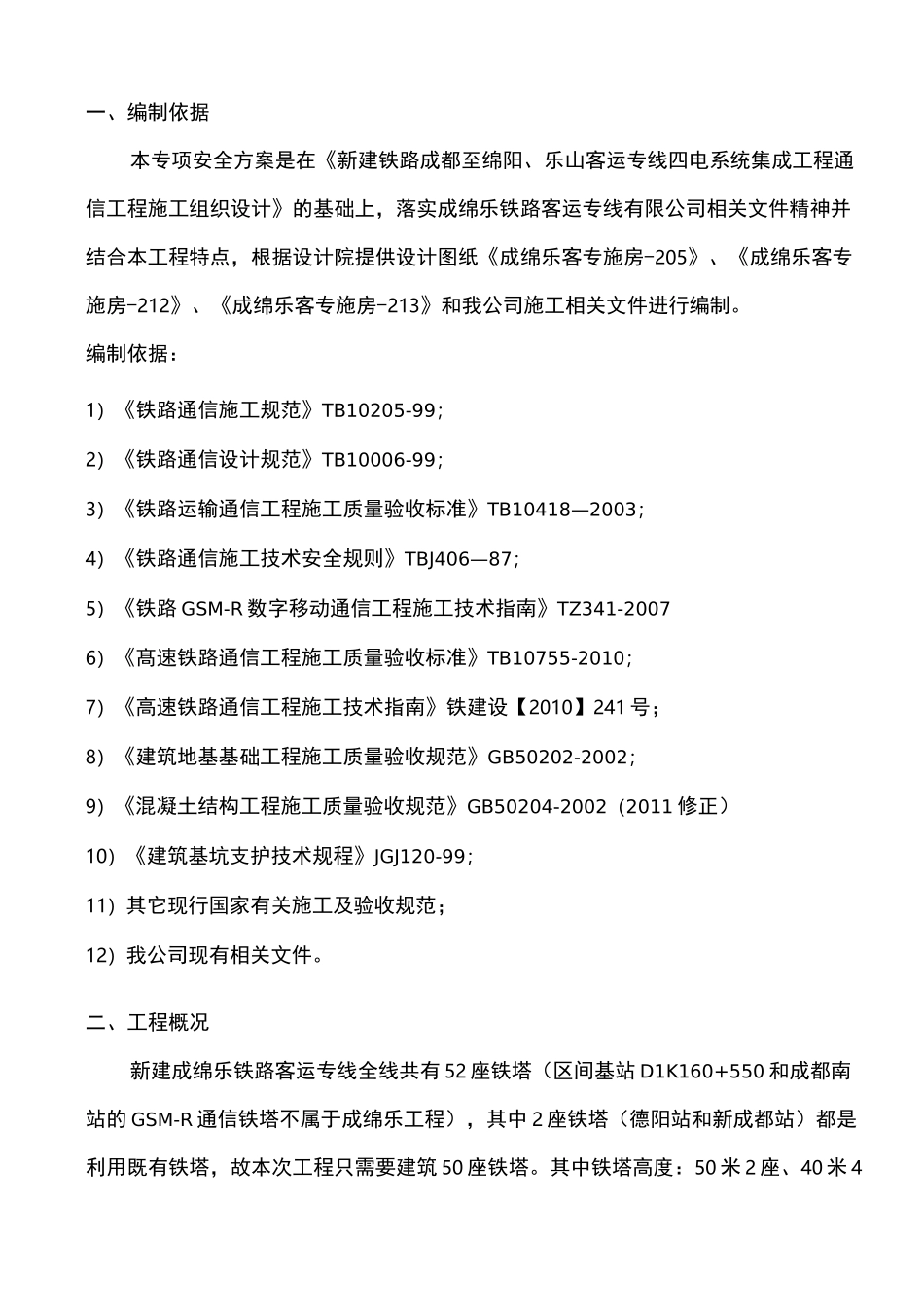

新建成绵乐客专四电系统集成通信工程第三施工项目部GSM-R数字移动通信铁塔基础施工安全专项方案编制:审核:批准:中国铁路通信信号股份有限公司成绵乐铁路客运专线四电系统集成项目部第三施工项目部2012年08月一、编制依据本专项安全方案是在《新建铁路成都至绵阳、乐山客运专线四电系统集成工程通信工程施工组织设计》的基础上,落实成绵乐铁路客运专线有限公司相关文件精神并结合本工程特点,根据设计院提供设计图纸《成绵乐客专施房-205》、《成绵乐客专施房-212》、《成绵乐客专施房-213》和我公司施工相关文件进行编制
编制依据:1)《铁路通信施工规范》TB10205-99;2)《铁路通信设计规范》TB10006-99;3)《铁路运输通信工程施工质量验收标准》TB10418—2003;4)《铁路通信施工技术安全规则》TBJ406—87;5)《铁路GSM-R数字移动通信工程施工技术指南》TZ341-20076)《髙速铁路通信工程施工质量验收标准》TB10755-2010;7)《高速铁路通信工程施工技术指南》铁建设【2010】241号;8)《建筑地基基础工程施工质量验收规范》GB50202-2002;9)《混凝土结构工程施工质量验收规范》GB50204-2002(2011修正)10)《建筑基坑支护技术规程》JGJ120-99;11)其它现行国家有关施工及验收规范;12)我公司现有相关文件
二、工程概况新建成绵乐铁路客运专线全线共有52座铁塔(区间基站D1K160+550和成都南站的GSM-R通信铁塔不属于成绵乐工程),其中2座铁塔(德阳站和新成都站)都是利用既有铁塔,故本次工程只需要建筑50座铁塔

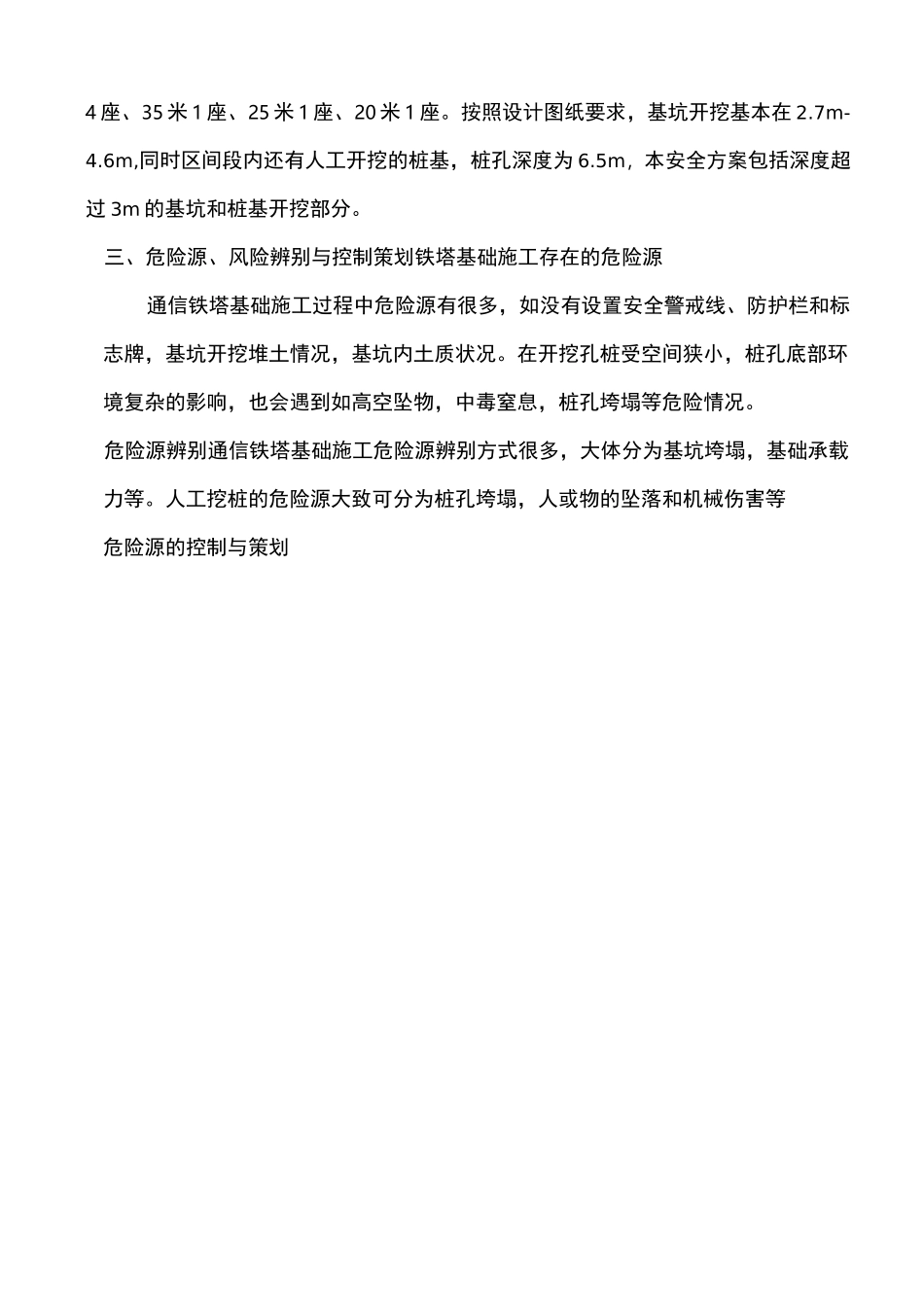

其中铁塔高度:50米2座、40米44座、35米1座、25米1座、20米1座
按照设计图纸要求,基坑开挖基本在2
6m,同时区间段内还有人工开挖的桩基,桩孔深度为6
5m,本安全方案包括深
