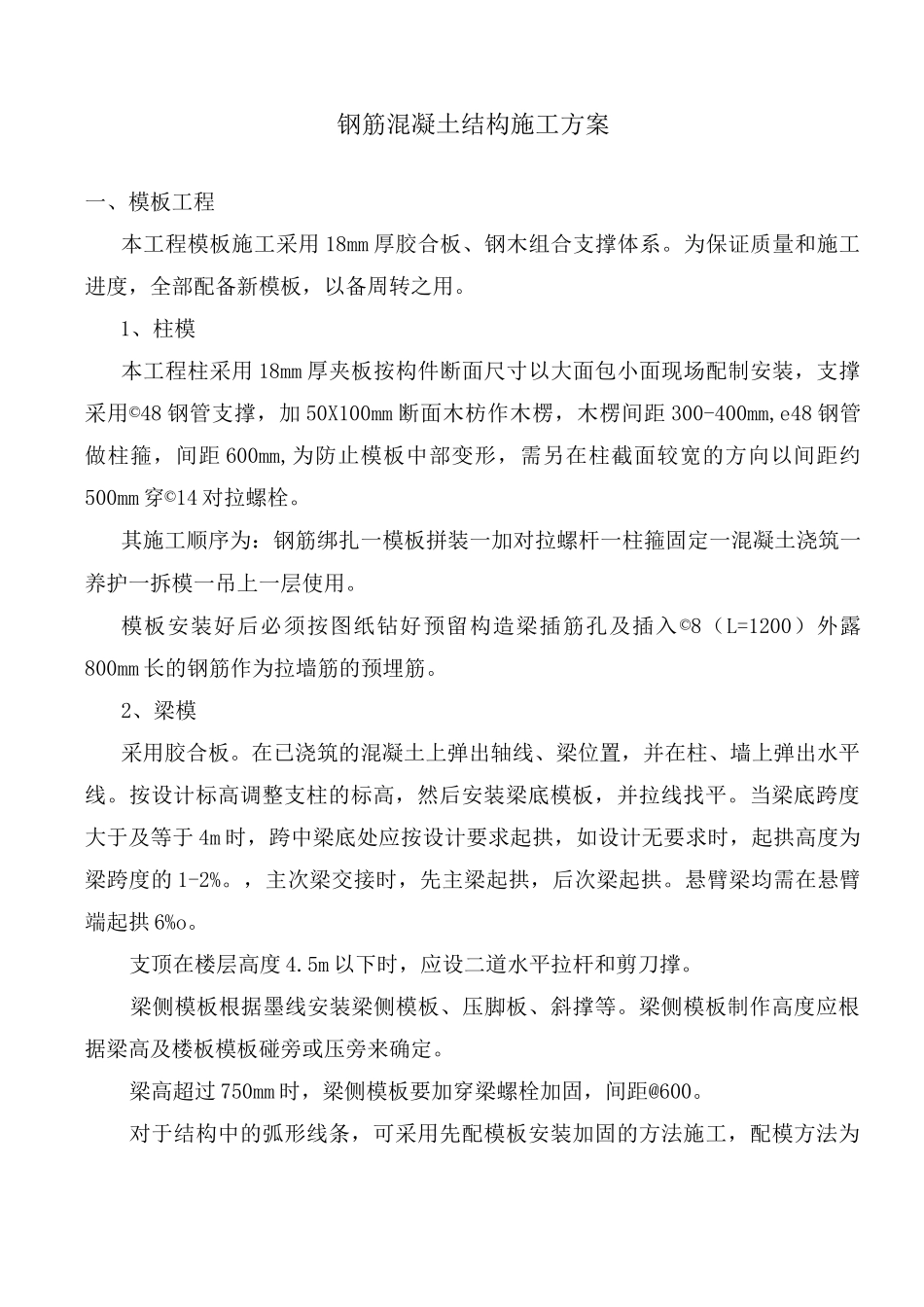

钢筋混凝土结构施工方案一、模板工程本工程模板施工采用18mm厚胶合板、钢木组合支撑体系
为保证质量和施工进度,全部配备新模板,以备周转之用
1、柱模本工程柱采用18mm厚夹板按构件断面尺寸以大面包小面现场配制安装,支撑采用©48钢管支撑,加50X100mm断面木枋作木楞,木楞间距300-400mm,e48钢管做柱箍,间距600mm,为防止模板中部变形,需另在柱截面较宽的方向以间距约500mm穿©14对拉螺栓
其施工顺序为:钢筋绑扎一模板拼装一加对拉螺杆一柱箍固定一混凝土浇筑一养护一拆模一吊上一层使用
模板安装好后必须按图纸钻好预留构造梁插筋孔及插入©8(L=1200)外露800mm长的钢筋作为拉墙筋的预埋筋
2、梁模采用胶合板
在已浇筑的混凝土上弹出轴线、梁位置,并在柱、墙上弹出水平线
按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平
当梁底跨度大于及等于4m时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的1-2%
,主次梁交接时,先主梁起拱,后次梁起拱
悬臂梁均需在悬臂端起拱6%o
支顶在楼层高度4
5m以下时,应设二道水平拉杆和剪刀撑
梁侧模板根据墨线安装梁侧模板、压脚板、斜撑等
梁侧模板制作高度应根据梁高及楼板模板碰旁或压旁来确定
梁高超过750mm时,梁侧模板要加穿梁螺栓加固,间距@600
对于结构中的弧形线条,可采用先配模板安装加固的方法施工,配模方法为将弧形线条划分为若干小段,每段均用小宽度板条拼成设计形状,再在模板面钉一层镀锌铁皮,然后将配好的各小段模板运至现场拼在一起,并与其它模板合并加固
3、模板的拆除1)柱模板及梁侧模必须在平台、梁混凝土浇筑48h后方可拆除
0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%时方可拆除;2
0m之间的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75
