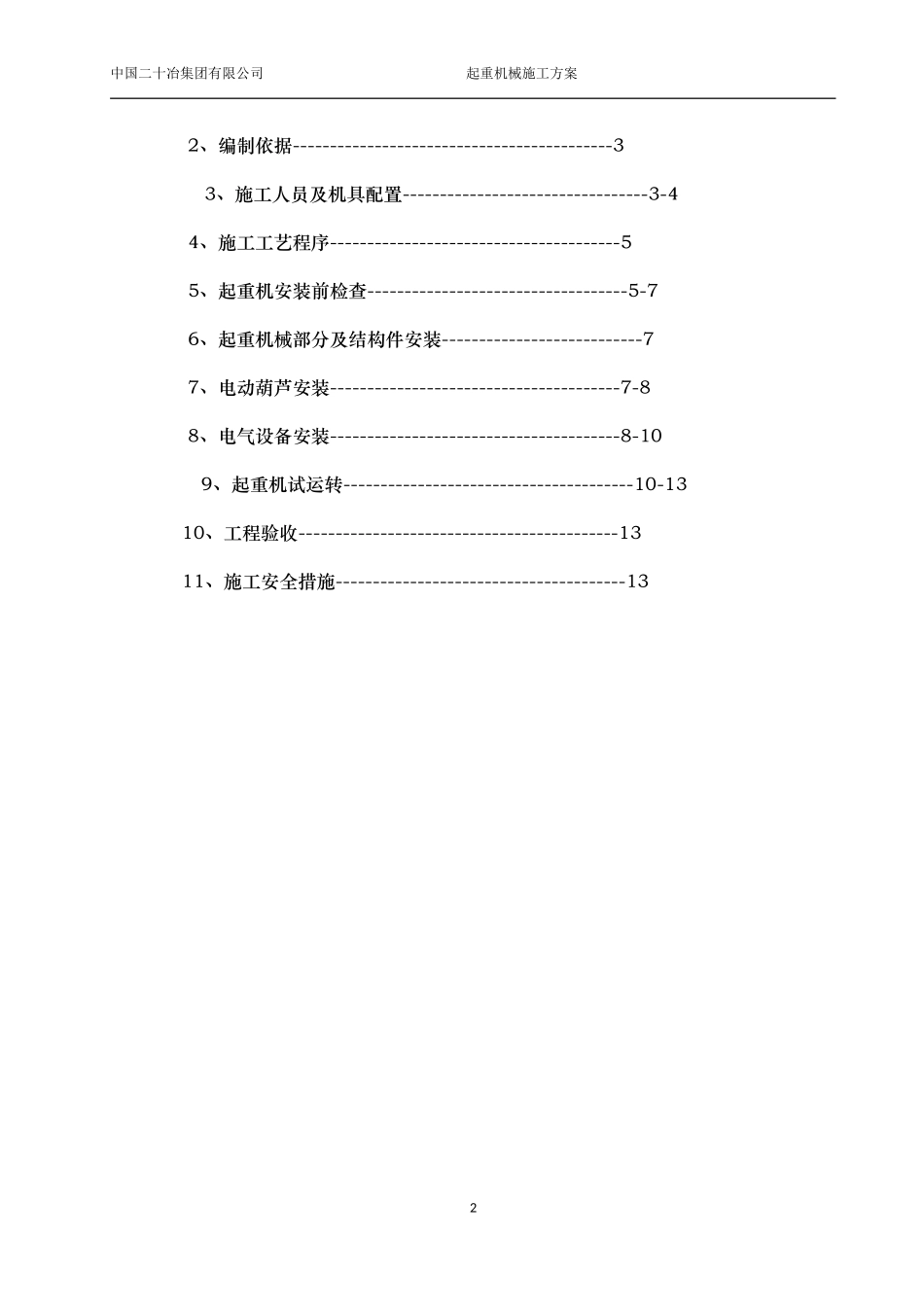

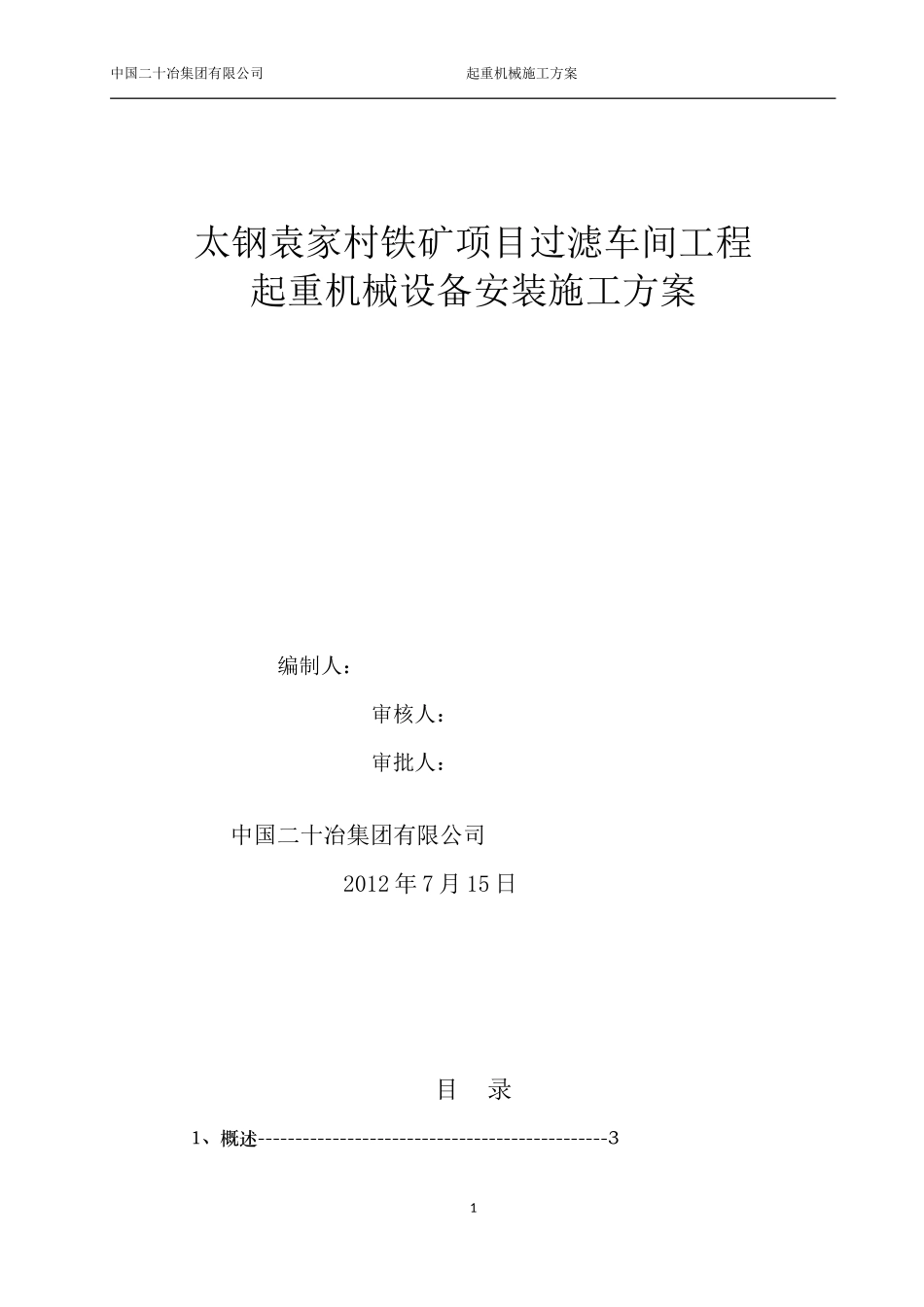

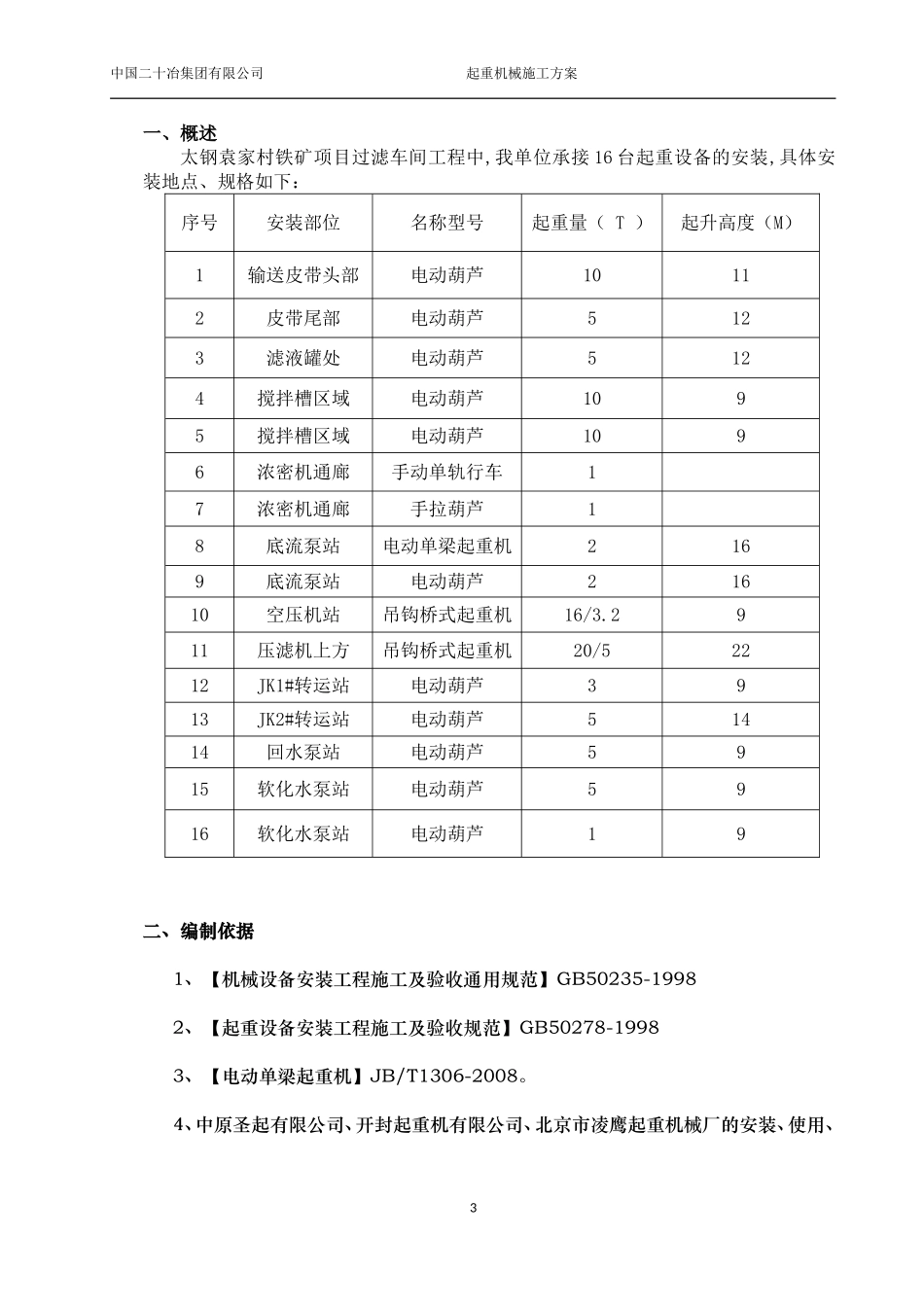

中国二十冶集团有限公司起重机械施工方案太钢袁家村铁矿项目过滤车间工程起重机械设备安装施工方案编制人:审核人:审批人:中国二十冶集团有限公司2012年7月15日目录1、概述-----------------------------------------------31中国二十冶集团有限公司起重机械施工方案2、编制依据-------------------------------------------33、施工人员及机具配置---------------------------------3-44、施工工艺程序---------------------------------------55、起重机安装前检查-----------------------------------5-76、起重机械部分及结构件安装---------------------------77、电动葫芦安装---------------------------------------7-88、电气设备安装---------------------------------------8-109、起重机试运转---------------------------------------10-1310、工程验收-------------------------------------------1311、施工安全措施---------------------------------------132中国二十冶集团有限公司起重机械施工方案一、概述太钢袁家村铁矿项目过滤车间工程中,我单位承接16台起重设备的安装,具体安装地点、规格如下:序号安装部位名称型号起重量(T)起升高度(M)1输送皮带头部电动葫芦10112皮带尾部电动葫芦5123滤液罐处电动葫芦5124搅拌槽区域电动葫芦1095搅拌槽区域电动葫芦109
