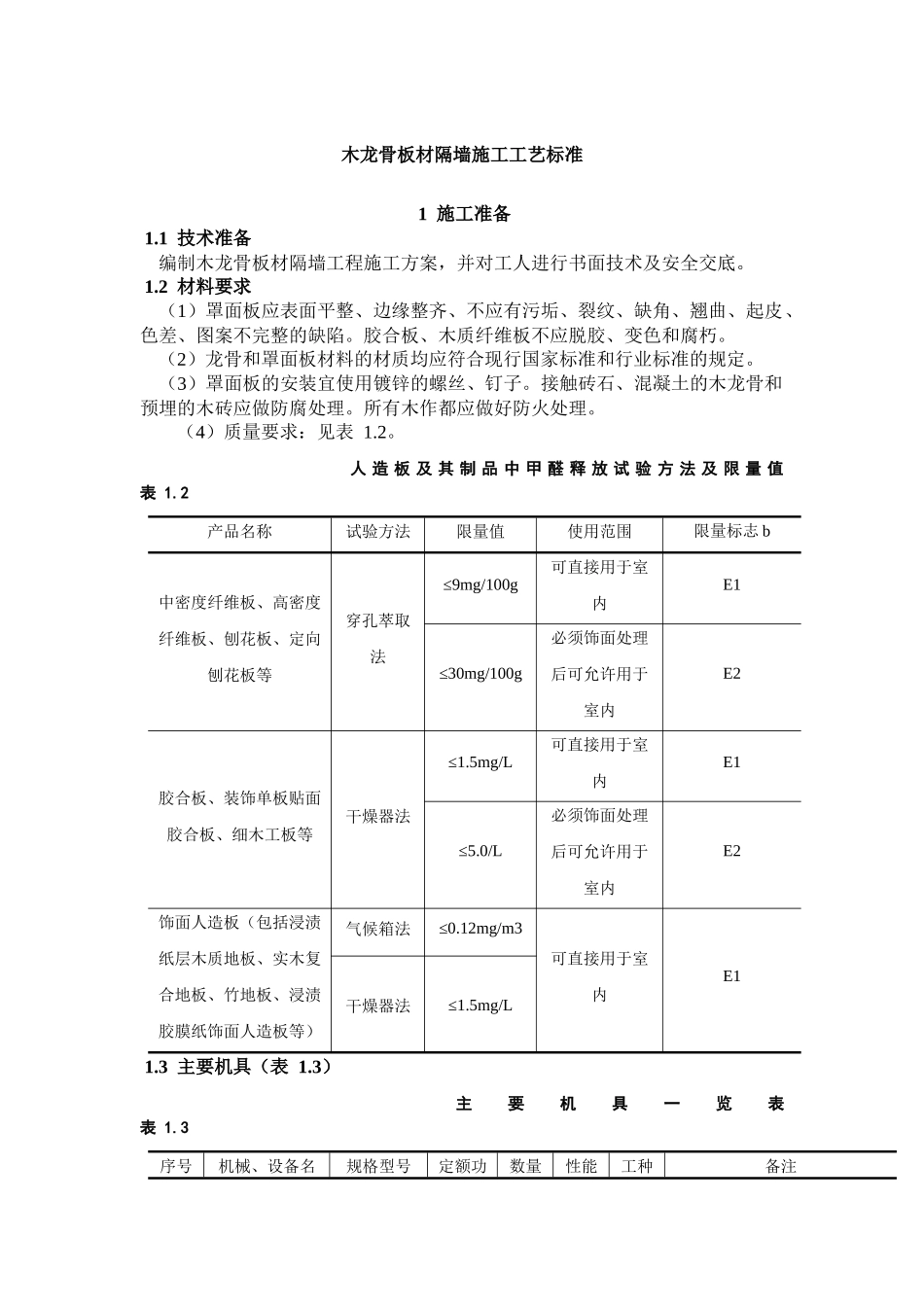

木龙骨板材隔墙施工工艺标准1施工准备1
1技术准备编制木龙骨板材隔墙工程施工方案,并对工人进行书面技术及安全交底
2材料要求(1)罩面板应表面平整、边缘整齐、不应有污垢、裂纹、缺角、翘曲、起皮、色差、图案不完整的缺陷
胶合板、木质纤维板不应脱胶、变色和腐朽
(2)龙骨和罩面板材料的材质均应符合现行国家标准和行业标准的规定
(3)罩面板的安装宜使用镀锌的螺丝、钉子
接触砖石、混凝土的木龙骨和预埋的木砖应做防腐处理
所有木作都应做好防火处理
(4)质量要求:见表1
人造板及其制品中甲醛释放试验方法及限量值表1
2产品名称试验方法限量值使用范围限量标志b中密度纤维板、高密度纤维板、刨花板、定向刨花板等穿孔萃取法≤9mg/100g可直接用于室内E1≤30mg/100g必须饰面处理后可允许用于室内E2胶合板、装饰单板贴面胶合板、细木工板等干燥器法≤1
5mg/L可直接用于室内E1≤5
0/L必须饰面处理后可允许用于室内E2饰面人造板(包括浸渍纸层木质地板、实木复合地板、竹地板、浸渍胶膜纸饰面人造板等)气候箱法≤0
12mg/m3可直接用于室内E1干燥器法≤1
5mg/L1

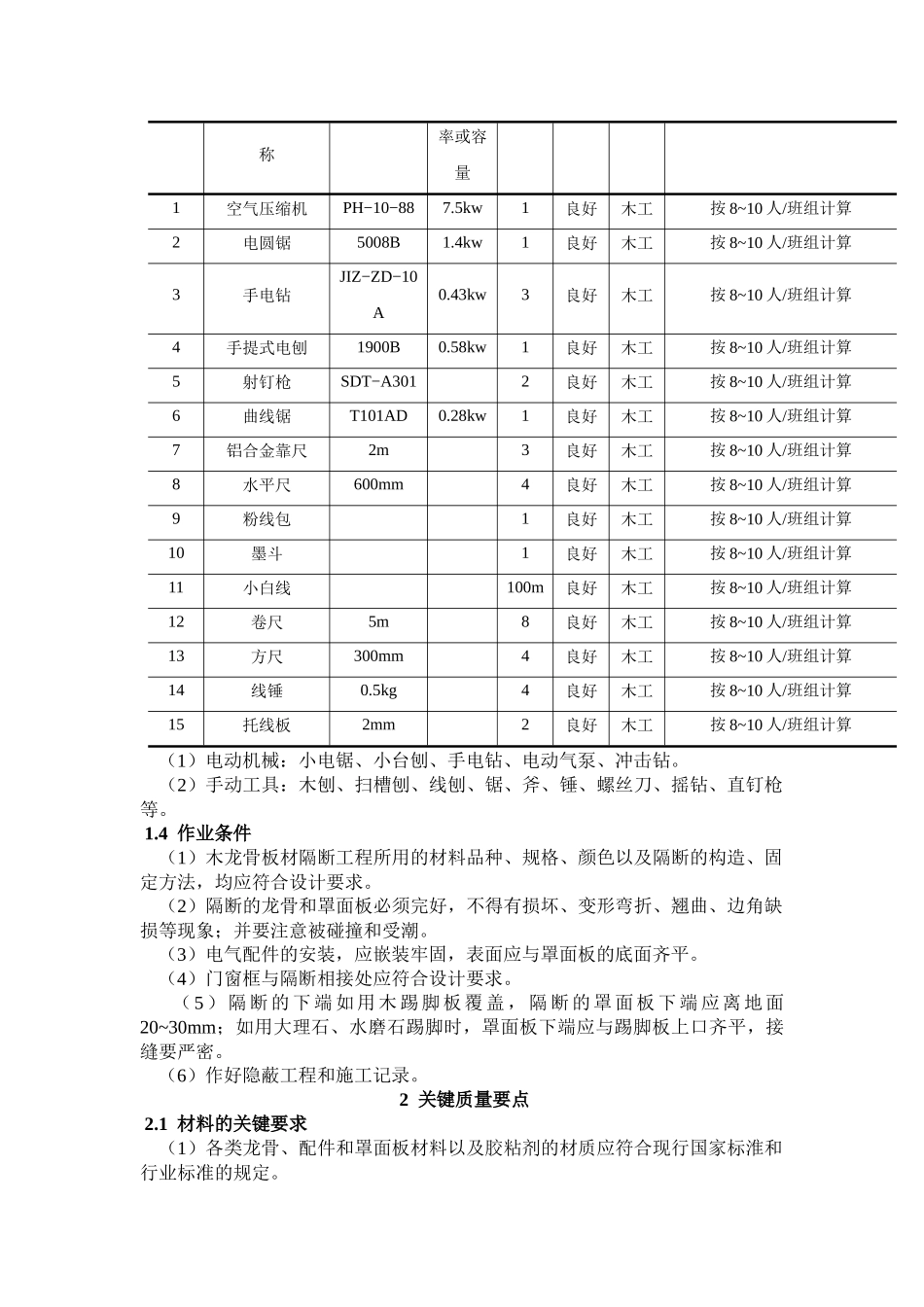

3主要机具(表1
3)主要机具一览表表1
3序号机械、设备名规格型号定额功数量性能工种备注称率或容量1空气压缩机PH−10−887
5kw1良好木工按8~10人/班组计算2电圆锯5008B1
4kw1良好木工按8~10人/班组计算3手电钻JIZ−ZD−10A0
43kw3良好木工按8~10人/班组计算4手提式电刨1900B0
58kw1良好木工按8~10人/班组计算5射钉枪SDT−A3012良好木工按8~10人/班组计算6曲线锯T101AD0
28kw1良好木工按8~10人/班组计算7铝合金靠尺2m3良好木工按8~10人/班组计算8水平尺600mm4良好木工按8~10人/班组计算9粉线包1良好木工按8~10
