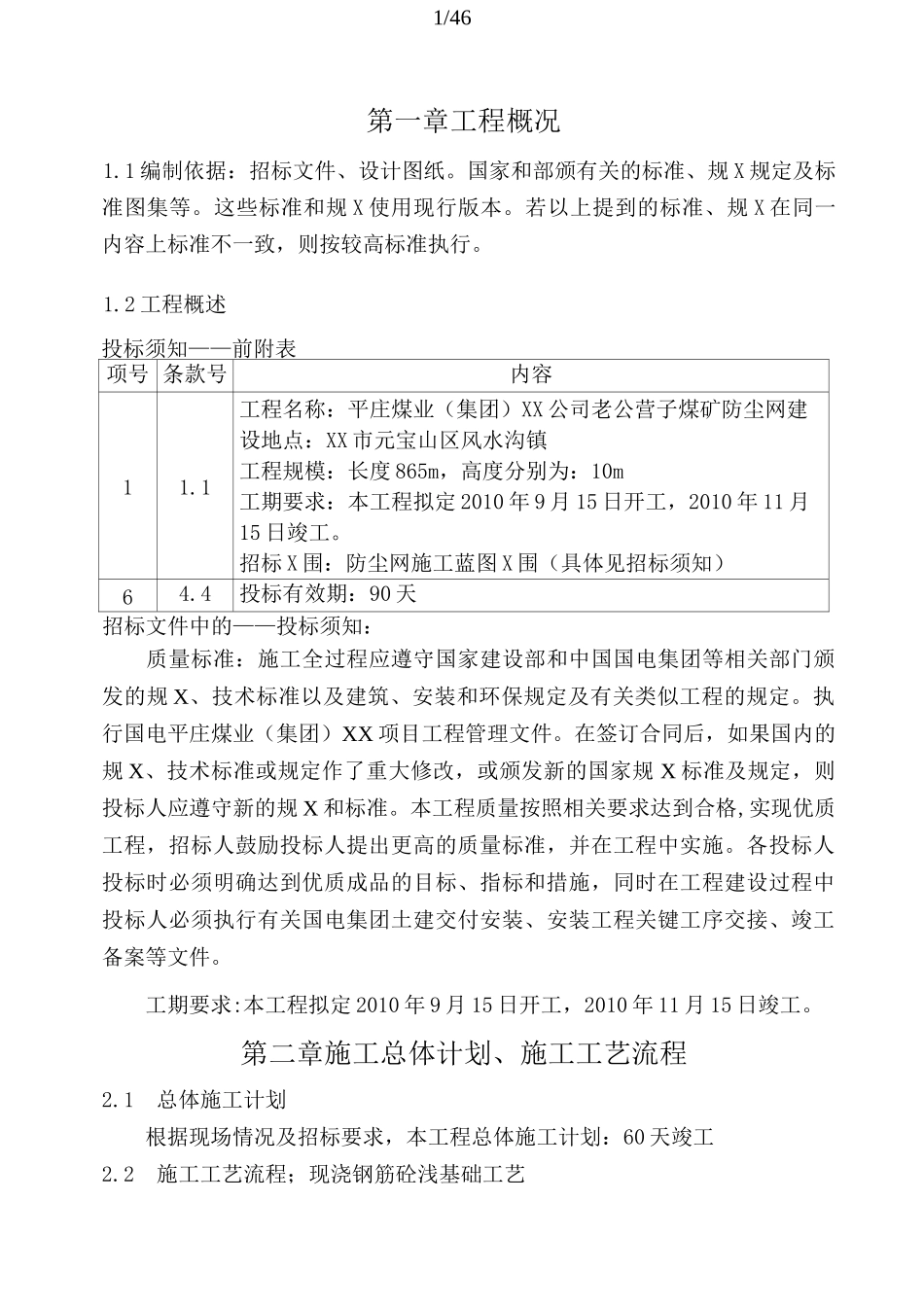

1/46第一章工程概况1
1编制依据:招标文件、设计图纸
国家和部颁有关的标准、规X规定及标准图集等
这些标准和规X使用现行版本
若以上提到的标准、规X在同一内容上标准不一致,则按较高标准执行
2工程概述投标须知——前附表项号条款号内容11
1工程名称:平庄煤业(集团)XX公司老公营子煤矿防尘网建设地点:XX市元宝山区风水沟镇工程规模:长度865m,高度分别为:10m工期要求:本工程拟定2010年9月15日开工,2010年11月15日竣工
招标X围:防尘网施工蓝图X围(具体见招标须知)64
4投标有效期:90天招标文件中的——投标须知:质量标准:施工全过程应遵守国家建设部和中国国电集团等相关部门颁发的规X、技术标准以及建筑、安装和环保规定及有关类似工程的规定
执行国电平庄煤业(集团)XX项目工程管理文件
在签订合同后,如果国内的规X、技术标准或规定作了重大修改,或颁发新的国家规X标准及规定,则投标人应遵守新的规X和标准
本工程质量按照相关要求达到合格,实现优质工程,招标人鼓励投标人提出更高的质量标准,并在工程中实施
各投标人投标时必须明确达到优质成品的目标、指标和措施,同时在工程建设过程中投标人必须执行有关国电集团土建交付安装、安装工程关键工序交接、竣工备案等文件
工期要求:本工程拟定2010年9月15日开工,2010年11月15日竣工
第二章施工总体计划、施工工艺流程2
1总体施工计划根据现场情况及招标要求,本工程总体施工计划:60天竣工2

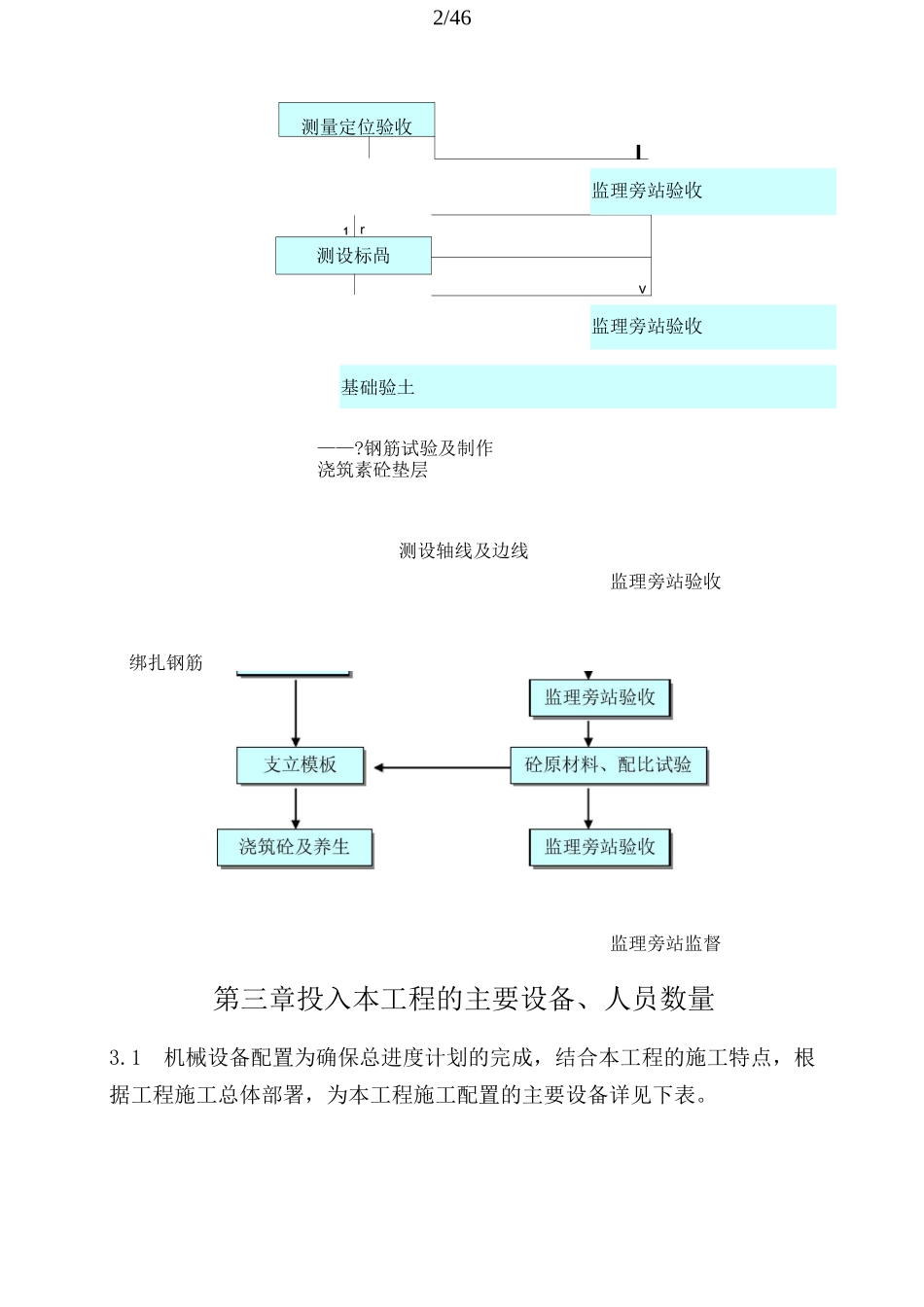

2施工工艺流程;现浇钢筋砼浅基础工艺2/46测量定位验收J监理旁站验收1r测设标咼V监理旁站验收基础验土——
钢筋试验及制作浇筑素砼垫层测设轴线及边线监理旁站验收绑扎钢筋监理旁站监督第三章投入本工程的主要设备、人员数量3

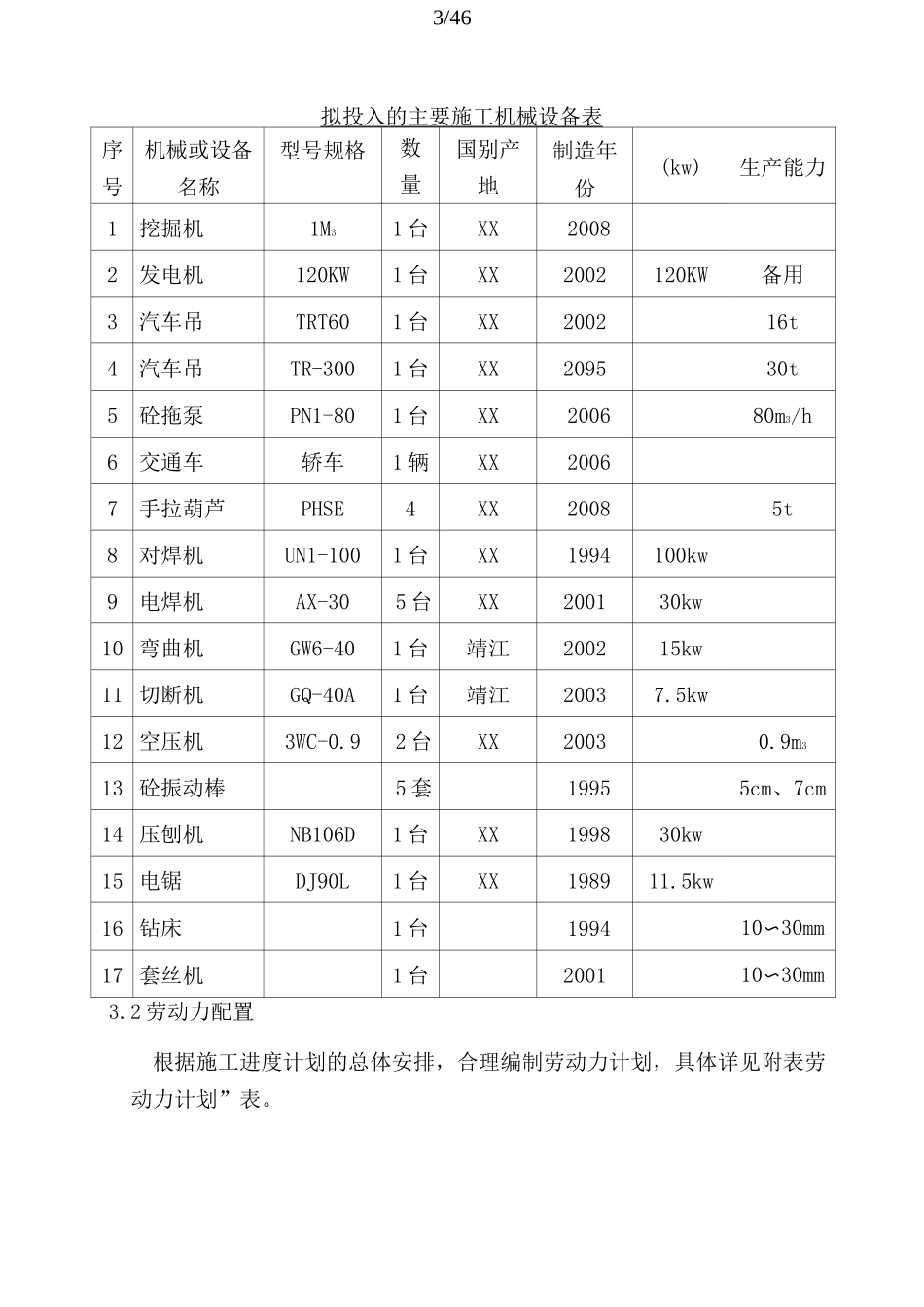

1机械设备配置为确保总进度计划的完成,结合本工程的施工特点,根据工程施工总体部署,为本工程施工配置的主要设备详
