酒店机电工程招标及工程界面划分标准酒店机电工程相对比较复杂,涉及到十几个专业,上百种设备
在施工管理中,经常会发现项目招标漏项,标段划分不合理,界面划分不清楚,从而造成施工单位相互扯皮,施工进度缓慢而且增加造价,造成不必要的浪费

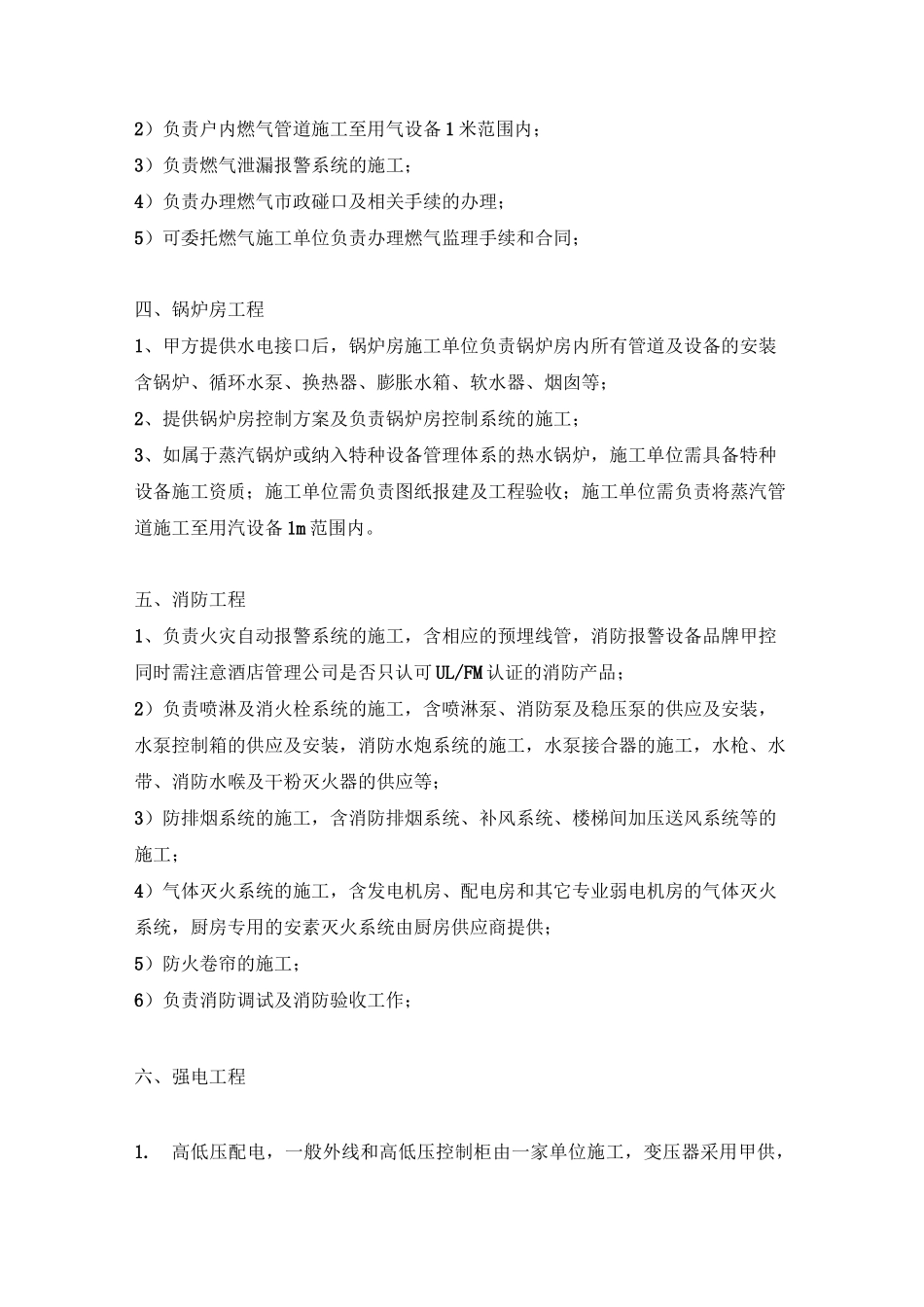

为了规范和明确招标项目和施工界面,工程管理中心对酒店机电工程做如下界面划分供参考:一、空调工程1.空调水系统:1)负责制冷机房设备及管道的安装,冷水机组建议采用甲供,冷冻水泵及冷却水泵根据情况采用甲供或甲控;2)负责冷冻水管及冷却水管的施工,冷却塔采购及安装可由甲方另行分包,水管保温材料、阀门品牌甲控;3)冬季有采暖需求的,由锅炉房施工单位将空调热水管施工至锅炉房外1米范围内,空调施工单位负责后续管道的施工;采暖系统含采暖管路、散热器、地热分集水器、温控器及阀件等,可纳入空调单位施工范围;2.空调风系统:1)负责空调风管、空调及通风设备的安装,风管保温材料、空调风柜、风机盘管品牌甲控;2)供应及安装后勤区域的空调风口,精装修区域的风口由装饰单位负责供应及安装,空调单位负责将风管接至风口处;3)土建管井内衬的新风管、排风管、油烟管道(采用1
5mm不锈钢板焊接制作)可纳入空调工程施工范围;4)厨房内的排油烟管及屋面排油烟风机、油烟净化设备应由专业厂家施工并负责通过环保部门的检测;3.空调配电及控制工程1)负责将空调用电从预留的配电箱接至冷水机、冷冻及冷却水泵、冷却塔、空调风柜、风机盘管等等设备;2)空调电动阀门的执行机构,需220V强电电源的,由空调单位负责接线,其它的弱电控制线,由智能化施工单位负责接线及调试;3)空调末端设备的控制,除风机盘管的控制由空调单位直接施工外,其它的由智能化施工单位接入BA系统进行控制;4)冷冻机房的控制方式,采用BA控制、群控还是模糊控制,根据具体情况经讨论后确定,一般建议采用群控模式预留BA接口,建议由空调施工单位负
