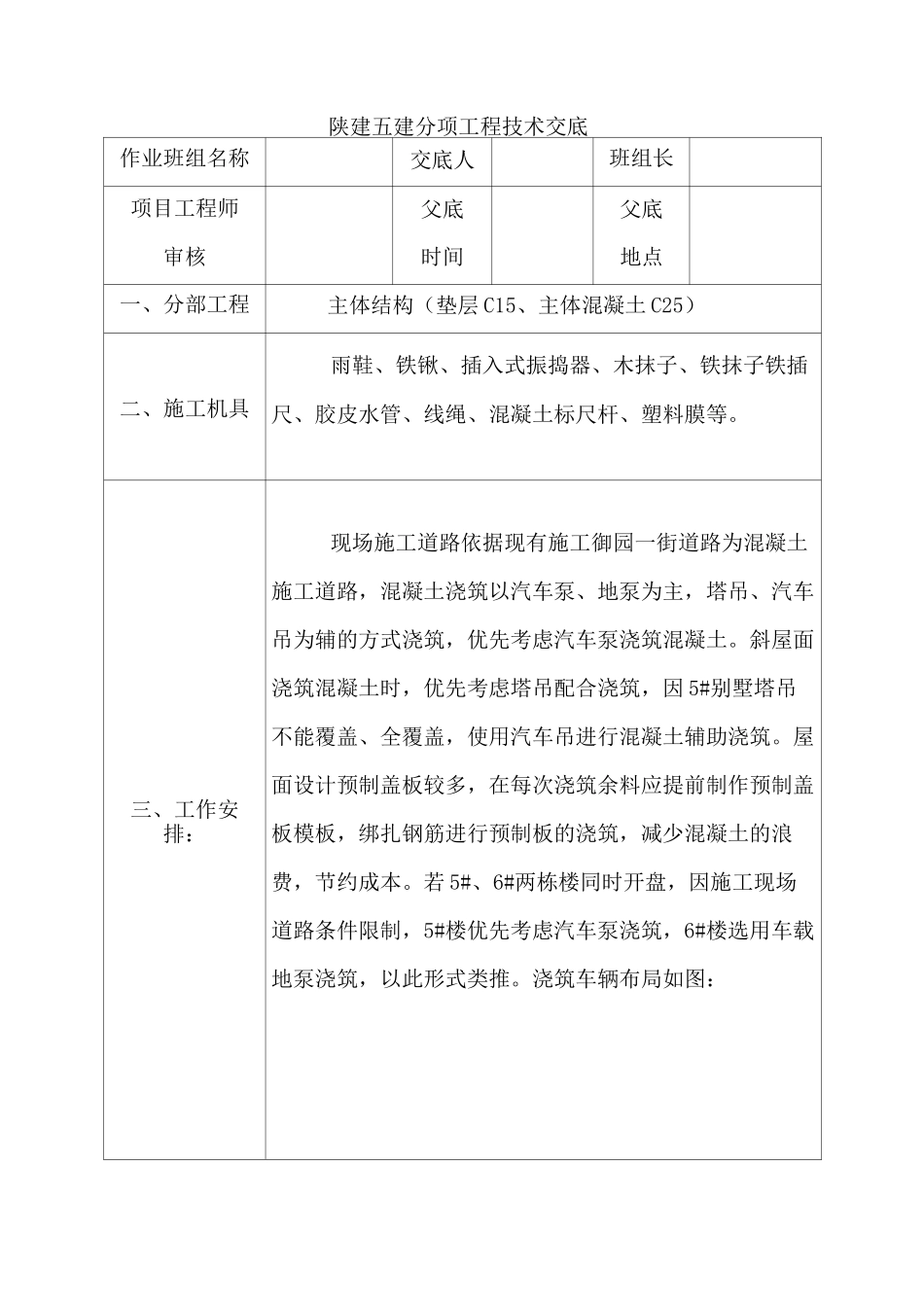

陕建五建分项工程技术交底作业班组名称交底人班组长项目工程师审核父底时间父底地点一、分部工程主体结构(垫层C15、主体混凝土C25)二、施工机具雨鞋、铁锹、插入式振捣器、木抹子、铁抹子铁插尺、胶皮水管、线绳、混凝土标尺杆、塑料膜等
三、工作安排:现场施工道路依据现有施工御园一街道路为混凝土施工道路,混凝土浇筑以汽车泵、地泵为主,塔吊、汽车吊为辅的方式浇筑,优先考虑汽车泵浇筑混凝土
斜屋面浇筑混凝土时,优先考虑塔吊配合浇筑,因5#别墅塔吊不能覆盖、全覆盖,使用汽车吊进行混凝土辅助浇筑
屋面设计预制盖板较多,在每次浇筑余料应提前制作预制盖板模板,绑扎钢筋进行预制板的浇筑,减少混凝土的浪费,节约成本
若5#、6#两栋楼同时开盘,因施工现场道路条件限制,5#楼优先考虑汽车泵浇筑,6#楼选用车载地泵浇筑,以此形式类推

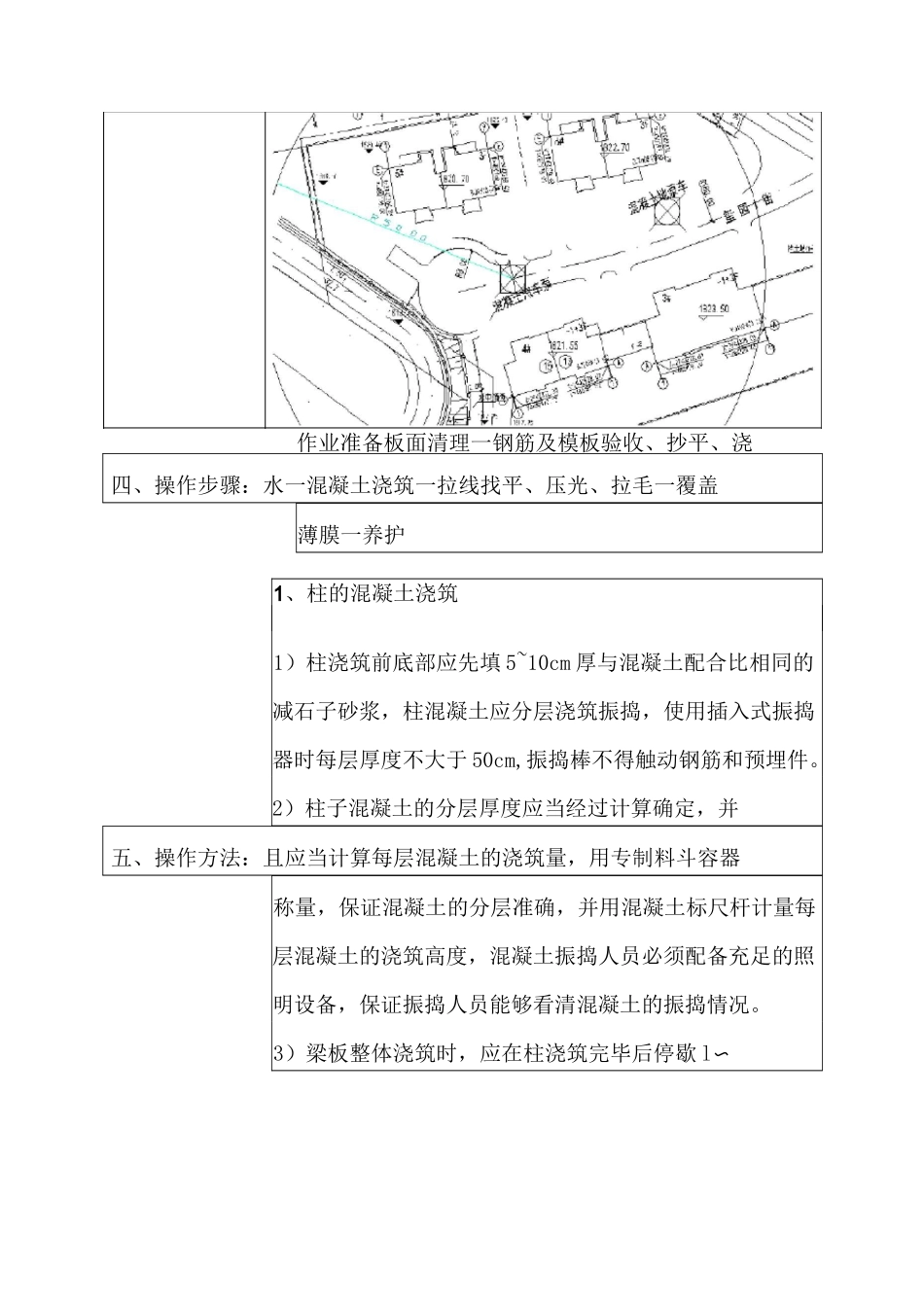

浇筑车辆布局如图:作业准备板面清理一钢筋及模板验收、抄平、浇四、操作步骤:水一混凝土浇筑一拉线找平、压光、拉毛一覆盖薄膜一养护1、柱的混凝土浇筑1)柱浇筑前底部应先填5~10cm厚与混凝土配合比相同的减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件
2)柱子混凝土的分层厚度应当经过计算确定,并五、操作方法:且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况
3)梁板整体浇筑时,应在柱浇筑完毕后停歇l〜五、操作方法:1

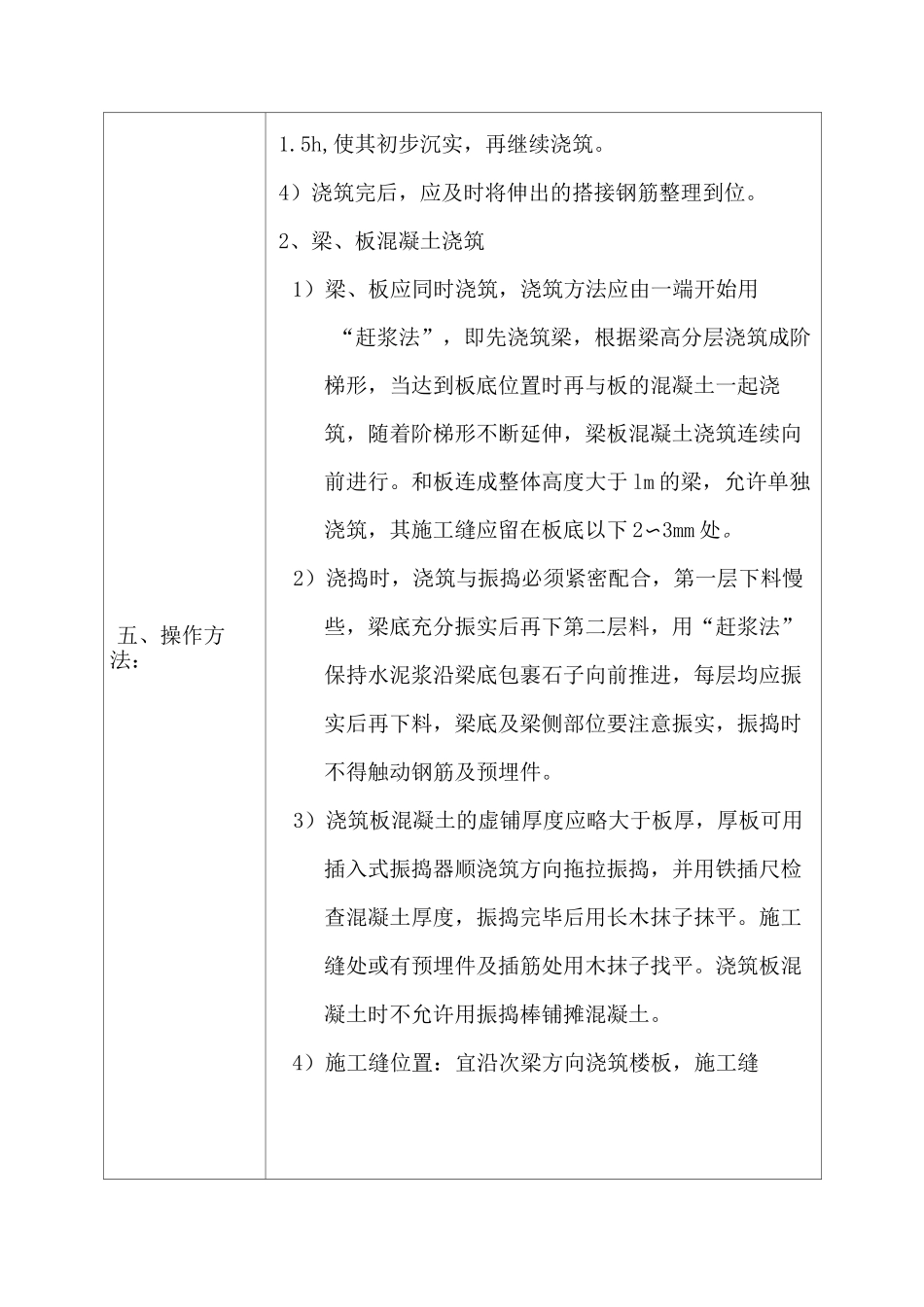

5h,使其初步沉实,再继续浇筑
4)浇筑完后,应及时将伸出的搭接钢筋整理到位
2、梁、板混凝土浇筑1)梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连
