Ac-16沥青混凝土上面层施工方案1Ac-16沥青混凝土施工方案一.施工依据1.设计图纸;2.公路设计规范、施工技术规程、验收标准;二.工程数量本段内铺筑长度为1000m,铺筑面积65000m2
三.施工组织(一)、劳动组织、管理人员、设备、材料等准备情况本工程由一个机械工程队、一个运输队承担、一个筑路工程队承担,共计50人,现已进驻施工现场
各工程队队长对所施工项目负全面责任
施工、技术、质量由项目部统一管理和监控
投入本工程的机械设备有:GVB-40沥青拌和机一台、LTL60B摊铺机一台、IL50装载机二台、压路机四台、自卸东风车30台
目前已全部到位
本工程所用材料经调查核实、试验分析后,确定所用粗、细集料由梨子树丫口石料场供应、沥青采用AH-90,现已准备就绪
(二)、施工工艺1.施工准备⑴选购经试验合格的材料进行备料

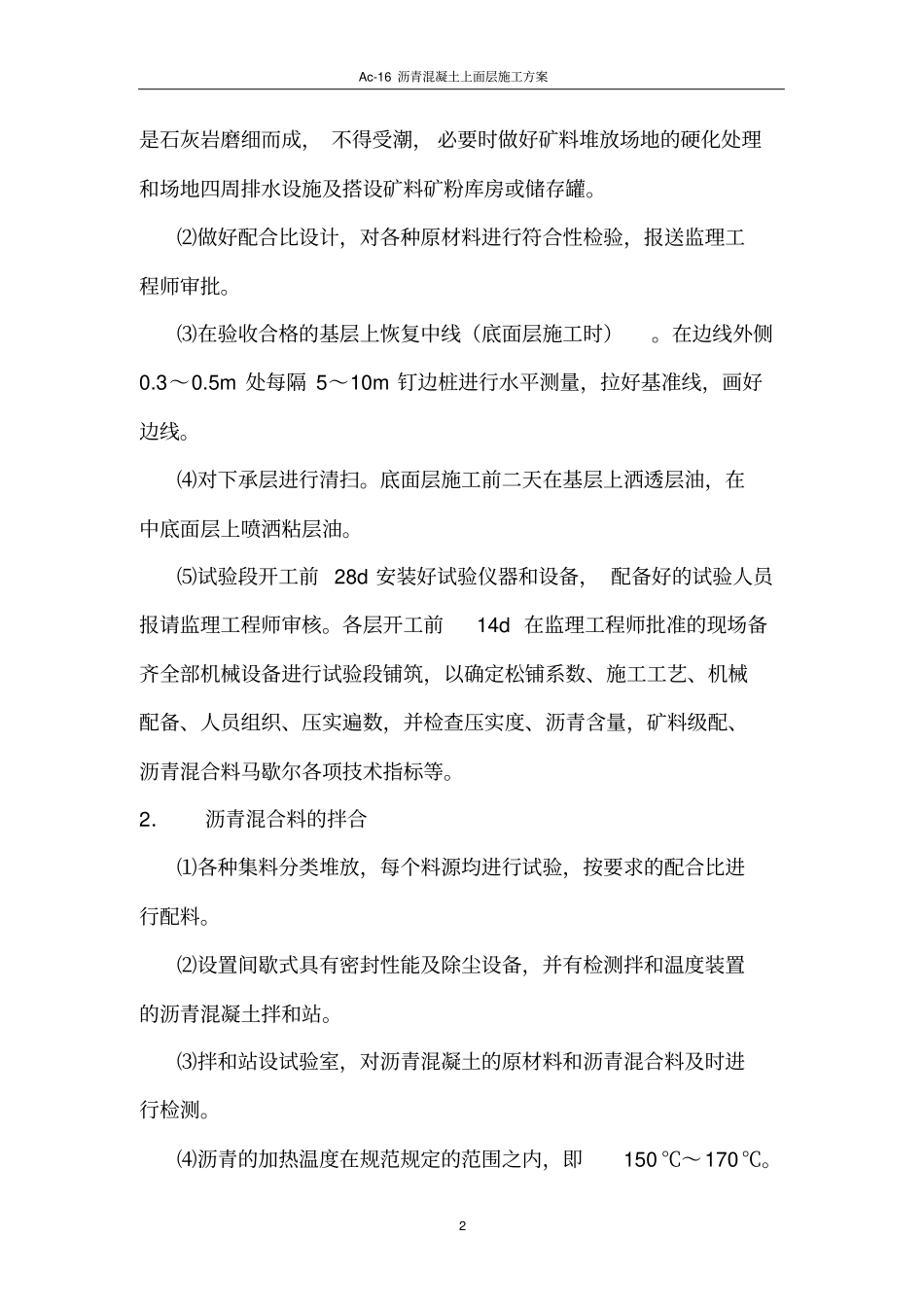

矿料应分类堆放,矿粉必须Ac-16沥青混凝土上面层施工方案2是石灰岩磨细而成,不得受潮,必要时做好矿料堆放场地的硬化处理和场地四周排水设施及搭设矿料矿粉库房或储存罐
⑵做好配合比设计,对各种原材料进行符合性检验,报送监理工程师审批
⑶在验收合格的基层上恢复中线(底面层施工时)
在边线外侧0
5m处每隔5~10m钉边桩进行水平测量,拉好基准线,画好边线
⑷对下承层进行清扫
底面层施工前二天在基层上洒透层油,在中底面层上喷洒粘层油
⑸试验段开工前28d安装好试验仪器和设备,配备好的试验人员报请监理工程师审核
各层开工前14d在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系数、施工工艺、机械配备、人员组织、压实遍数,并检查压实度、沥青含量,矿料级配、沥青混合料马歇尔各项技术指标等
2.沥青混合料的拌合⑴各种集料分类堆放,每个料源均进行试验,按要求的配合比进行配料

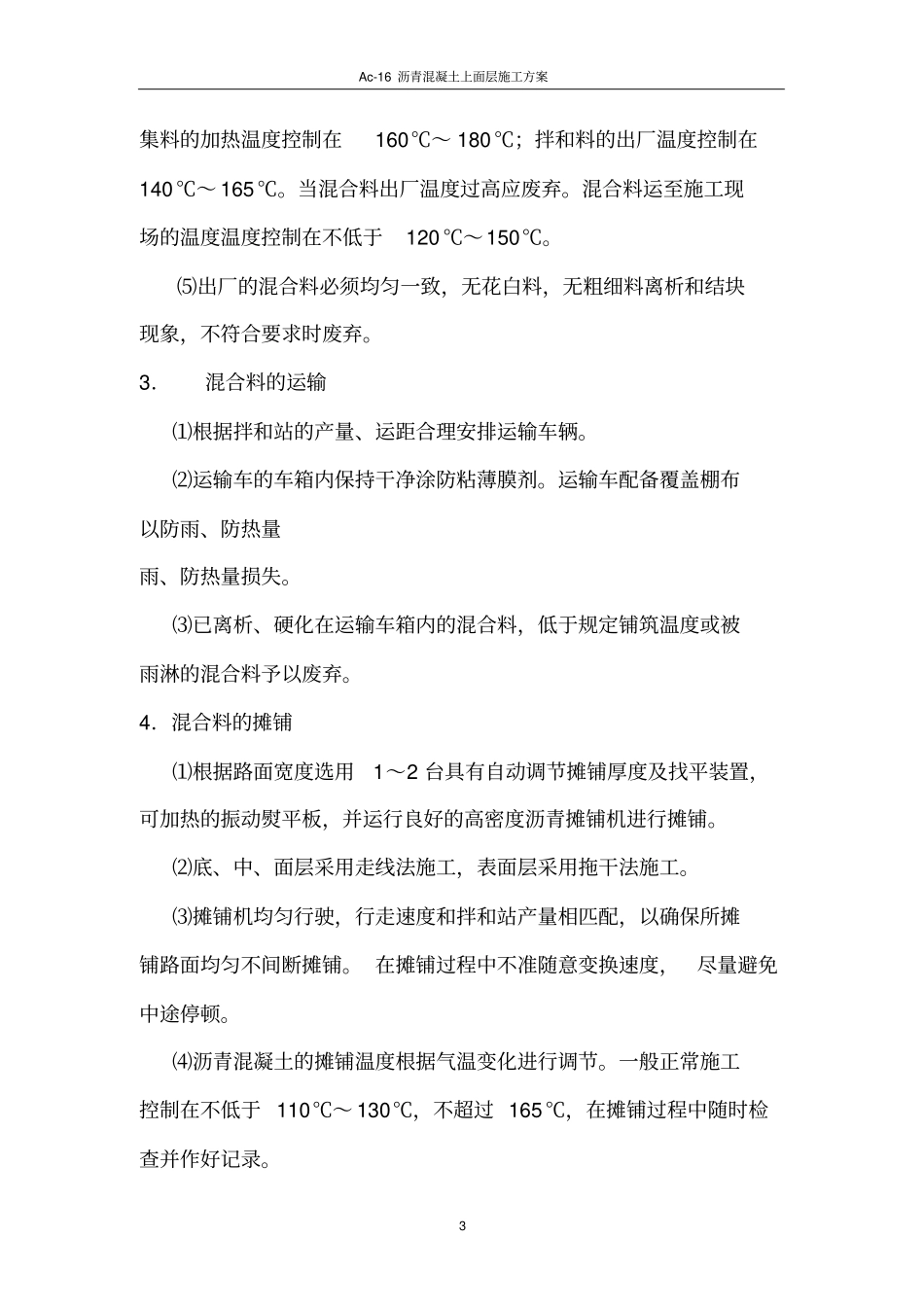

⑵设置间歇式具有密封性能及除尘设备,并有检测拌和温度装置的沥青混凝土
