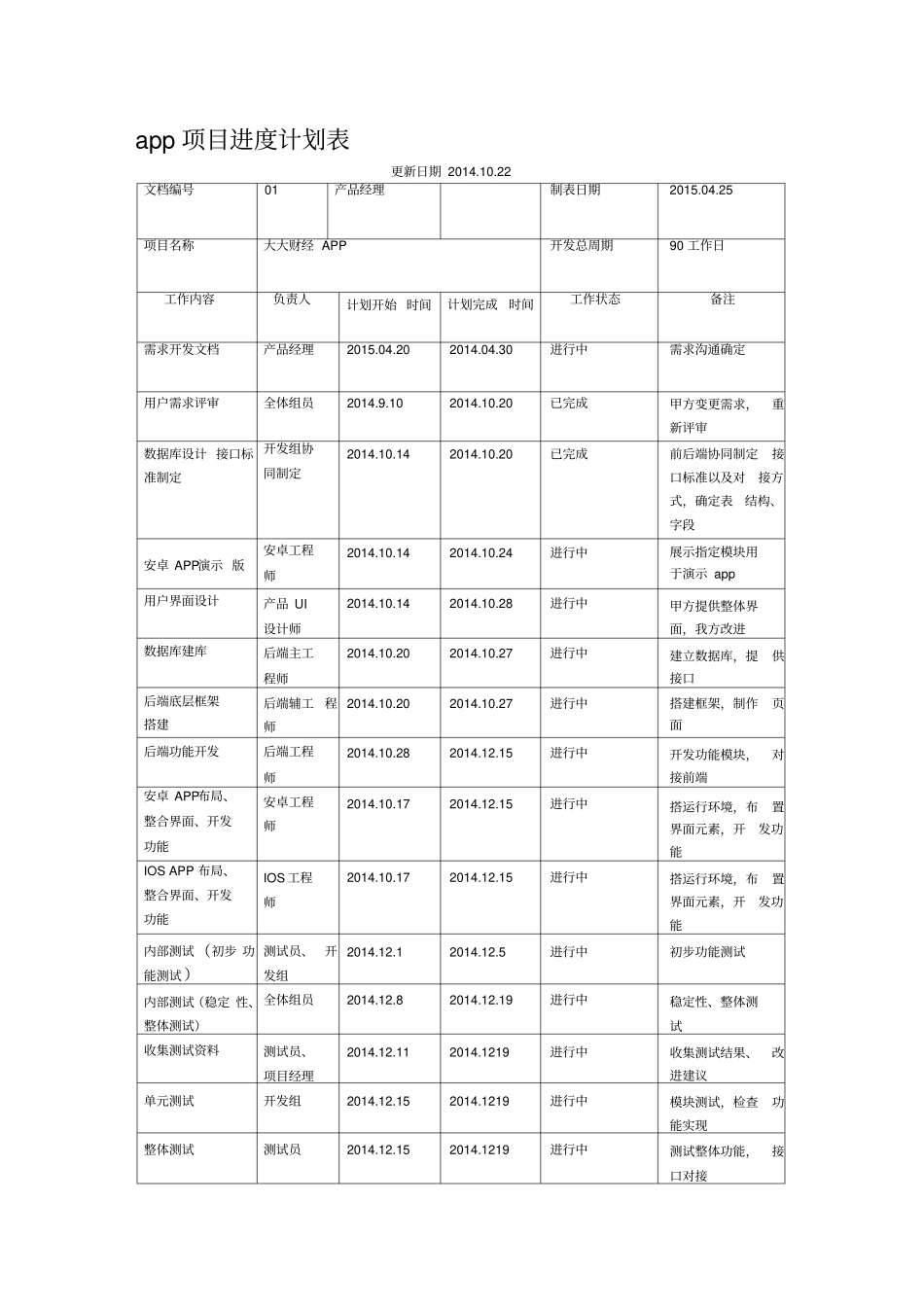

app项目进度计划表更新日期2014
22文档编号01产品经理制表日期2015
25项目名称大大财经APP开发总周期90工作日工作内容负责人计划开始时间计划完成时间工作状态备注需求开发文档产品经理2015
202014
30进行中需求沟通确定用户需求评审全体组员2014
102014
20已完成甲方变更需求,重新评审数据库设计接口标准制定开发组协同制定2014
142014
20已完成前后端协同制定接口标准以及对接方式,确定表结构、字段安卓APP演示版安卓工程师2014
142014
24进行中展示指定模块用于演示app用户界面设计产品UI设计师2014
142014
28进行中甲方提供整体界面,我方改进数据库建库后端主工程师2014
202014
27进行中建立数据库,提供接口后端底层框架搭建后端辅工程师2014
202014
27进行中搭建框架,制作页面后端功能开发后端工程师2014
282014
15进行中开发功能模块,对接前端安卓APP布局、整合界面、开发功能安卓工程师2014
172014
15进行中搭运行环境,布置界面元素,开发功能IOSAPP布局、整合界面、开发功能IOS工程师2014
172014
15进行中搭运行环境,布置界面元素,开发功能内部测试(初步功能测试)测试员、开发组2014
5进行中初步功能测试内部测试(稳定性、整体测试)全体组员2014
19进行中稳定性、整体测试收集测试资料测试员、项目经理2014
112014
1219进行中收集测试结果、改进建议单元测试开发组2014
152014

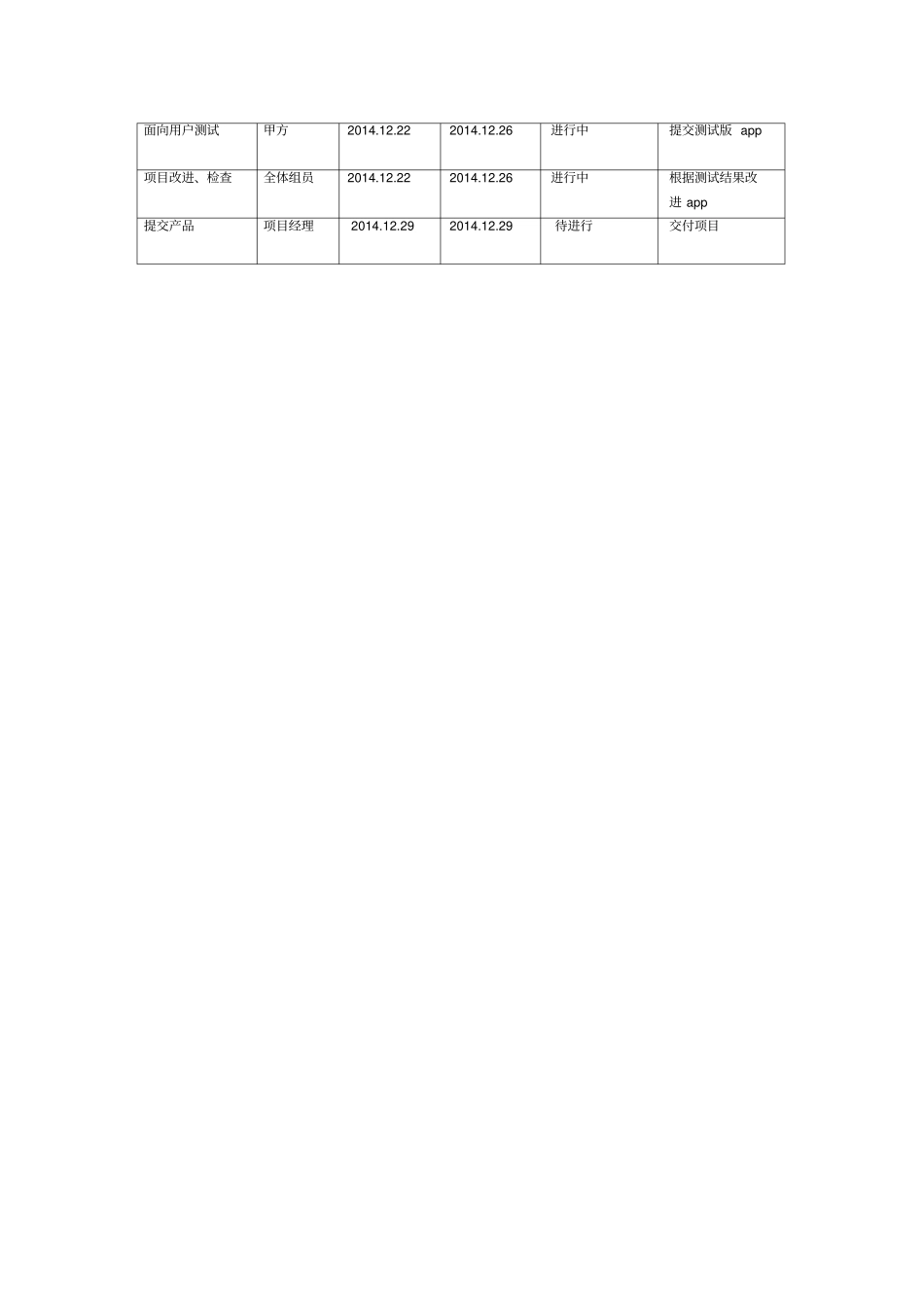

1219进行中模块测试,检查功能实现整体测试测试员2014
