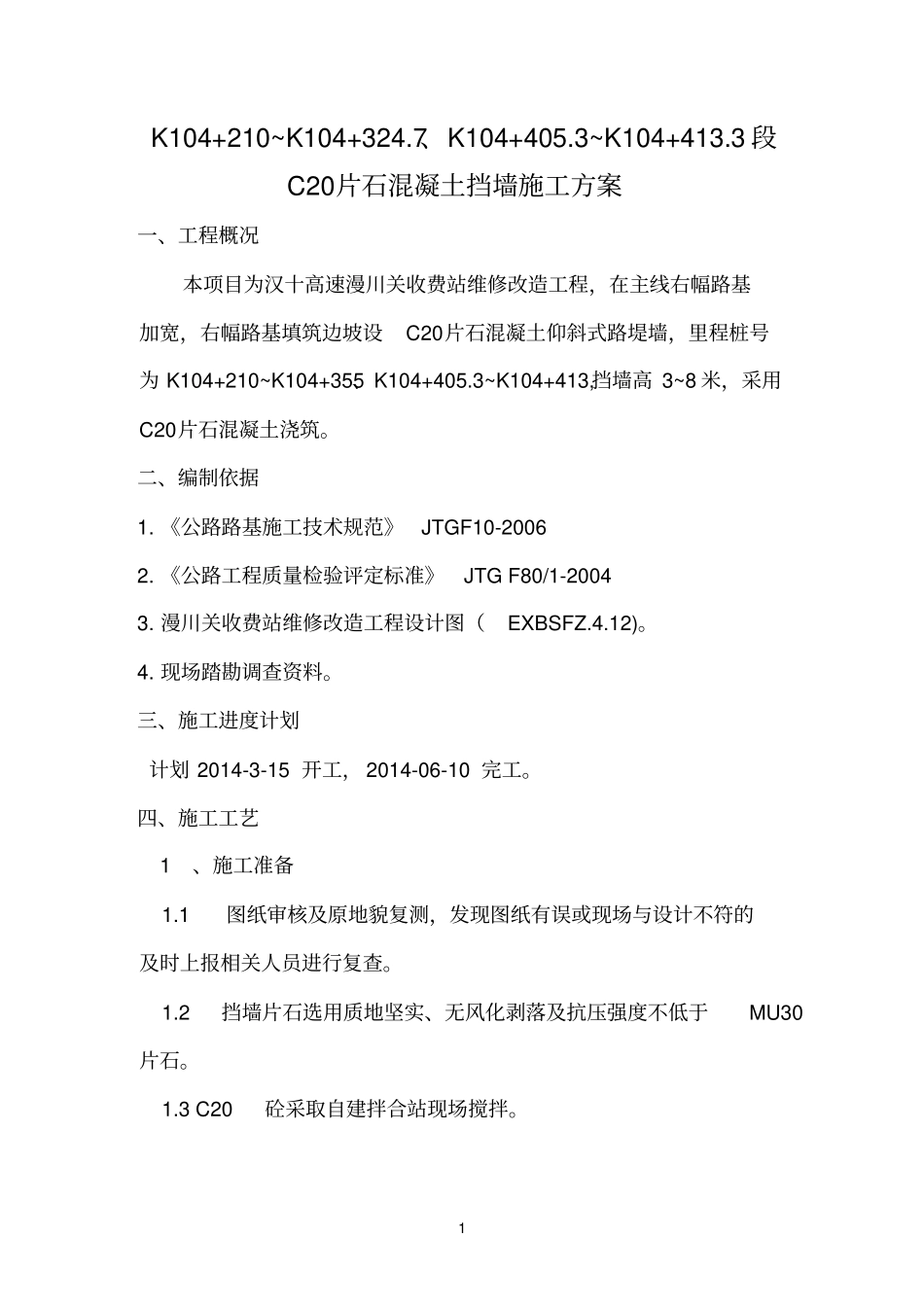

汉十高速漫川关收费站维修改造工程C20片石混凝土挡墙施工方案编制人:蒋俊鹏审核人:顾有洲编制日期:2014年3月3日武汉市武昌市政工程总公司汉十高速漫川关收费站扩建工程项目部目录1、工程概况,,,,,,,,,,,,,,12、编制依据,,,,,,,,,,,,,,23、施工进度计划,,,,,,,,,,,,24、施工工艺,,,,,,,,,,,,,,25、质量控制及检验,,,,,,,,,,,76、安全生产文明施工,,,,,,,,,,81K104+210~K104+324
7、K104+405
3~K104+413
3段C20片石混凝土挡墙施工方案一、工程概况本项目为汉十高速漫川关收费站维修改造工程,在主线右幅路基加宽,右幅路基填筑边坡设C20片石混凝土仰斜式路堤墙,里程桩号为K104+210~K104+355、K104+405
3~K104+413,挡墙高3~8米,采用C20片石混凝土浇筑
二、编制依据1
《公路路基施工技术规范》JTGF10-20062
《公路工程质量检验评定标准》JTGF80/1-20043
漫川关收费站维修改造工程设计图(EXBSFZ
现场踏勘调查资料
三、施工进度计划计划2014-3-15开工,2014-06-10完工
四、施工工艺1、施工准备1
1图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2挡墙片石选用质地坚实、无风化剥落及抗压强度不低于MU30片石
3C20砼采取自建拌合站现场搅拌
4修建临时施工便道、布置材料堆放场地、备料及设备安置场地
2、施工工艺流程(见下图)施工准备测量放线基槽开挖立模加固安装泄水孔做滤水层浇筑混凝土并人工摆片石拆除模板养护3、施工方案本段挡墙采用C20片石混凝土浇筑,根据实际地质情况,采用跳槽开挖,分段浇筑的的施工方法
待挡墙修建至一定高度时,采用机械对挡墙进行回
