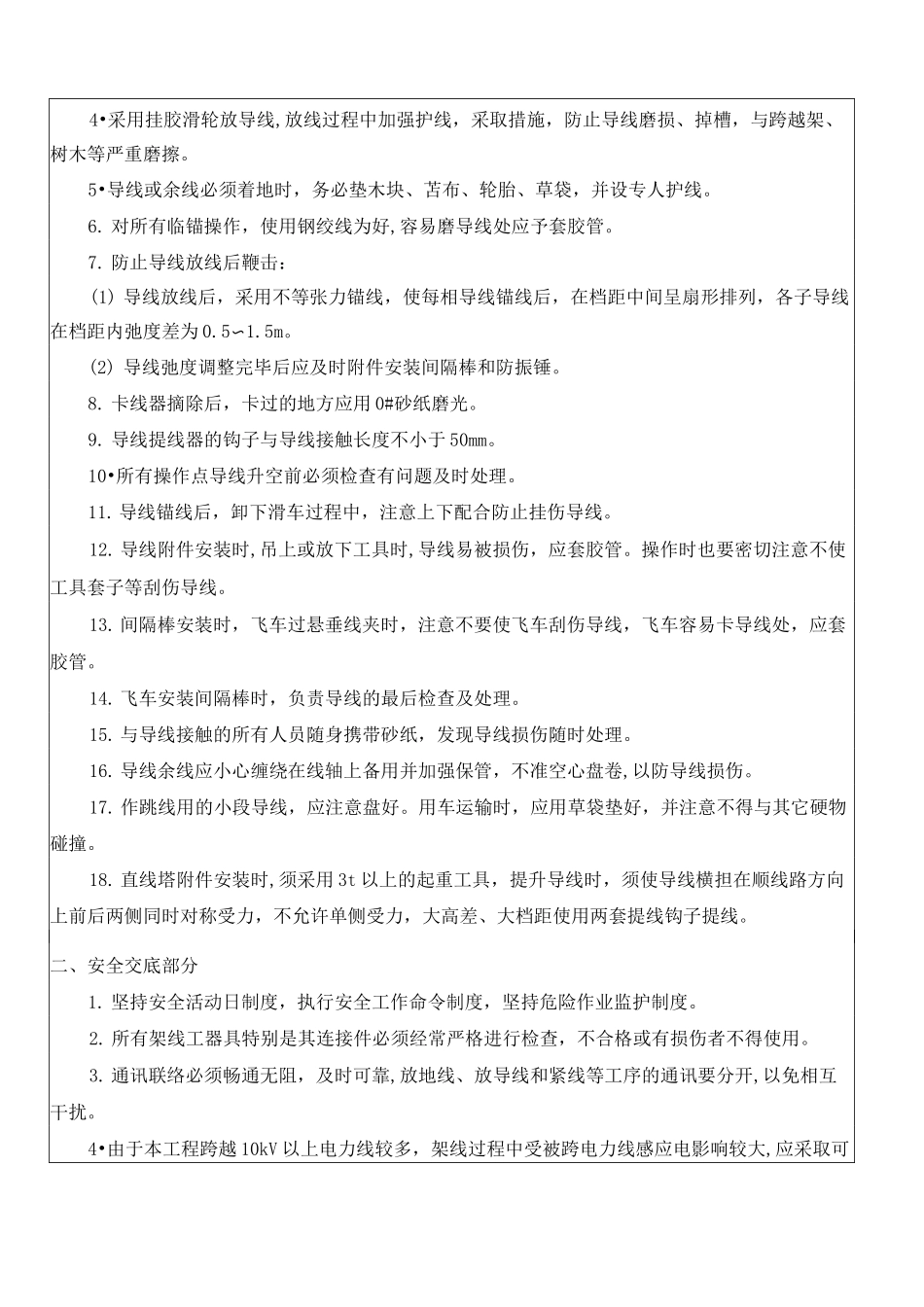

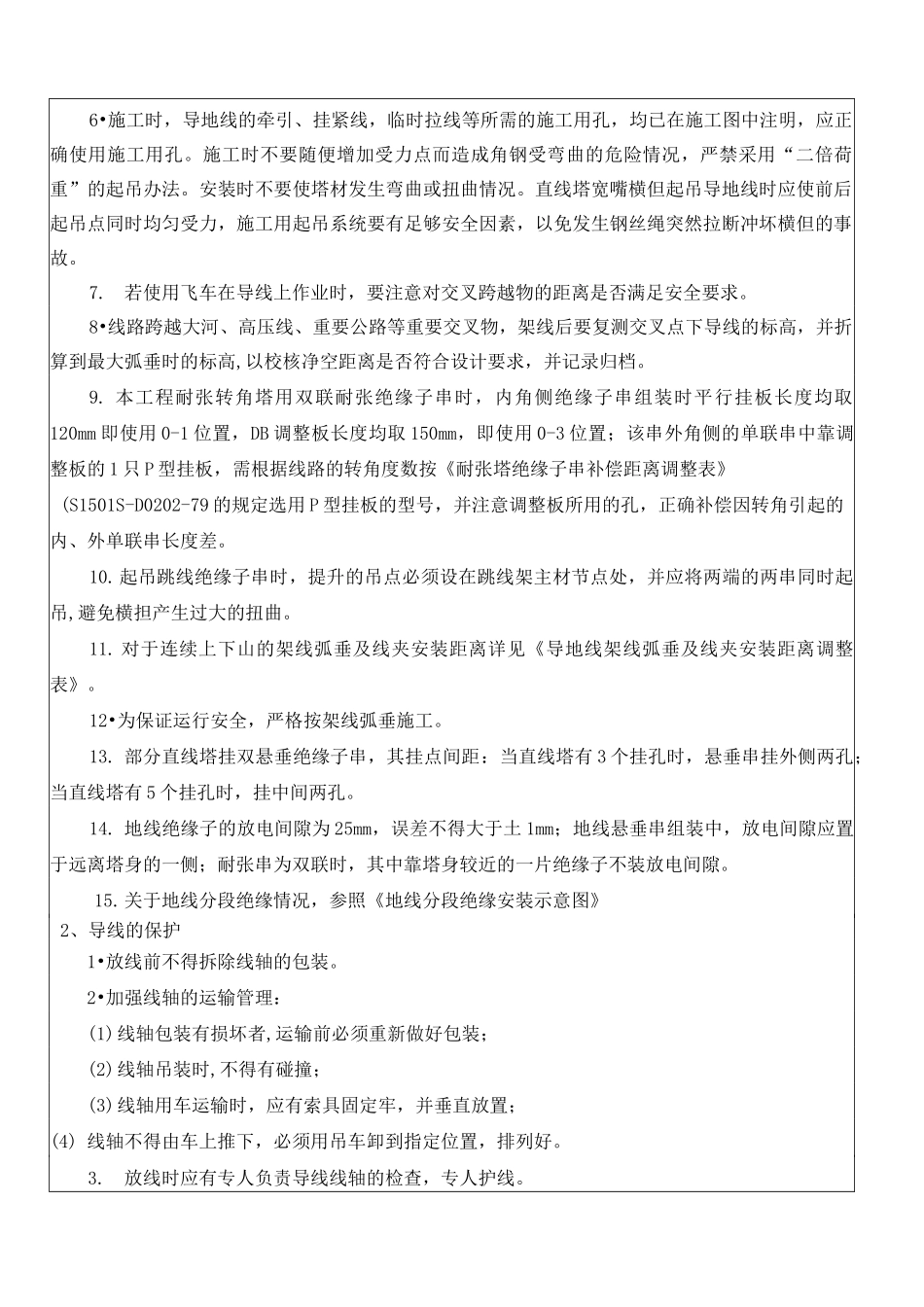

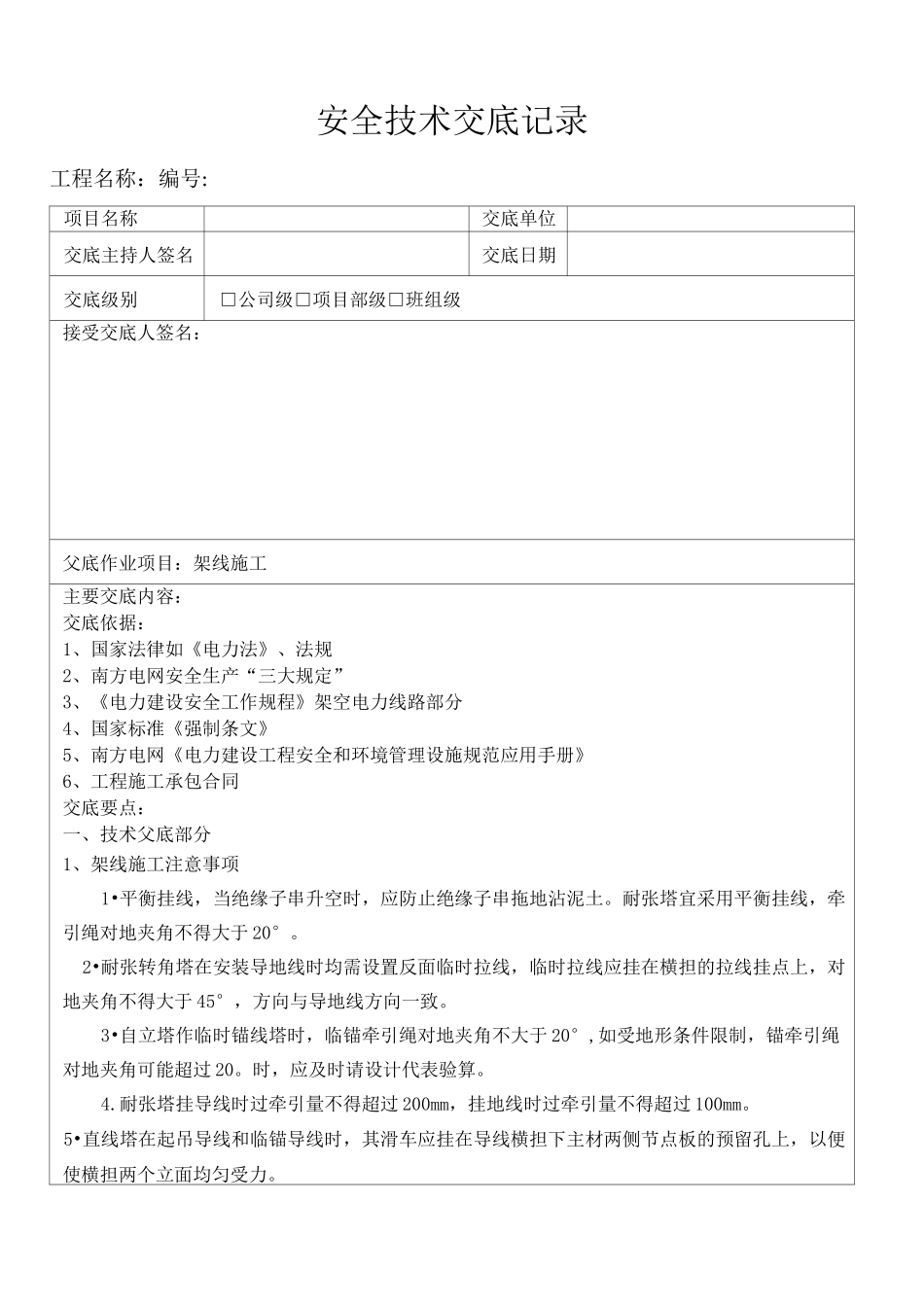

安全技术交底记录工程名称:编号:项目名称交底单位交底主持人签名交底日期交底级别□公司级□项目部级□班组级接受交底人签名:父底作业项目:架线施工主要交底内容:交底依据:1、国家法律如《电力法》、法规2、南方电网安全生产“三大规定”3、《电力建设安全工作规程》架空电力线路部分4、国家标准《强制条文》5、南方电网《电力建设工程安全和环境管理设施规范应用手册》6、工程施工承包合同交底要点:一、技术父底部分1、架线施工注意事项1•平衡挂线,当绝缘子串升空时,应防止绝缘子串拖地沾泥土。耐张塔宜采用平衡挂线,牵引绳对地夹角不得大于20°。2•耐张转角塔在安装导地线时均需设置反面临时拉线,临时拉线应挂在横担的拉线挂点上,对地夹角不得大于45°,方向与导地线方向一致。3•自立塔作临时锚线塔时,临锚牵引绳对地夹角不大于20°,如受地形条件限制,锚牵引绳对地夹角可能超过20。时,应及时请设计代表验算。4.耐张塔挂导线时过牵引量不得超过200mm,挂地线时过牵引量不得超过100mm。5•直线塔在起吊导线和临锚导线时,其滑车应挂在导线横担下主材两侧节点板的预留孔上,以便使横担两个立面均匀受力。6•施工时,导地线的牵引、挂紧线,临时拉线等所需的施工用孔,均已在施工图中注明,应正确使用施工用孔。施工时不要随便增加受力点而造成角钢受弯曲的危险情况,严禁采用“二倍荷重”的起吊办法。安装时不要使塔材发生弯曲或扭曲情况。直线塔宽嘴横但起吊导地线时应使前后起吊点同时均匀受力,施工用起吊系统要有足够安全因素,以免发生钢丝绳突然拉断冲坏横但的事故。7.若使用飞车在导线上作业时,要注意对交叉跨越物的距离是否满足安全要求。8•线路跨越大河、高压线、重要公路等重要交叉物,架线后要复测交叉点下导线的标高,并折算到最大弧垂时的标高,以校核净空距离是否符合设计要求,并记录归档。9.本工程耐张转角塔用双联耐张绝缘子串时,内角侧绝缘子串组装时平行挂板长度均取120mm即使用0-1位置,DB调整板长度均取150mm,即使用0-3位置;该串外角侧的单联串中靠调整板的1只P型挂板,需根据线路的转角度数按《耐张塔绝缘子串补偿距离调整表》(S1501S-D0202-79的规定选用P型挂板的型号,并注意调整板所用的孔,正确补偿因转角引起的内、外单联串长度差。10.起吊跳线绝缘子串时,提升的吊点必须设在跳线架主材节点处,并应将两端的两串同时起吊,避免横担产生过大的扭曲。11.对于连续上下山的架线弧垂及线夹安装距离详见《导地线架线弧垂及线夹安装距离调整表》。12•为保证运行安全,严格按架线弧垂施工。13.部分直线塔挂双悬垂绝缘子串,其挂点间距:当直线塔有3个挂孔时,悬垂串挂外侧两孔;当直线塔有5个挂孔时,挂中间两孔。14.地线绝缘子的放电间隙为25mm,误差不得大于土1mm;地线悬垂串组装中,放电间隙应置于远离塔身的一侧;耐张串为双联时,其中靠塔身较近的一片绝缘子不装放电间隙。15.关于地线分段绝缘情况,参照《地线分段绝缘安装示意图》2、导线的保护1•放线前不得拆除线轴的包装。2•加强线轴的运输管理:(1)线轴包装有损坏者,运输前必须重新做好包装;(2)线轴吊装时,不得有碰撞;(3)线轴用车运输时,应有索具固定牢,并垂直放置;(4)线轴不得由车上推下,必须用吊车卸到指定位置,排列好。3.放线时应有专人负责导线线轴的检查,专人护线。4•采用挂胶滑轮放导线,放线过程中加强护线,采取措施,防止导线磨损、掉槽,与跨越架、树木等严重磨擦。5•导线或余线必须着地时,务必垫木块、苫布、轮胎、草袋,并设专人护线。6.对所有临锚操作,使用钢绞线为好,容易磨导线处应予套胶管。7.防止导线放线后鞭击:(1)导线放线后,采用不等张力锚线,使每相导线锚线后,在档距中间呈扇形排列,各子导线在档距内弛度差为0.5〜1.5m。(2)导线弛度调整完毕后应及时附件安装间隔棒和防振锤。8.卡线器摘除后,卡过的地方应用0#砂纸磨光。9.导线提线器的钩子与导线接触长度不小于50mm。10•所有操作点导线升空前必须检查有问题及时处理。11.导线锚线后,卸下滑车过程中,注意上下配合防止挂伤导线。12.导线附件安装时,吊上或放下工具时,导线易被损伤,应...
