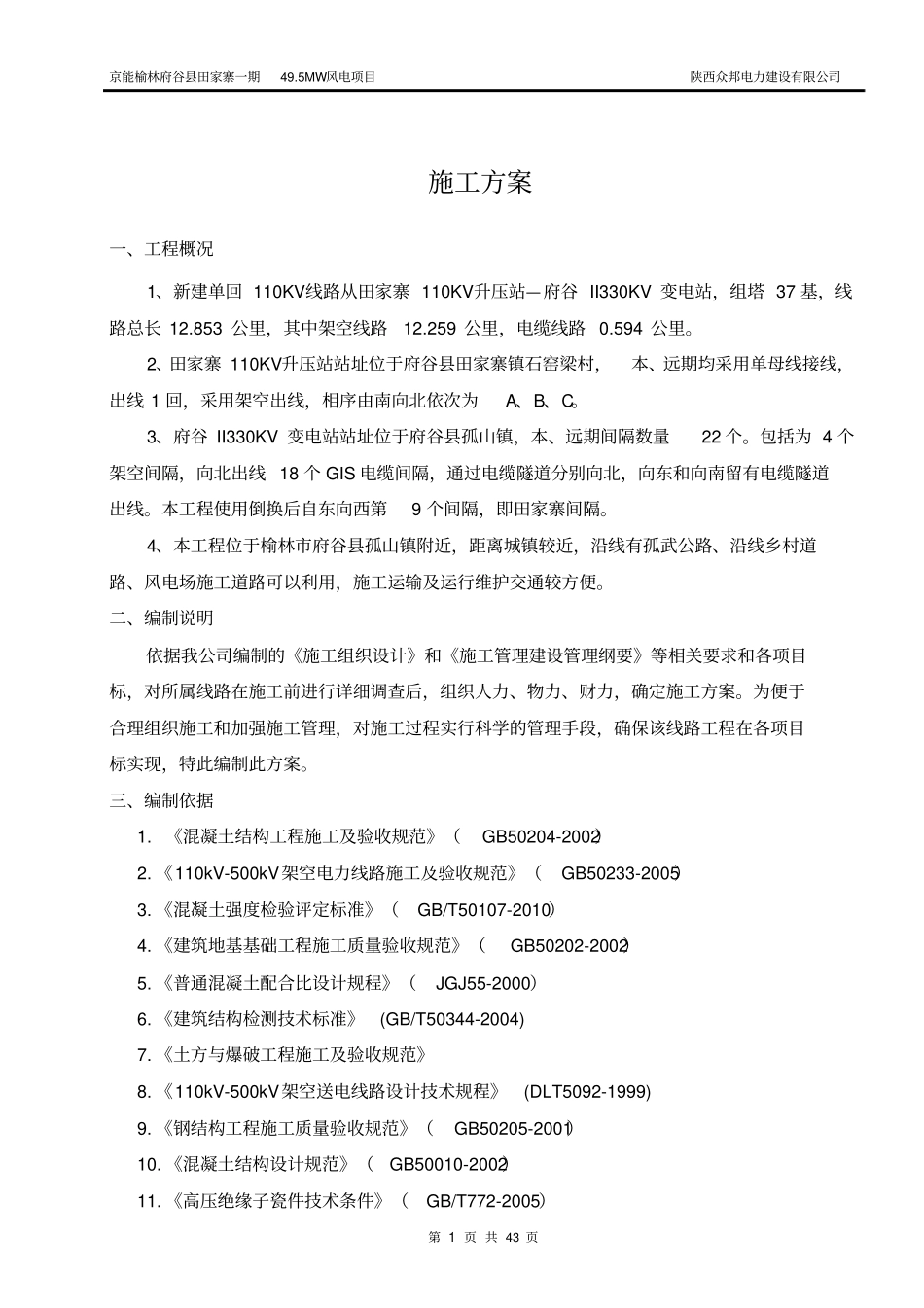

5MW风电项目陕西众邦电力建设有限公司第1页共43页施工方案一、工程概况1、新建单回110KV线路从田家寨110KV升压站—府谷II330KV变电站,组塔37基,线路总长12
853公里,其中架空线路12
259公里,电缆线路0
2、田家寨110KV升压站站址位于府谷县田家寨镇石窑梁村,本、远期均采用单母线接线,出线1回,采用架空出线,相序由南向北依次为A、B、C
3、府谷II330KV变电站站址位于府谷县孤山镇,本、远期间隔数量22个
包括为4个架空间隔,向北出线18个GIS电缆间隔,通过电缆隧道分别向北,向东和向南留有电缆隧道出线
本工程使用倒换后自东向西第9个间隔,即田家寨间隔
4、本工程位于榆林市府谷县孤山镇附近,距离城镇较近,沿线有孤武公路、沿线乡村道路、风电场施工道路可以利用,施工运输及运行维护交通较方便
二、编制说明依据我公司编制的《施工组织设计》和《施工管理建设管理纲要》等相关要求和各项目标,对所属线路在施工前进行详细调查后,组织人力、物力、财力,确定施工方案
为便于合理组织施工和加强施工管理,对施工过程实行科学的管理手段,确保该线路工程在各项目标实现,特此编制此方案
三、编制依据1
《混凝土结构工程施工及验收规范》(GB50204-2002)2
《110kV-500kV架空电力线路施工及验收规范》(GB50233-2005)3
《混凝土强度检验评定标准》(GB/T50107-2010)4
《建筑地基基础工程施工质量验收规范》(GB50202-2002)5
《普通混凝土配合比设计规程》(JGJ55-2000)6
《建筑结构检测技术标准》(GB/T50344-2004)7
《土方与爆破工程施工及验收规范》8
《110kV-500kV架空送电线路设计技术规程》(DLT5092-1999)9
《钢结构工程施工质量验收规范》
