110KV配电室工程土建部分施工方案批准:审核:编写:2013年10月30日2一、工程概况1
1工程简述工程名称:1
2工程建设规模1
1施工范围1
1完成3座配电室变压器基础、照明系统
2完成备供外线部分电缆沟开挖、埋管、回填等工作
2工程涉及的主要单位工程名称:委建单位:施工单位:建设地点:二、组织措施:施工组织安排1、工作负责人:2、安全员:3、施工员:共人三、施工质量标准、技术措施:1
测量放线就近从控制桩进行引测
引桩布置完成后必须从不同的控制桩对测量成果进行复核,确认无误后方可进行下道工序施工

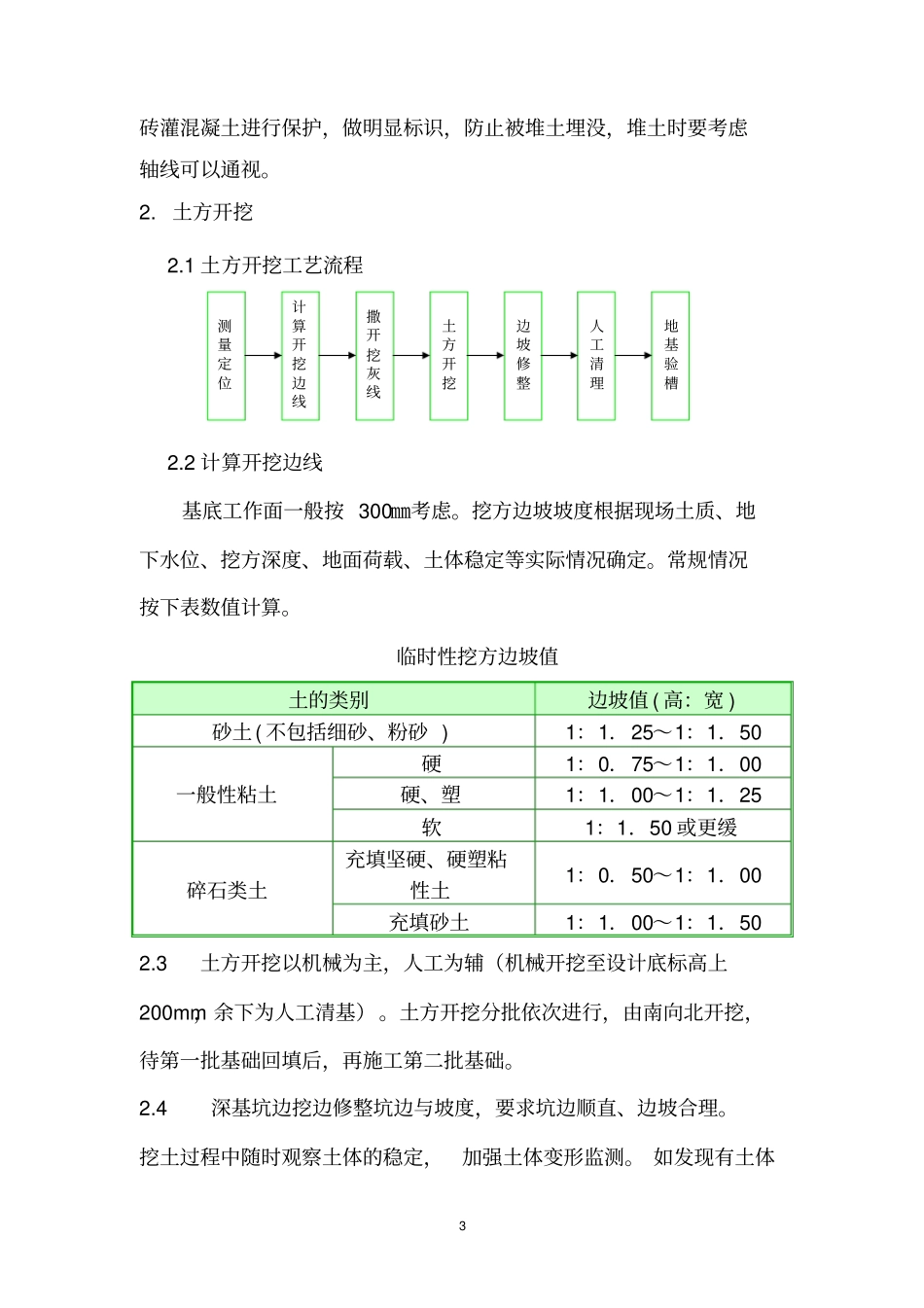

引桩四周砌3砖灌混凝土进行保护,做明显标识,防止被堆土埋没,堆土时要考虑轴线可以通视
1土方开挖工艺流程测量定位人工清理边坡修整土方开挖撒开挖灰线计算开挖边线地基验槽2
2计算开挖边线基底工作面一般按300㎜考虑
挖方边坡坡度根据现场土质、地下水位、挖方深度、地面荷载、土体稳定等实际情况确定
常规情况按下表数值计算
临时性挖方边坡值土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:1.25~1:1.50一般性粘土硬1:0.75~1:1.00硬、塑1:1.00~1:1.25软1:1.50或更缓碎石类土充填坚硬、硬塑粘性土1:0.50~1:1.00充填砂土1:1.00~1:1.502
3土方开挖以机械为主,人工为辅(机械开挖至设计底标高上200mm,余下为人工清基)
土方开挖分批依次进行,由南向北开挖,待第一批基础回填后,再施工第二批基础
4深基坑边挖边修整坑边与坡度,要求坑边顺直、边坡合理
挖土过程中随时观察土体的稳定,加强土体变形监测
如发现有土体4滑波或导致土体向挖方一侧滑移的软弱夹层、裂隙时,应及时清除或采取顶固措施,防止土体崩塌与下滑
5在软土场地内开挖深基坑时,邻近四周不得有振动作用
6挖出余土就近转运
