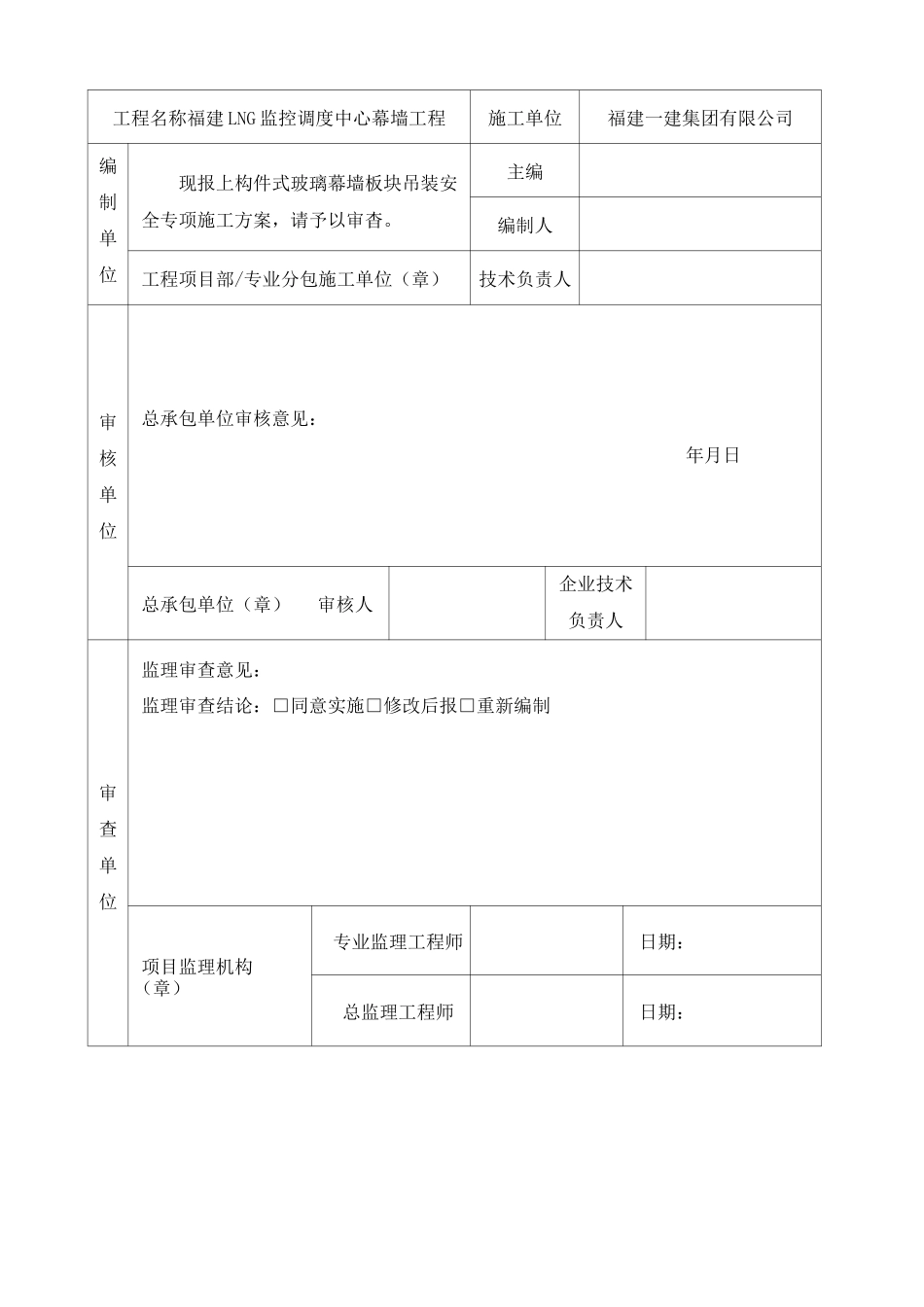

福建LNG监控调度中心幕墙工程构件式玻璃幕墙板块吊装安全专项施工方案福建一建集团有限公司2017年4月12日施工组织设计(专项施工方案)报审表编号:工程名称福建LNG监控调度中心幕墙工程施工单位福建一建集团有限公司编制单位现报上构件式玻璃幕墙板块吊装安全专项施工方案,请予以审杳

主编编制人工程项目部/专业分包施工单位(章)技术负责人审核单位总承包单位审核意见:年月日总承包单位(章)审核人企业技术负责人审查单位监理审查意见:监理审查结论:□同意实施□修改后报□重新编制项目监理机构(章)专业监理工程师日期:总监理工程师日期:二、工程概况4三、施工准备5四、构件式玻璃幕墙板块的运输和转运11五、吊机安装调试运行14六、构件式玻璃幕墙板块吊装过程16七、吊装过程中的注意事项17八、构件式玻璃幕墙板块安装过程1820十一、吊装安全文明施工措施22、编制依据1、《福建LNG监控调度中心幕墙工程施工组织设计》2、《建筑结构荷载规范》GB5009-20123、《玻璃幕墙工程技术规范》JGJ102-20034、《金属与石材幕墙工程技术规范》JGJ133-20035、福建LNG监控调度中心幕墙施工图纸6、《建筑施工高空作业安全技术规程》(JGJ80--91)二、工程概况玻璃幕墙约为12478
0m2;石材幕墙约为9830m2;铝合金格栅约为1200m2
幕墙主要支承结构:玻璃幕墙是由铝型材为骨架,双钢化中空玻璃为面板;石材幕墙是由型钢为骨架,花岗岩为面板;铝合金格栅由铝型材组合而成的格栅系统
本工程主要幕墙形式有:石材幕墙、构件式玻璃幕墙、金属幕墙等,幕墙施工规模较大且施工项目多
项目效果图如下:三、施工准备1、技术准备:A、构件式玻璃幕墙板块吊装安全专项施工方案已经编制完毕,并经监理、业主审批同意吊装
B、项目部技术员已对吊装操作人员进行技术交底和机械使用技术交底,同时安全员对操作人员进行安
