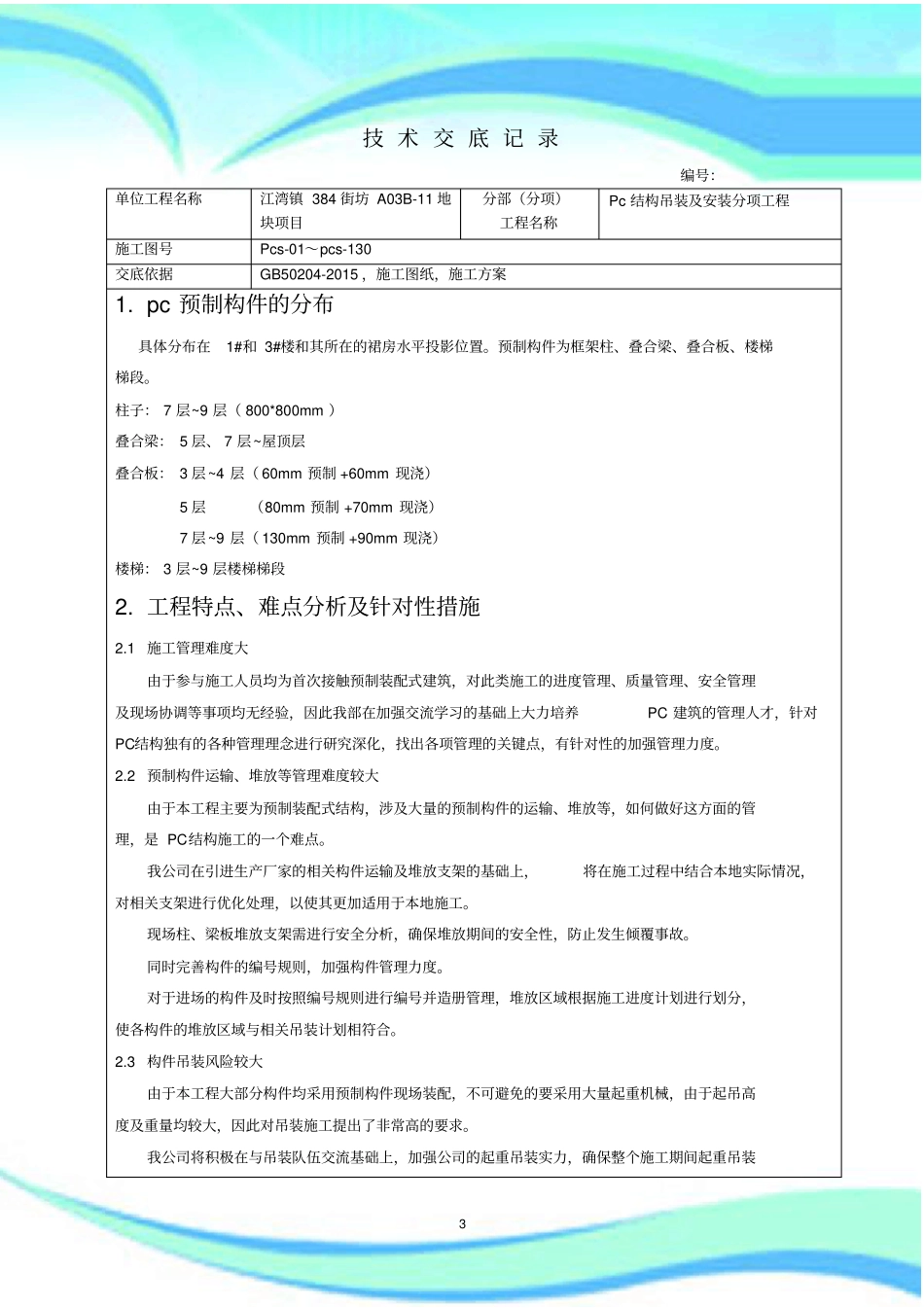

pc吊装及安装技术交底2————————————————————————————————作者:————————————————————————————————日期:3技术交底记录编号:单位工程名称江湾镇384街坊A03B-11地块项目分部(分项)工程名称Pc结构吊装及安装分项工程施工图号Pcs-01~pcs-130交底依据GB50204-2015,施工图纸,施工方案1
pc预制构件的分布具体分布在1#和3#楼和其所在的裙房水平投影位置
预制构件为框架柱、叠合梁、叠合板、楼梯梯段
柱子:7层~9层(800*800mm)叠合梁:5层、7层~屋顶层叠合板:3层~4层(60mm预制+60mm现浇)5层(80mm预制+70mm现浇)7层~9层(130mm预制+90mm现浇)楼梯:3层~9层楼梯梯段2
工程特点、难点分析及针对性措施2
1施工管理难度大由于参与施工人员均为首次接触预制装配式建筑,对此类施工的进度管理、质量管理、安全管理及现场协调等事项均无经验,因此我部在加强交流学习的基础上大力培养PC建筑的管理人才,针对PC结构独有的各种管理理念进行研究深化,找出各项管理的关键点,有针对性的加强管理力度
2预制构件运输、堆放等管理难度较大由于本工程主要为预制装配式结构,涉及大量的预制构件的运输、堆放等,如何做好这方面的管理,是PC结构施工的一个难点
我公司在引进生产厂家的相关构件运输及堆放支架的基础上,将在施工过程中结合本地实际情况,对相关支架进行优化处理,以使其更加适用于本地施工
现场柱、梁板堆放支架需进行安全分析,确保堆放期间的安全性,防止发生倾覆事故
同时完善构件的编号规则,加强构件管理力度
对于进场的构件及时按照编号规则进行编号并造册管理,堆放区域根据施工进度计划进行划分,使各构件的堆放区域与相关吊装计划相符合
3构件吊装风险较大由于本工程大部分构件均采用预制构件现场装
