技术交底记录001工程名称中铁溪源施工单位交底部位31#、32#、35#基础开挖工序名称PHCT桩截桩交底提要:共3页;第1页2013年月日PHC管桩截桩技术交底交底内容:一、施工准备1、技术准备1)、施工前认真学习施工图纸,对桩顶设计标高做充分的了解
2)、学习图纸会审记录;设计洽商、变更记录
掌握各部位管桩桩顶设计标高
3)、学习项目部的施工控制测量技术方案,了解现场的施工测量控制网的布设原则,对施工测量控制网的平面各控制点和标咼点进行校测和复核
4)、对参与破装、截桩施工的技术人员、现场工长、管理人员的责任进行明确分工
5)、对破桩、截桩施工所要求的各种目标以及技术进行书面交底
2、主要机械及工具1)、截桩用无齿锯、钻子、铁锤、钢丝刷等
2)、对进场设备的年检情况、安全装置进行检查,确保投入使用的机械正常运转
二、工艺流程基坑开挖f标咼抄测f无齿锯切割桩边一周f标咼复测f截桩f清桩f验桩三、操作方法工艺要求1、放桩顶及截桩标高线:截桩施工前,把标高引入施工现场,复测满足要求后报监理和甲方验线,合格后放出桩顶标咼线和截桩标咼线,桩顶标咼米用红油漆做上标记,截桩标咼用蓝油漆做上标记
2、以无齿锯切割桩边一周:①可以很好的控制桩头标咼,②可以保证在凿桩的过程中桩的边角不会损坏
3、凿桩的过程中避免凿坏桩边角部分
项目(专业)交底人技术负责人乂底人接受父底人注:本记录一式两份,一份交底单位存,一份接受交底单位存

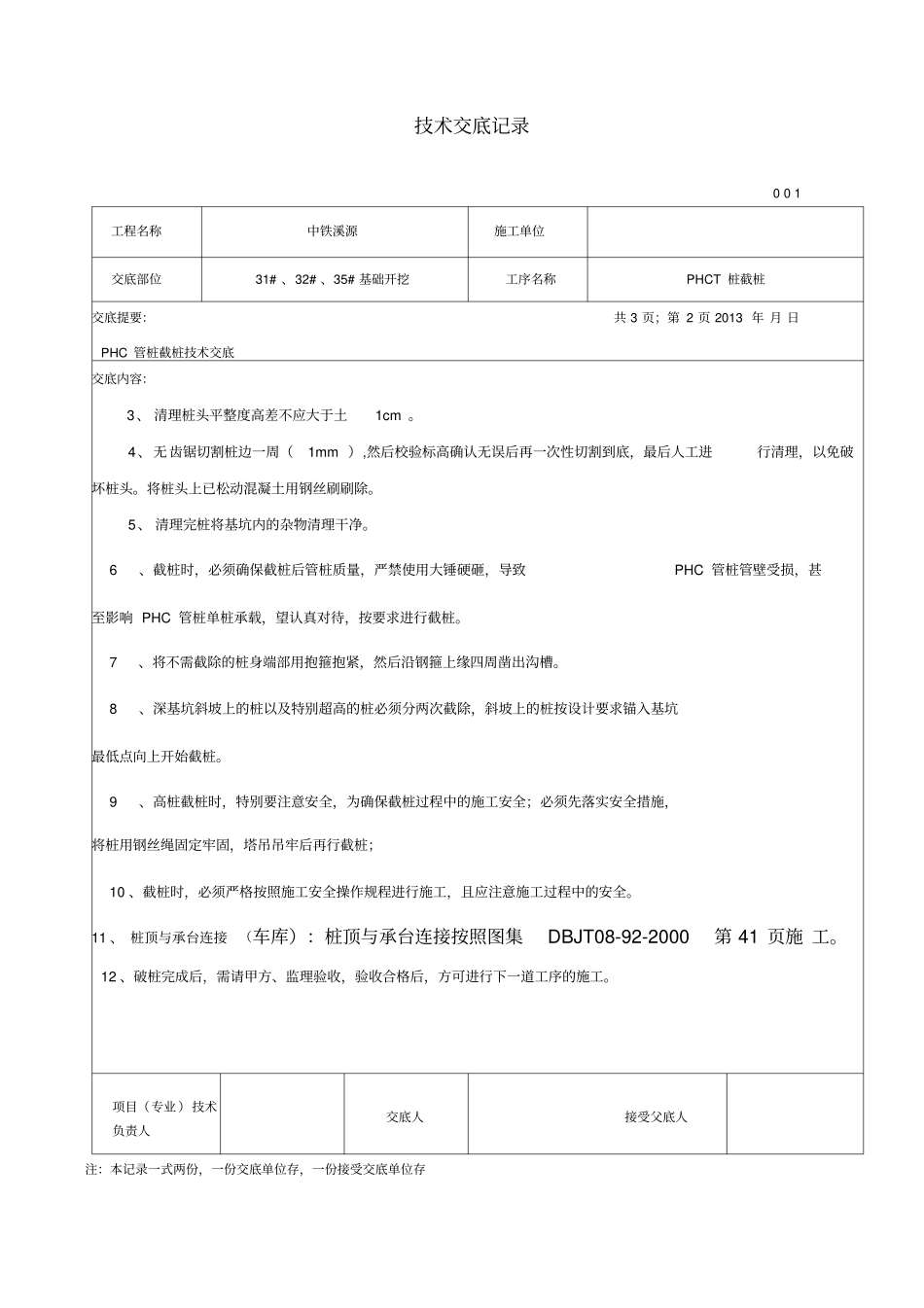

技术交底记录001工程名称中铁溪源施工单位交底部位31#、32#、35#基础开挖工序名称PHCT桩截桩交底提要:共3页;第2页2013年月日PHC管桩截桩技术交底交底内容:3、清理桩头平整度高差不应大于土1cm
4、无齿锯切割桩边一周(1mm),然后校验标高确认无误后再一次性切割到底,最后人工进行清理,以免破坏桩头
将桩头上已松动混凝土用钢丝刷刷除
5、清理完桩将基坑
