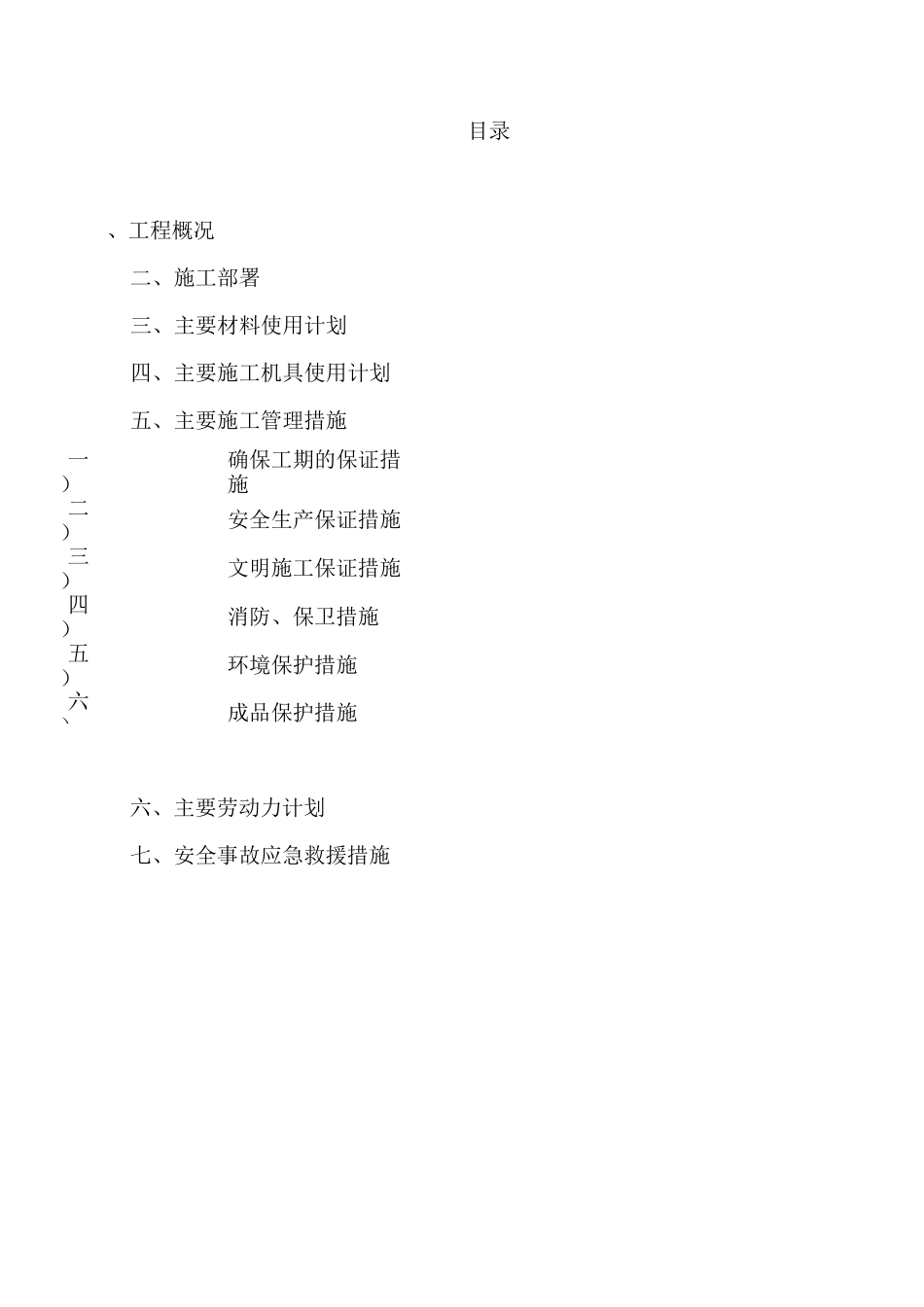

钢桁架吊装施工方案上海科胜幕墙有限公司2010年5月19日目录、工程概况二、施工部署三、主要材料使用计划四、主要施工机具使用计划五、主要施工管理措施一)确保工期的保证措施二)安全生产保证措施三)文明施工保证措施四)消防、保卫措施五)环境保护措施六)成品保护措施六、主要劳动力计划七、安全事故应急救援措施一、工程概况a)工程名称:中冶华天公司总部基地生产科技中心一部b)建设地点:南京市建邺区新城科技园D-11地块(河西富春江东街于云台山路交汇处)c)建设单位:中冶华天南京工程技术有限公司d)设计单位:深圳维度艺术设计有限公司,南京市建筑设计研究院有限公司e)建筑规模:本工程由三幢建筑组成,建筑总面积47291
一部位于生产一部建筑层为地上12层,建筑高度52
60米(最高点59
20米);吊装处楼层为9层,层高4
2米;二、施工部署1、使用设备:规格为2吨的电动葫芦、手拉式行车、T型吊架2、具体吊装方案如下:用3根钢立柱分别焊接在子公司楼与电梯交通该标段9层楼面钢桁架埋件上,然后用2根H型钢梁分别焊接在3根钢立柱上,从而形成一个T型吊架
在竖向H型钢梁上安装一个手拉式行车,H型钢梁则做为手拉式行车的移动轨道,手拉式行车主要是用来调节钢桁架在安装时调节前后左右的距离,然后再在横向H型钢梁上端焊接2根槽钢,用于安装电动葫芦
所有钢立柱与H型钢梁直角连接处用5#角钢打上斜撑,使T型吊架更加牢固
3、由于1层、2层需做雨篷,所以将钢桁架从3层至9层开始吊装,依次利用电动葫芦与手动行车调节钢桁架的高度与前后左右的位置直至安装完成
7、钢桁架部位四周都搭设了满堂式脚手架,搭设高度为38米,每层都用竹笆铺设,在钢桁架与埋件连接处分别用钢管搭设了悬挑式工作平台,这样可以使施工人员更安全方便做好焊接工作
三主要材料使用计划主要材料投入计划表序号材料名称规格单位材料需用量备注1热扎厚钢板
