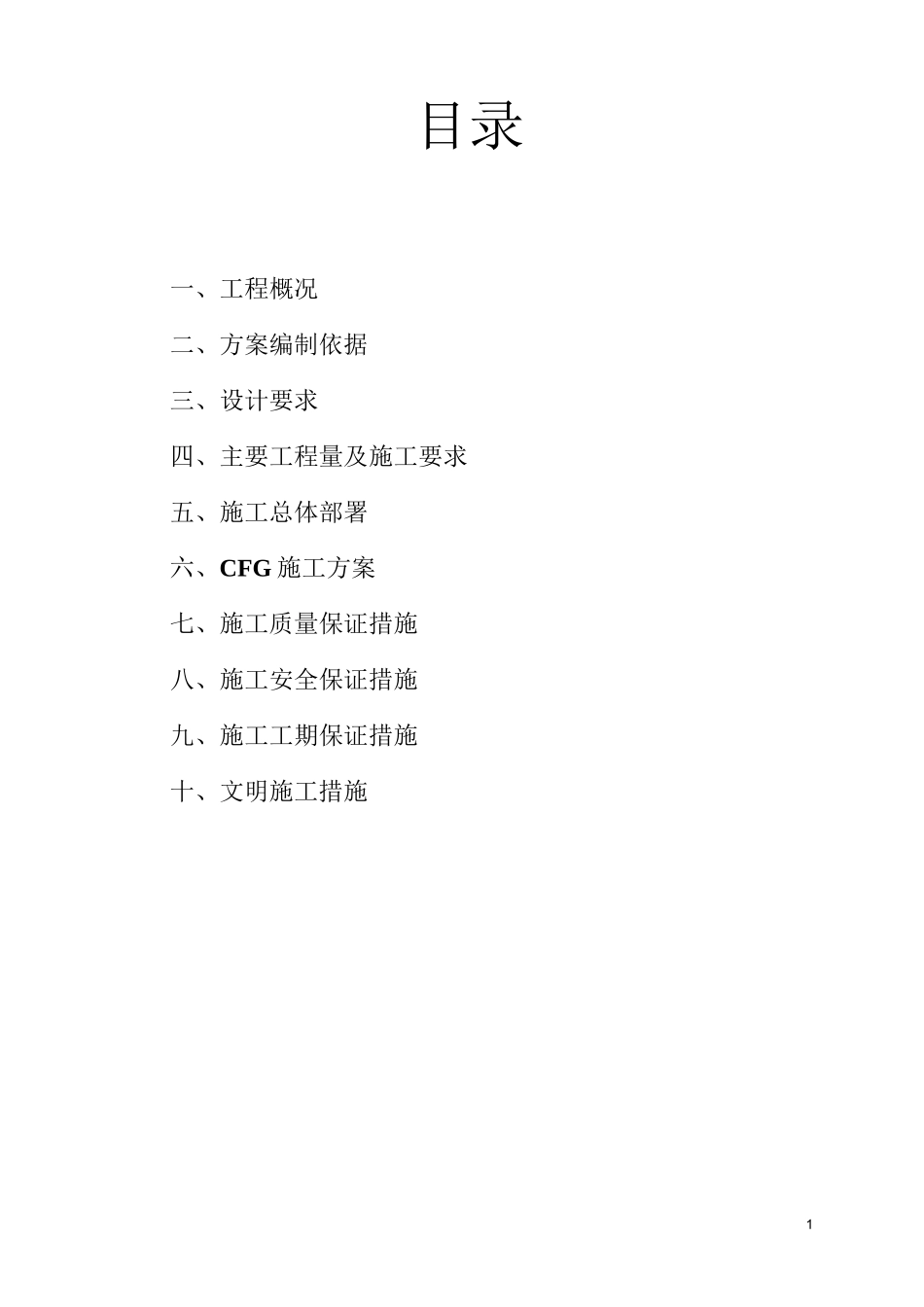

1目录一、工程概况二、方案编制依据三、设计要求四、主要工程量及施工要求五、施工总体部署六、CFG施工方案七、施工质量保证措施八、施工安全保证措施九、施工工期保证措施十、文明施工措施2一、工程概况洛阳云峰灿瑞置业有限公司新建的云峰中心3#楼A、B座位于洛阳市涧西区天津路与西苑路交汇处西北角,其中A座高24层,框架一剪力墙结构,本工程地基基础采用CFG桩处理的筏板基础,车库采用CFG桩处理的独立基础.本工程场地自上而下各土层依次为:①、填土层②、黄土状粉质粘土③、黄土状粉质粘土④、黄土状粉质黏土⑤、黄土状粉土夹粉质粘土⑥、细砂⑦黄土状粉质粘土⑧卵石。经建设、设计、地质等相关单位研究,结合场地具体施工条件,确认采用水泥粉煤灰碎石桩(CFG桩).受洛阳云峰灿瑞置业有限公司委托,我河南德诚建设有限公司承担了此次地基处理施工任务.为在施工过程中作到确保安全、确保质量、确保工期地顺利完成本工程,我公司提交了此《云峰中心3#楼A、B座长螺旋钻孔CFG桩复合地基施工方案》.场地地质情况:根据机械工业第四设计研究院有限公司提供的《云峰中心3#楼A、B座岩土工程勘察报告》,地质勘查报告揭示,地下水及土对混凝土具有弱腐蚀性,对钢筋混凝土结构中钢筋具弱腐蚀性.岩土勘查报告揭示不存在液化土层。地层情况如下表:土层编号层称土名重度Y(KN/m3)凝聚力Ck(kPa)内摩擦角©k(度)压缩模量(MPa)承载力特征值(kPa)桩极限侧阻力标准值(爲)桩端承载力特征值q3a)①填土层17。5②黄土状粉质粘土18.118164。012020③黄土状粉质粘土18。6371610.116040④黄土状粉质粘土18。5211210.215025⑤黄土状粉土夹粉质粘土17。8151110.216018⑥细砂17.512102.518012⑦黄土状粉质粘土8。5160⑧卵石二、方案编制依据1、《建筑地基处理技术规范》(JGJ79-2012);2、《建筑工程质量验收统一标准》(GB50300-2013)W10cmW2cmW1%0.4D(D为直33、《建筑地基基础工程施工质量验收规范》(GB50202—2013);4、《建筑桩基技术规范》(JGJ94-2008);5、《岩土工程勘察报告》;6、地基处理设计单位《CFG桩桩位布置图》三、设计要求1、设计参数:根据机械工业第四设计研究院有限公司提供并经建设单位认可的地基处理设计图,本工程地基处理采用CFG桩复合地基,总桩数为1161根,有效桩长为9.5米,桩体成桩采用长螺旋钻孔,管内泵压混合料灌压成桩施工工艺,桩体砼强度C25,有效桩长不小于10米且进入持力层不小于800mm,桩端持力层为第⑧层卵石。地基处理后要求单桩承载力特征值595KN复合地基承载力特征值为477Kpa。2、桩体材料:①、水泥:采用42.5级普通硅酸盐水泥;②、碎石:(粗骨料)粒径5〜25mm的碎石;③、砂:有机质及含泥量不超过5%;④、粉煤灰:合格产品;⑤、桩体砼强度C25.桩体配比由现场选用的桩体材料试验确定,桩体不允许有断桩、缩径等质量问题。3、施工允许偏差值:桩长允许差桩径允许差垂直度允许差桩位允许差四、主要工程量及施工要求1、主要工程量:根据设计图纸,共有CFG桩1161根,桩顶标高为-17.450.2、施工要求1)为施工材料堆放及砼搅拌、泵送和临设位置准备必要的场地.2)施工所需水、电供应:用电需供200KW,日用水量50吨。3)清除施工作业面地上和地下障碍物,需回填的应分层碾压夯实4)施工作业面上,甲方需提供必要的定位控制点,并进行书面交底.五、施工总体部署4(一)、项目管理机构5二)资源配置1、劳动力计划表工种按工程阶段投入的劳动力情况备注成孔测量桩体材料制备泵送压灌砼土方清理钻机组10测量工1泵送砼工2清运组2建设单位负责外运司机2零工3合计101243202、计划投入的主要施工机械设备表机械名称型号数量功率(KW)用途长螺旋钻机ZKL800BB175成孔、灌注混凝土输送泵HBT60C155泵送砼水泵2寸14。5清洗管道水箱(备用)2m31蓄水养护试块水平仪1抄平经纬仪1放线、测量磅称1计量试模4制做试块其它配套设备(三)施工准备:61、施工员检查施工现场,使其满足“三通一平"条件,周边满足施工作业面距离最外排边桩不小于1。50m的要求。排除地下、空中管线,空洞,砖砼基础,场地要碾压夯实。2、组织设备进场,并积极组织机械设备的组装与试车.3、按照施工总颊的规划,现场布置各种...
