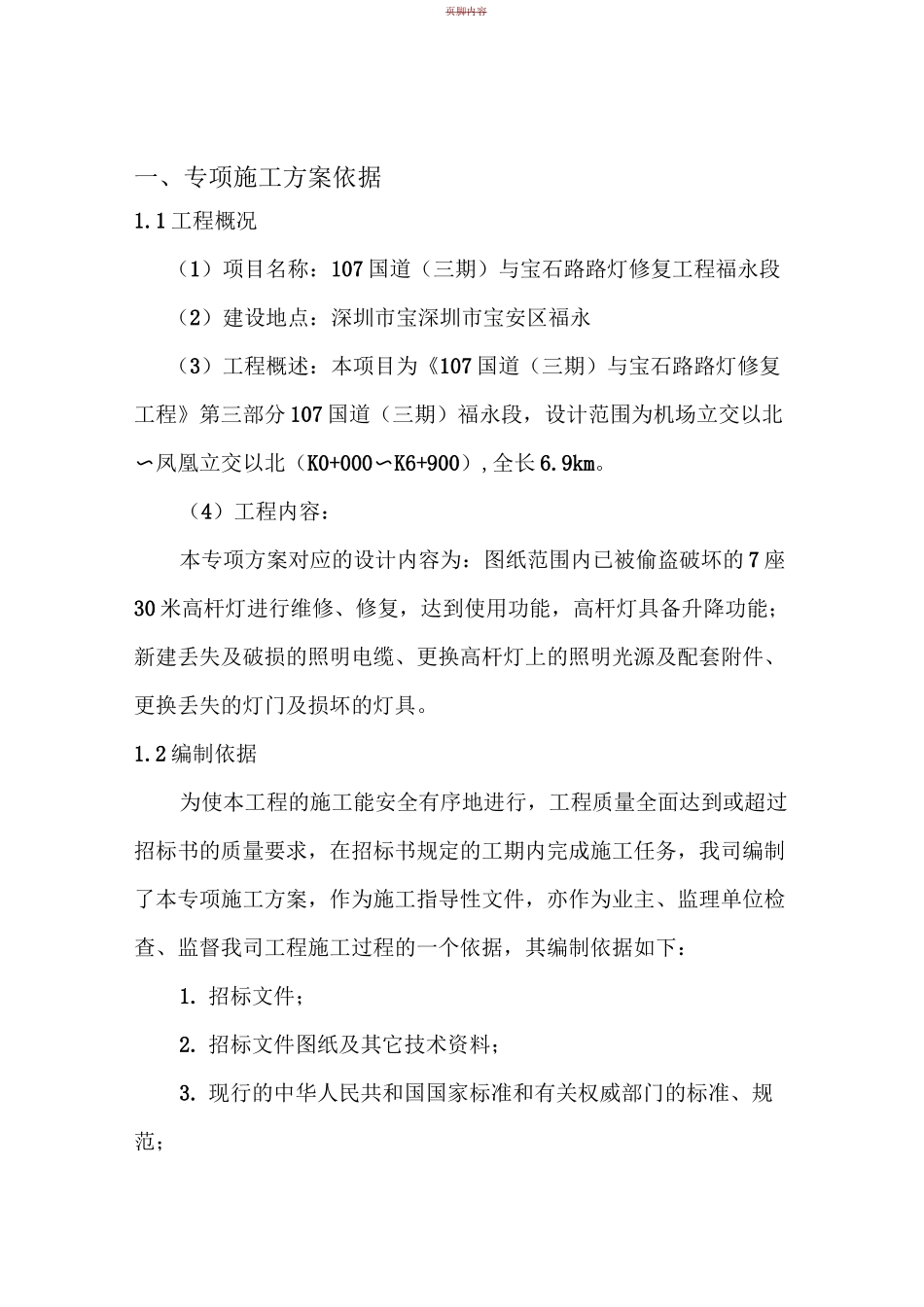

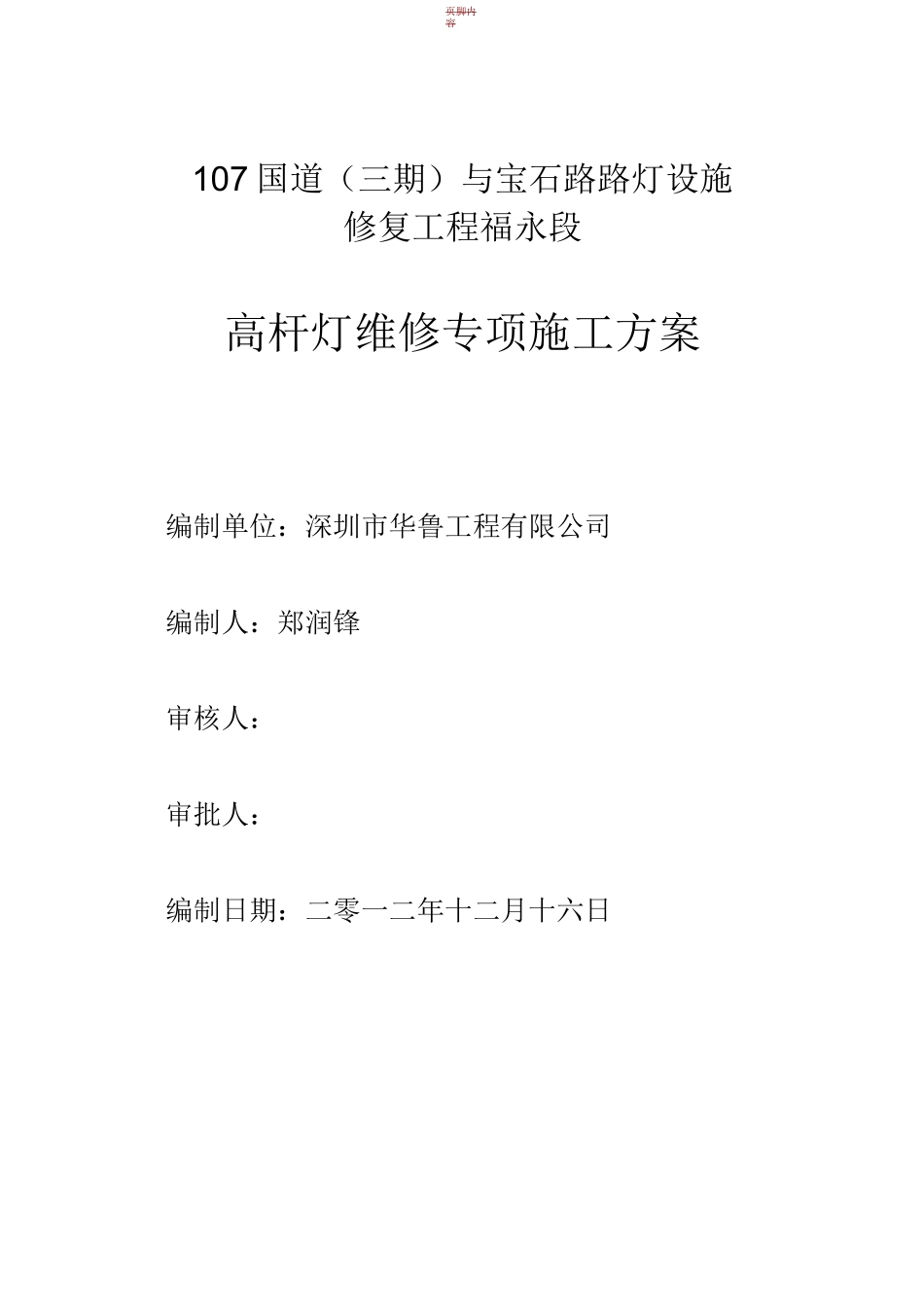

页脚内容107国道(三期)与宝石路路灯设施修复工程福永段高杆灯维修专项施工方案编制单位:深圳市华鲁工程有限公司编制人:郑润锋审核人:审批人:编制日期:二零一二年十二月十六日页脚内容一、专项施工方案依据1
1工程概况(1)项目名称:107国道(三期)与宝石路路灯修复工程福永段(2)建设地点:深圳市宝深圳市宝安区福永(3)工程概述:本项目为《107国道(三期)与宝石路路灯修复工程》第三部分107国道(三期)福永段,设计范围为机场立交以北〜凤凰立交以北(K0+000〜K6+900),全长6
(4)工程内容:本专项方案对应的设计内容为:图纸范围内已被偷盗破坏的7座30米高杆灯进行维修、修复,达到使用功能,高杆灯具备升降功能;新建丢失及破损的照明电缆、更换高杆灯上的照明光源及配套附件、更换丢失的灯门及损坏的灯具

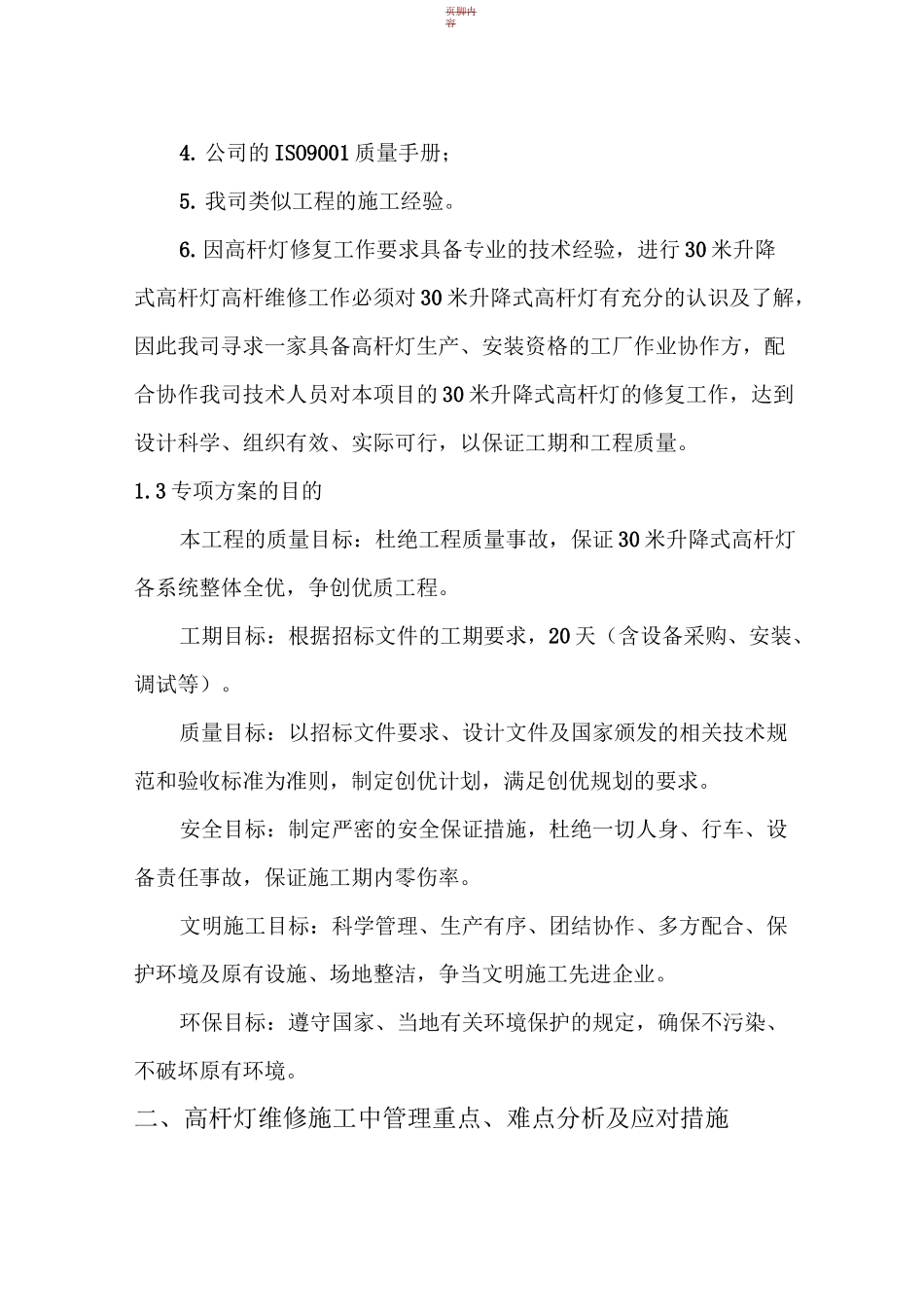

2编制依据为使本工程的施工能安全有序地进行,工程质量全面达到或超过招标书的质量要求,在招标书规定的工期内完成施工任务,我司编制了本专项施工方案,作为施工指导性文件,亦作为业主、监理单位检查、监督我司工程施工过程的一个依据,其编制依据如下:1
招标文件;2
招标文件图纸及其它技术资料;3
现行的中华人民共和国国家标准和有关权威部门的标准、规范;页脚内容4
公司的ISO9001质量手册;5
我司类似工程的施工经验
因高杆灯修复工作要求具备专业的技术经验,进行30米升降式高杆灯高杆维修工作必须对30米升降式高杆灯有充分的认识及了解,因此我司寻求一家具备高杆灯生产、安装资格的工厂作业协作方,配合协作我司技术人员对本项目的30米升降式高杆灯的修复工作,达到设计科学、组织有效、实际可行,以保证工期和工程质量
3专项方案的目的本工程的质量目标:杜绝工程质量事故,保证30米升降式高杆灯各系统整体全优,争创优质工程
工期目标:根据招标文件的工期要求,20天(含设备采购、安装
