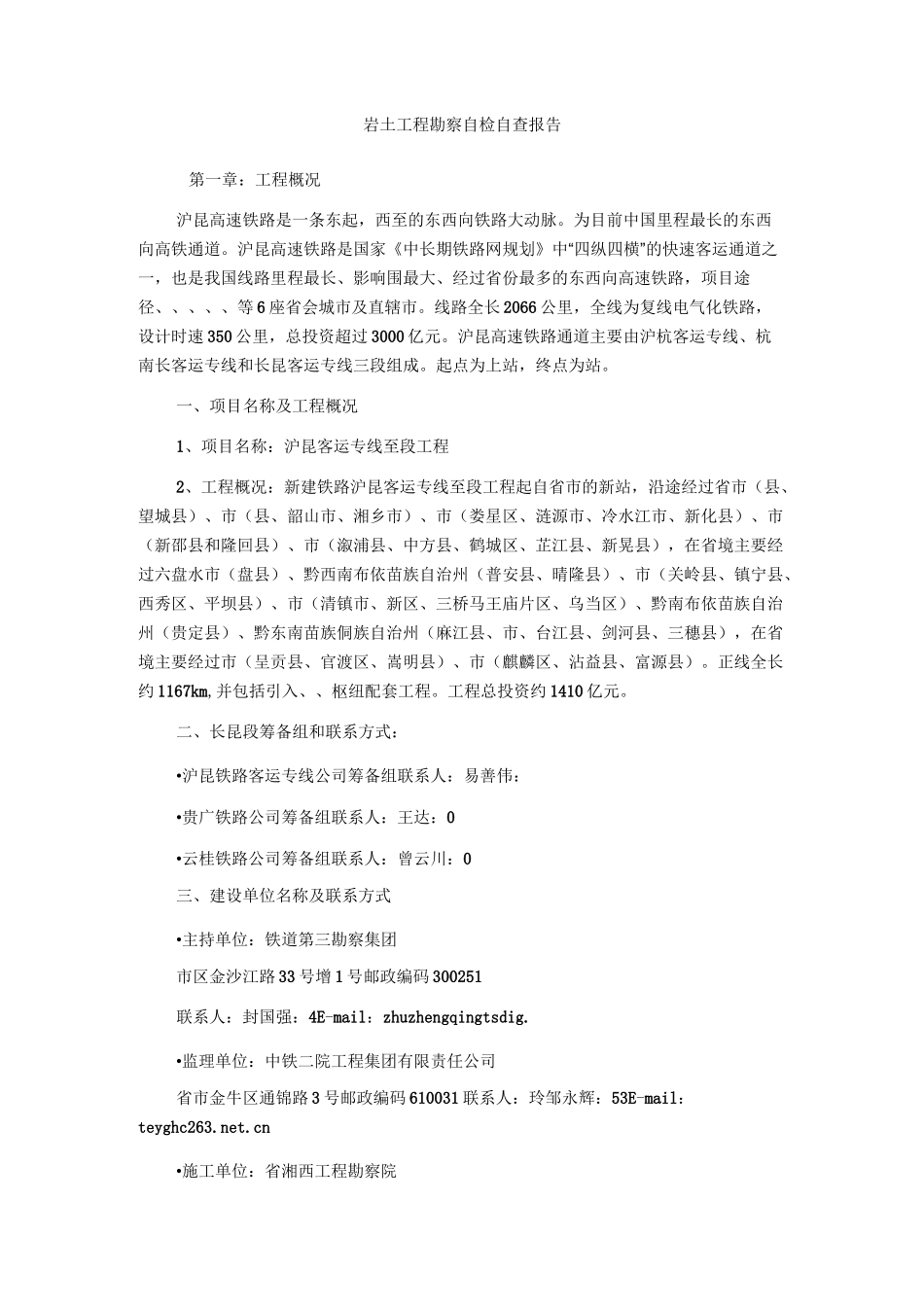

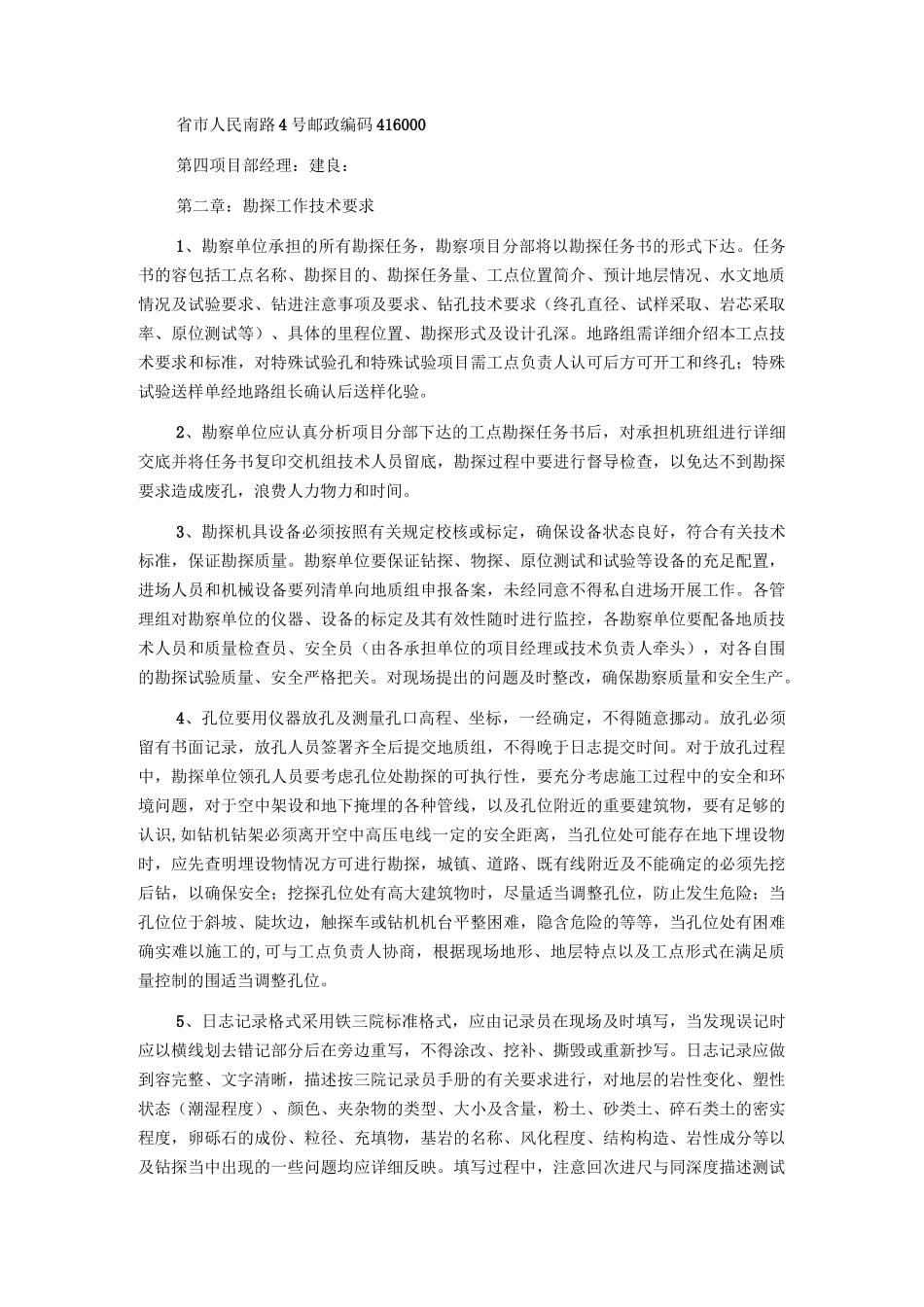

岩土工程勘察自检自查报告第一章:工程概况沪昆高速铁路是一条东起,西至的东西向铁路大动脉。为目前中国里程最长的东西向高铁通道。沪昆高速铁路是国家《中长期铁路网规划》中“四纵四横”的快速客运通道之一,也是我国线路里程最长、影响围最大、经过省份最多的东西向高速铁路,项目途径、、、、、等6座省会城市及直辖市。线路全长2066公里,全线为复线电气化铁路,设计时速350公里,总投资超过3000亿元。沪昆高速铁路通道主要由沪杭客运专线、杭南长客运专线和长昆客运专线三段组成。起点为上站,终点为站。一、项目名称及工程概况1、项目名称:沪昆客运专线至段工程2、工程概况:新建铁路沪昆客运专线至段工程起自省市的新站,沿途经过省市(县、望城县)、市(县、韶山市、湘乡市)、市(娄星区、涟源市、冷水江市、新化县)、市(新邵县和隆回县)、市(溆浦县、中方县、鹤城区、芷江县、新晃县),在省境主要经过六盘水市(盘县)、黔西南布依苗族自治州(普安县、晴隆县)、市(关岭县、镇宁县、西秀区、平坝县)、市(清镇市、新区、三桥马王庙片区、乌当区)、黔南布依苗族自治州(贵定县)、黔东南苗族侗族自治州(麻江县、市、台江县、剑河县、三穗县),在省境主要经过市(呈贡县、官渡区、嵩明县)、市(麒麟区、沾益县、富源县)。正线全长约1167km,并包括引入、、枢纽配套工程。工程总投资约1410亿元。二、长昆段筹备组和联系方式:•沪昆铁路客运专线公司筹备组联系人:易善伟:•贵广铁路公司筹备组联系人:王达:0•云桂铁路公司筹备组联系人:曾云川:0三、建设单位名称及联系方式•主持单位:铁道第三勘察集团市区金沙江路33号增1号邮政编码300251联系人:封国强:4E-mail:zhuzhengqingtsdig.•监理单位:中铁二院工程集团有限责任公司省市金牛区通锦路3号邮政编码610031联系人:玲邹永辉:53E-mail:teyghc263.net.cn•施工单位:省湘西工程勘察院省市人民南路4号邮政编码416000第四项目部经理:建良:第二章:勘探工作技术要求1、勘察单位承担的所有勘探任务,勘察项目分部将以勘探任务书的形式下达。任务书的容包括工点名称、勘探目的、勘探任务量、工点位置简介、预计地层情况、水文地质情况及试验要求、钻进注意事项及要求、钻孔技术要求(终孔直径、试样采取、岩芯采取率、原位测试等)、具体的里程位置、勘探形式及设计孔深。地路组需详细介绍本工点技术要求和标准,对特殊试验孔和特殊试验项目需工点负责人认可后方可开工和终孔;特殊试验送样单经地路组长确认后送样化验。2、勘察单位应认真分析项目分部下达的工点勘探任务书后,对承担机班组进行详细交底并将任务书复印交机组技术人员留底,勘探过程中要进行督导检查,以免达不到勘探要求造成废孔,浪费人力物力和时间。3、勘探机具设备必须按照有关规定校核或标定,确保设备状态良好,符合有关技术标准,保证勘探质量。勘察单位要保证钻探、物探、原位测试和试验等设备的充足配置,进场人员和机械设备要列清单向地质组申报备案,未经同意不得私自进场开展工作。各管理组对勘察单位的仪器、设备的标定及其有效性随时进行监控,各勘察单位要配备地质技术人员和质量检查员、安全员(由各承担单位的项目经理或技术负责人牵头),对各自围的勘探试验质量、安全严格把关。对现场提出的问题及时整改,确保勘察质量和安全生产。4、孔位要用仪器放孔及测量孔口高程、坐标,一经确定,不得随意挪动。放孔必须留有书面记录,放孔人员签署齐全后提交地质组,不得晚于日志提交时间。对于放孔过程中,勘探单位领孔人员要考虑孔位处勘探的可执行性,要充分考虑施工过程中的安全和环境问题,对于空中架设和地下掩埋的各种管线,以及孔位附近的重要建筑物,要有足够的认识,如钻机钻架必须离开空中高压电线一定的安全距离,当孔位处可能存在地下埋设物时,应先查明埋设物情况方可进行勘探,城镇、道路、既有线附近及不能确定的必须先挖后钻,以确保安全;挖探孔位处有高大建筑物时,尽量适当调整孔位,防止发生危险;当孔位位于斜坡、陡坎边,触探车或钻机机台平整困难,隐含危险的等等,当孔位处有困难确实难以施工...
