坝体(垃圾坝、截污坝)工程施工方案一、工程概况本坝体工程分为垃圾坝和截污坝,垃圾坝位于填埋区下游西北侧,截污坝设置在垃圾坝北侧,坝体均为为碾压土石坝,压实系数不小于,坝基持力层进入粘土夹碎石层内不小于1米
其中垃圾坝:坝顶轴线长米,坝顶宽7米,坝顶高程米
坝体上游侧以1:2放坡,坡面干砌块石300mm厚后铺设防渗膜及保护层;坝体下游侧分两级放坡,从坝顶至高程米以1:2放坡,坡面为植草护坡,高程米至坝底以1:放坡,坡面为调节池防渗层
截污坝:坝顶轴线长73米,坝顶宽6米,坝顶高程米
坝体以1:放坡,上游侧坡面为调节池防渗层,下游侧坡面为植草护坡
根据设计图纸中对该工程场地地质描述,场地地层从上至下依次为:第①层:表层耕植土
第②层:粉质粘土,黄褐色,呈可塑〜硬塑状,主要由黏土矿物组成
第③层:粘土夹碎石土,灰褐色,主要由页岩碎块石及粘性土组成,f=140KPa
ak第④层:强风化页岩,呈碎块状,碎粒状、岩质软,f=150KPa
ak第⑤层:中风化页岩,芯多呈碎块状,薄饼状、短柱状、柱状,f=1566KPa
ak二、编制依据1、重庆市黔江一般工业固废填埋场(一期工程)施工图纸;2、本工程经审核通过的施工组织设计;3、招投标文件及施工合同;4、国家现行有关施工技术标准、规范、规程
三、总体施工安排1、施工准备、技术准备组织施工技术人员3名和专职测量人员1名根据设计提供的测量导线,计划配置一台全站仪、一台DS水准仪及钢尺若干对整个工程进行测量
3、劳动力准备根据工期计划和各个分项工程开工时间及强度,组织各种技术工人提前5天进入施工现场,初期拟投入施工工人15人,再根据工作强度酌情增加
、机械准备根据工程内容及工程量大小,按照工期计划和施工强度配置足够的施工机械入场,以保证工程质量达到设计规范要求

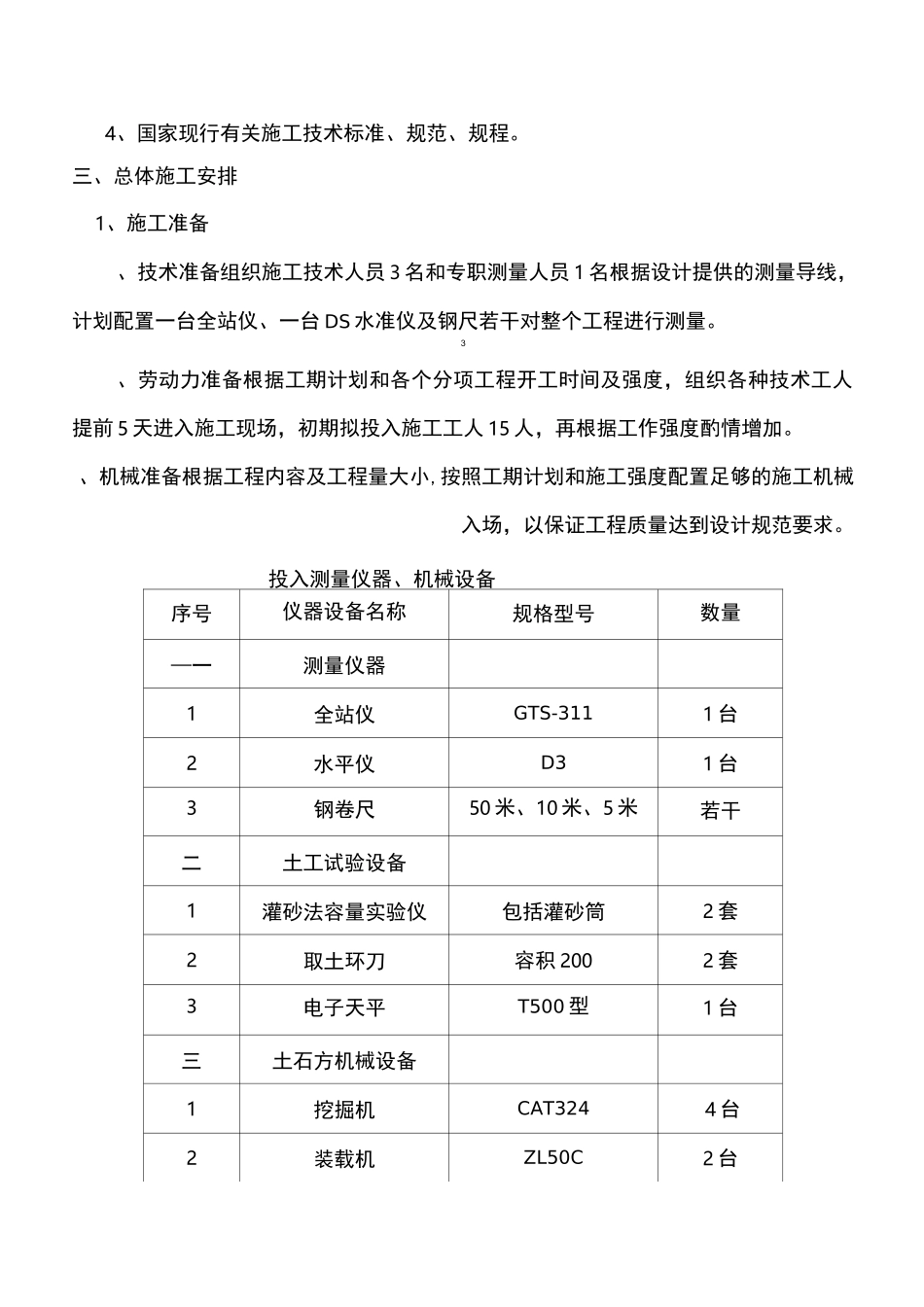

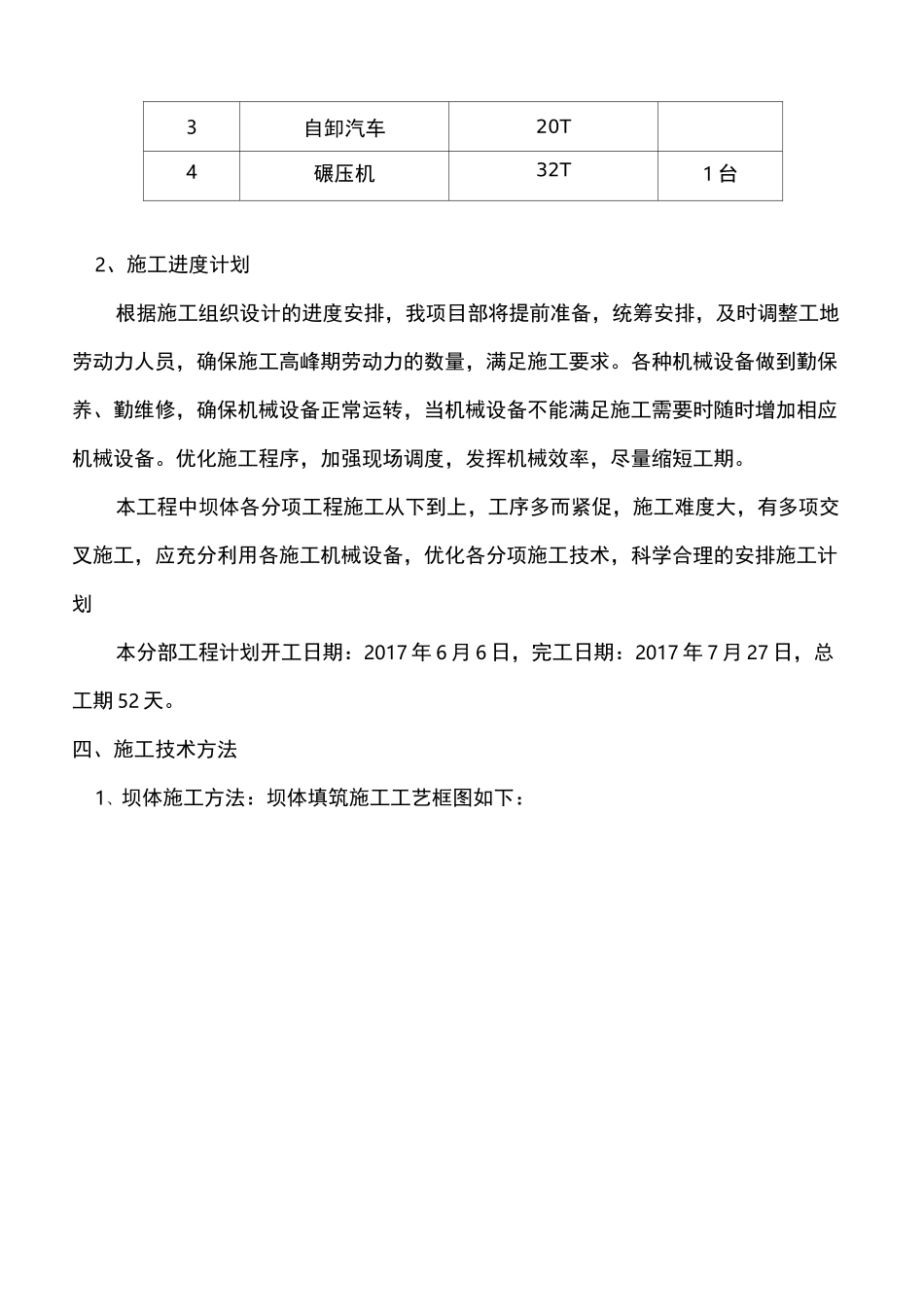

投入测量仪器、机械设备序号仪器设备名称规格型号数量—一测量仪器1全站仪GTS-3111
