钢管桩制作及沉桩工程监理细则海南炼化码头改扩建系列工程:工程名称水工工程专业:日:丛军编制:批准间时:项目监理机构:海南炼化码头改扩建系列工程项目监理部1/27录目2一、专业工程概况3本工程的专业特点与难点二、3监理工作依据三、4监理控制目标四、4五、监理工作流程8六、监理工作控制要点21监理质量验收标准七、22八、监理工作的方法与措施24九、HSE监理措施一、专业工程概况洋浦港位于海南岛的西北部儋州辖属海岸线上,西邻北部湾,陆域处于海南省西部工业带本引依洋浦开区,南面隔海与白马井港区相望

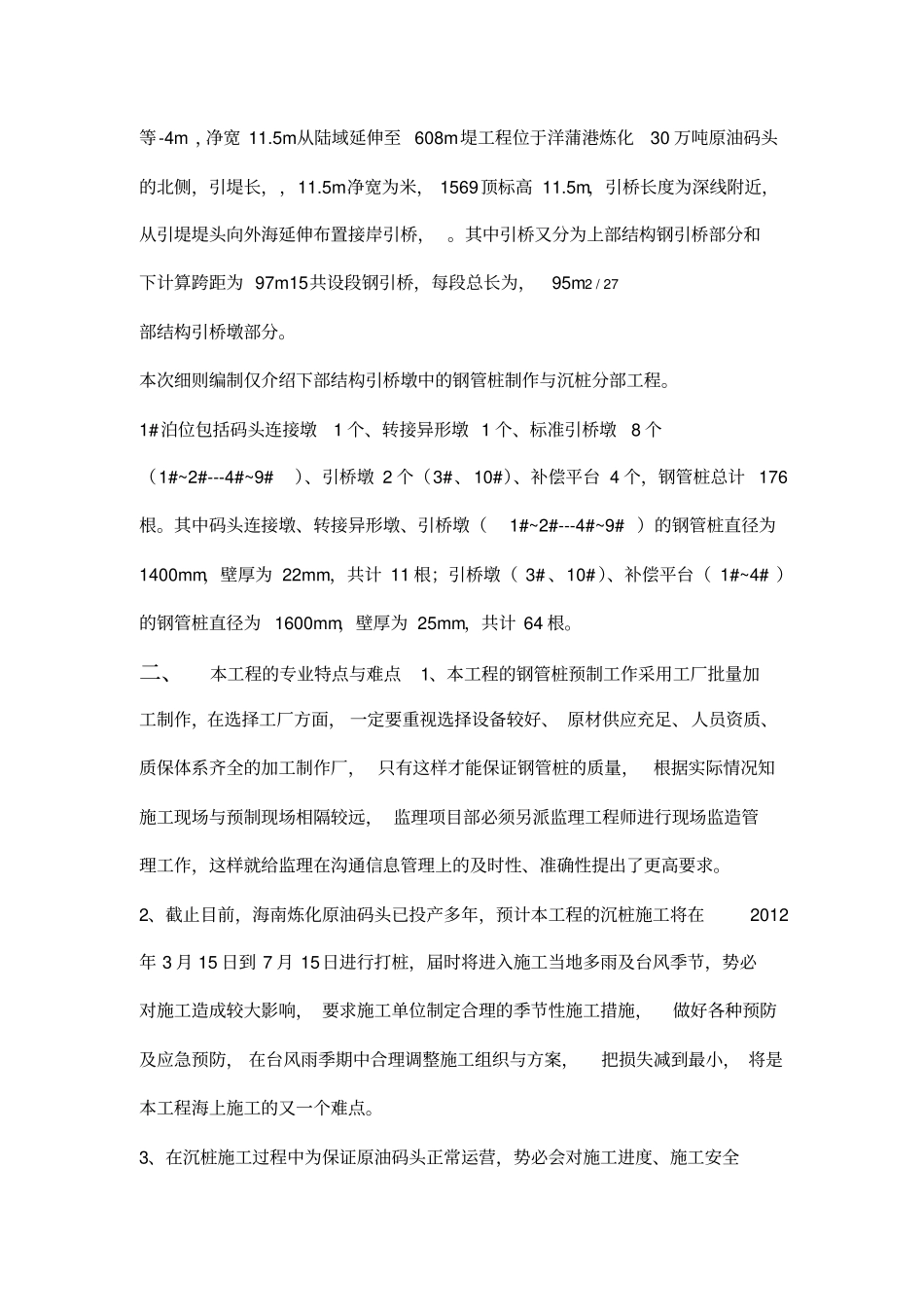

其主体港区洋浦港区位于洋浦湾内,北等-4m,净宽11
5m从陆域延伸至608m堤工程位于洋蒲港炼化30万吨原油码头的北侧,引堤长,,11
5m净宽为米,1569顶标高11
5m,引桥长度为深线附近,从引堤堤头向外海延伸布置接岸引桥,
其中引桥又分为上部结构钢引桥部分和下计算跨距为97m15共设段钢引桥,每段总长为,95m2/27部结构引桥墩部分
本次细则编制仅介绍下部结构引桥墩中的钢管桩制作与沉桩分部工程
1#泊位包括码头连接墩1个、转接异形墩1个、标准引桥墩8个(1#~2#---4#~9#)、引桥墩2个(3#、10#)、补偿平台4个,钢管桩总计176根
其中码头连接墩、转接异形墩、引桥墩(1#~2#---4#~9#)的钢管桩直径为1400mm,壁厚为22mm,共计11根;引桥墩(3#、10#)、补偿平台(1#~4#)的钢管桩直径为1600mm,壁厚为25mm,共计64根
