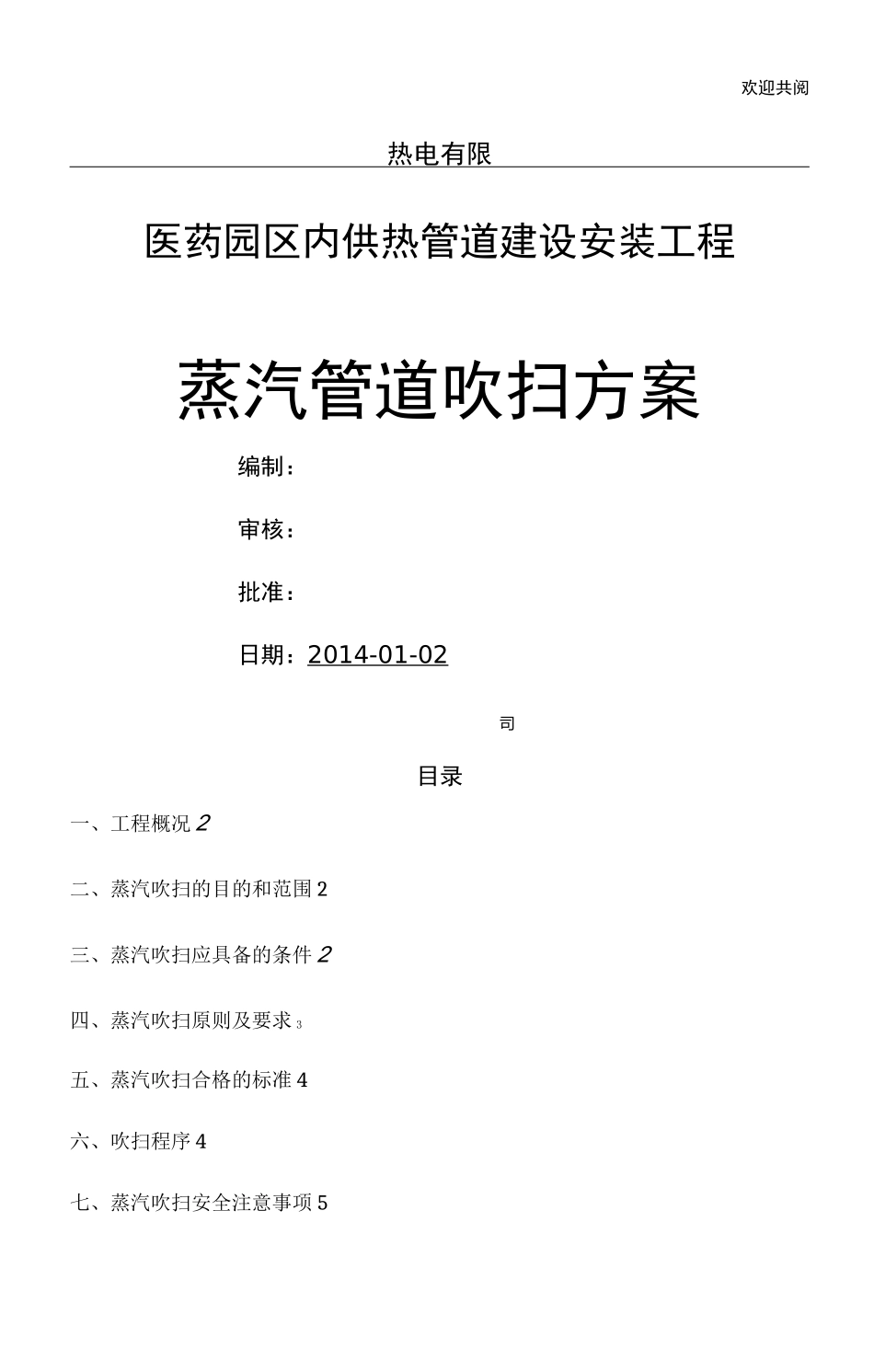

欢迎共阅热电有限医药园区内供热管道建设安装工程蒸汽管道吹扫方案编制:审核:批准:日期:2014-01-02司目录一、工程概况2二、蒸汽吹扫的目的和范围2三、蒸汽吹扫应具备的条件2四、蒸汽吹扫原则及要求3五、蒸汽吹扫合格的标准4六、吹扫程序4七、蒸汽吹扫安全注意事项5欢迎共阅

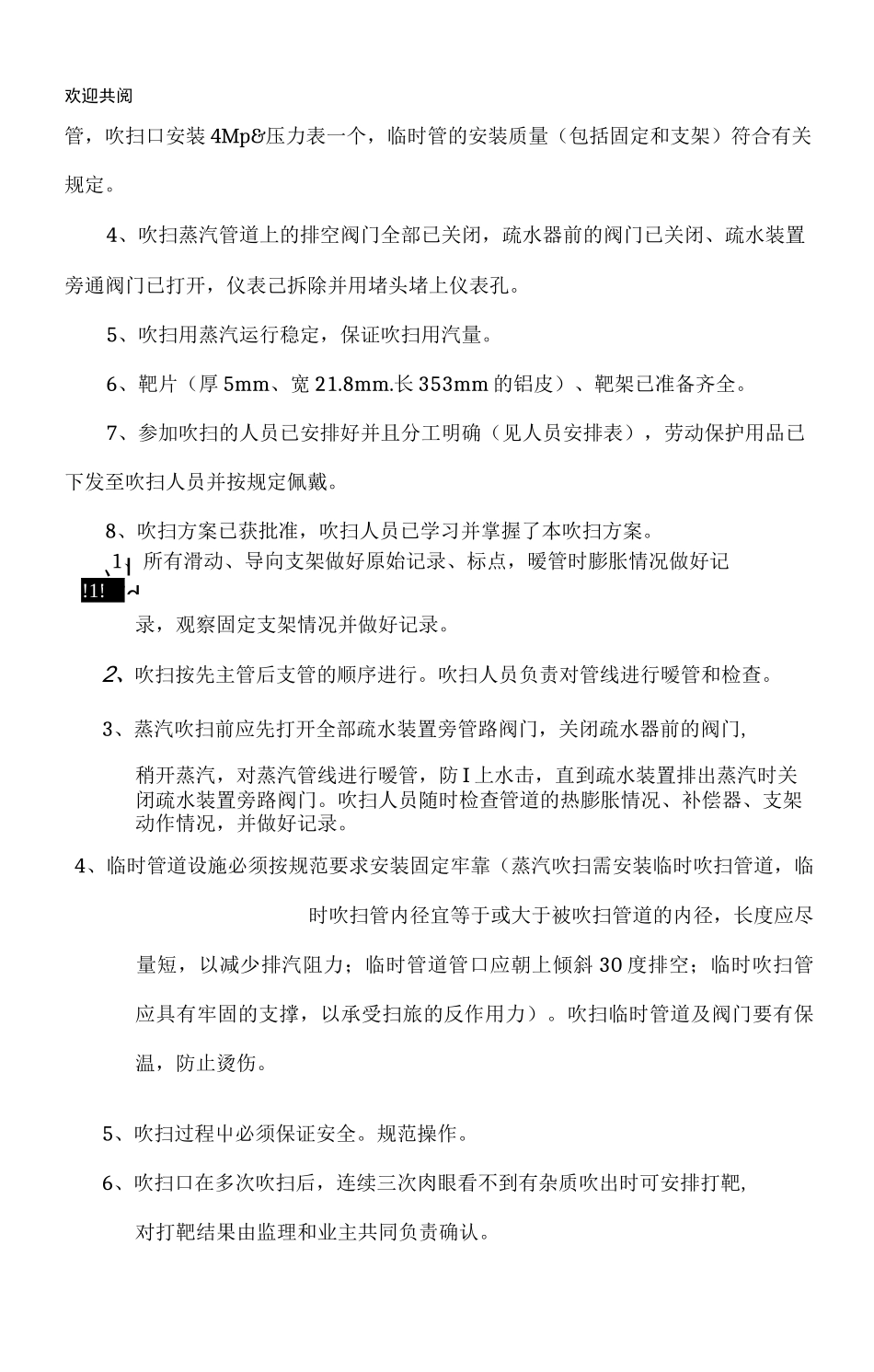

、IWd欢迎共阅管,吹扫口安装4Mp&压力表一个,临时管的安装质量(包括固定和支架)符合有关规定
4、吹扫蒸汽管道上的排空阀门全部已关闭,疏水器前的阀门已关闭、疏水装置旁通阀门已打开,仪表己拆除并用堵头堵上仪表孔
5、吹扫用蒸汽运行稳定,保证吹扫用汽量
6、靶片(厚5mm、宽21
长353mm的铝皮)、靶架已准备齐全
7、参加吹扫的人员已安排好并且分工明确(见人员安排表),劳动保护用品已下发至吹扫人员并按规定佩戴
8、吹扫方案已获批准,吹扫人员已学习并掌握了本吹扫方案
1、所有滑动、导向支架做好原始记录、标点,暧管时膨胀情况做好记录,观察固定支架情况并做好记录
2、吹扫按先主管后支管的顺序进行
吹扫人员负责对管线进行暧管和检查
3、蒸汽吹扫前应先打开全部疏水装置旁管路阀门,关闭疏水器前的阀门,稍开蒸汽,对蒸汽管线进行暧管,防I上水击,直到疏水装置排出蒸汽时关闭疏水装置旁路阀门
吹扫人员随时检查管道的热膨胀情况、补偿器、支架动作情况,并做好记录
4、临时管道设施必须按规范要求安装固定牢靠(蒸汽吹扫需安装临时吹扫管道,临时吹扫管内径宜等于或大于被吹扫管道的内径,长度应尽量短,以减少排汽阻力;临时管道管口应朝上倾斜30度排空;临时吹扫管应具有牢固的支撑,以承受扫旅的反作用力)
吹扫临时管道及阀门要有保温,防止烫伤
5、吹扫过程屮必须保证安全
6、吹扫口在多次吹扫后,连续三次肉眼看不到有杂质吹出时可安排打靶,对打靶结果由监理和业主共同负责确认
欢迎共阅7、靶板制作:选用§二5mm铝板按规范
