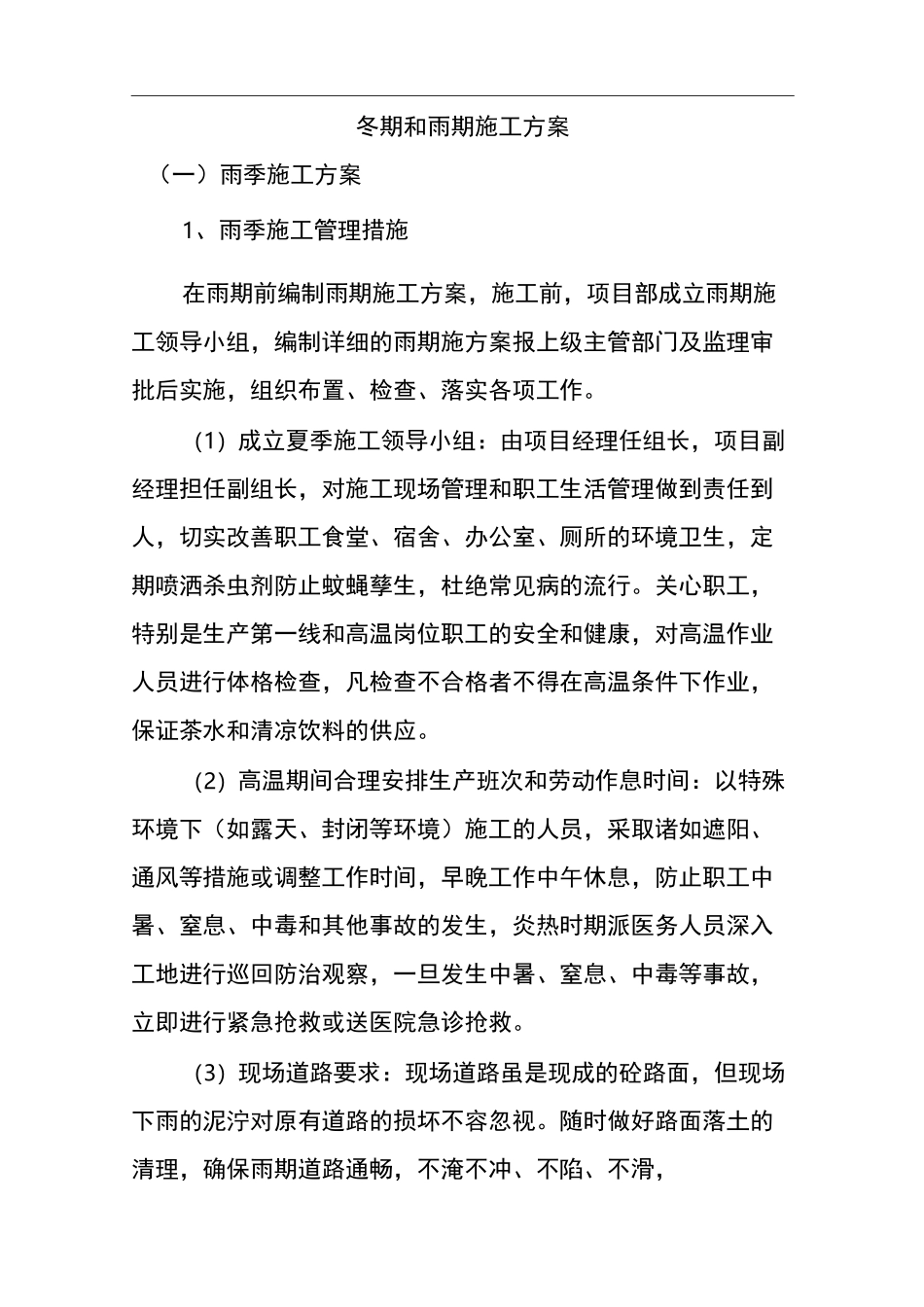

冬期和雨期施工方案(一)雨季施工方案1、雨季施工管理措施在雨期前编制雨期施工方案,施工前,项目部成立雨期施工领导小组,编制详细的雨期施方案报上级主管部门及监理审批后实施,组织布置、检查、落实各项工作
(1)成立夏季施工领导小组:由项目经理任组长,项目副经理担任副组长,对施工现场管理和职工生活管理做到责任到人,切实改善职工食堂、宿舍、办公室、厕所的环境卫生,定期喷洒杀虫剂防止蚊蝇孳生,杜绝常见病的流行
关心职工,特别是生产第一线和高温岗位职工的安全和健康,对高温作业人员进行体格检查,凡检查不合格者不得在高温条件下作业,保证茶水和清凉饮料的供应
(2)高温期间合理安排生产班次和劳动作息时间:以特殊环境下(如露天、封闭等环境)施工的人员,采取诸如遮阳、通风等措施或调整工作时间,早晚工作中午休息,防止职工中暑、窒息、中毒和其他事故的发生,炎热时期派医务人员深入工地进行巡回防治观察,一旦发生中暑、窒息、中毒等事故,立即进行紧急抢救或送医院急诊抢救
(3)现场道路要求:现场道路虽是现成的砼路面,但现场下雨的泥泞对原有道路的损坏不容忽视
随时做好路面落土的清理,确保雨期道路通畅,不淹不冲、不陷、不滑,确保工程正常进行
(4)雨期主要材料、机具计划用量水泵等设施购足
(6)随时掌握天气预报,将易受潮的物资提前盖好,大雨天应停止施工
雨期施工时,空气中湿度大,水泥要按施工进度随进随用,先进先用,防止积压、受潮
(7)加强消防设施管理,灭火器现场严格按要求布置并定期检查,严禁破坏消防器具

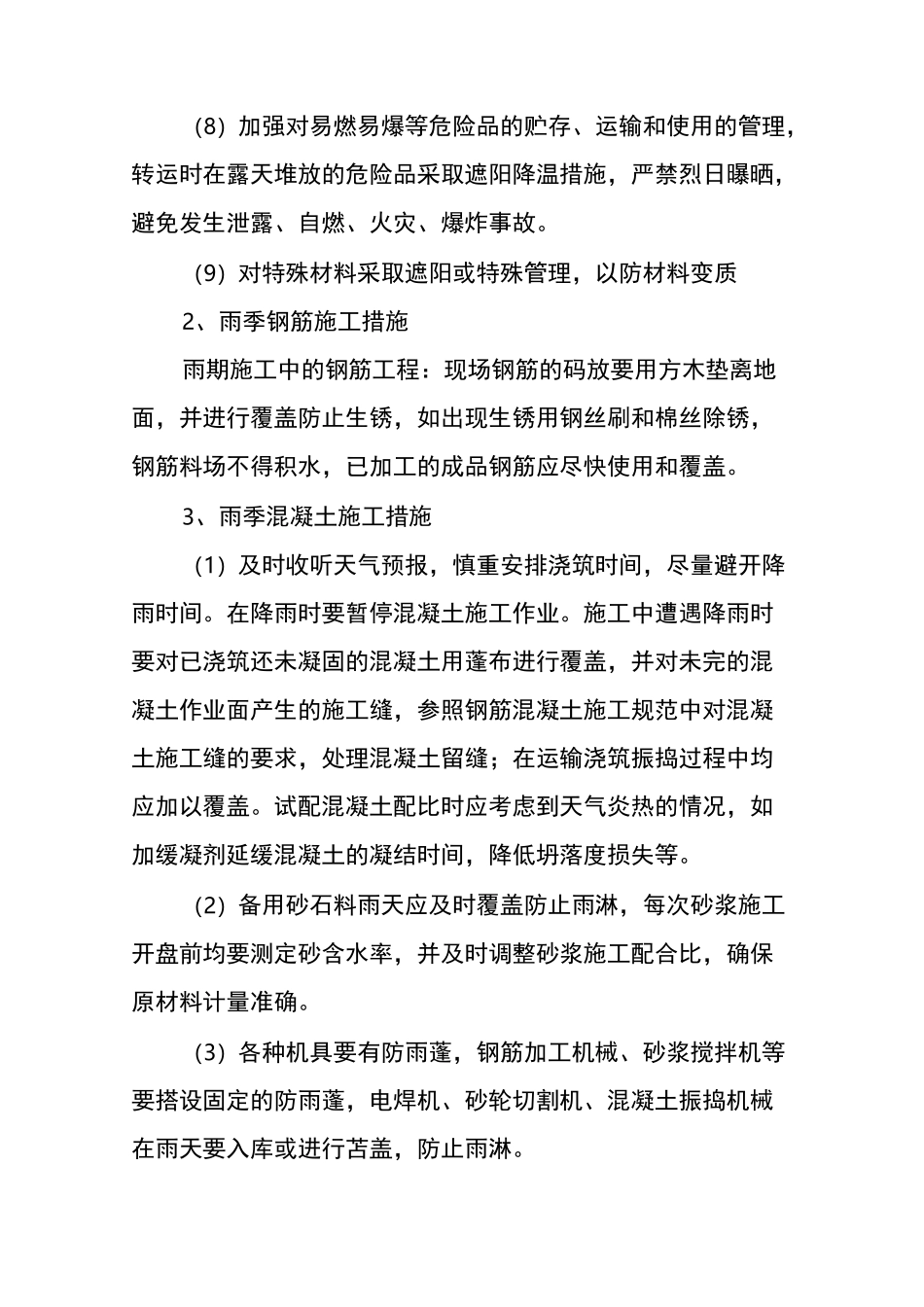

(8)加强对易燃易爆等危险品的贮存、运输和使用的管理,转运时在露天堆放的危险品采取遮阳降温措施,严禁烈日曝晒,避免发生泄露、自燃、火灾、爆炸事故
(9)对特殊材料采取遮阳或特殊管理,以防材料变质2、雨季钢筋施工措施雨期施工中的钢筋工程:现场钢筋的码放要用方木垫离地面,并进行覆盖防止生锈,如出现生锈用钢丝刷和棉
