万州经开区五桥生态工业园次干道及管网工程(二期)—纵一路二期边坡锚喷支护专项施工方案编制人:审核人:审批人:编制日期:二O—七年十月十日重庆市毅昌建设工程有限公司、工程概况工程名称:万州经开区五桥生态工业园次干道及管网工程(二期)-纵一路二期建设单位:重庆三峡产业投资有限公司设计单位:中国市政工程西南设计研究总院有限公司地勘单位:中冶建工集团有限公司监理单位:重庆中渝建设工程监理有限公司施工单位:重庆市毅昌建设工程有限公司工程地址:万州经开区五桥生态工业园二、编制依据1、施工采用的规范:《建筑基槽支护技术规程》(JGJ120—2012);《建筑机械使用安全技术规程》(JGJ33-2015);《施工现场临时用电安全技术标准》(JGJ46-2005);《建筑地基基础工程施工质量验收规范》(GB50202-2013);《建筑地基基础设计规范》(GB5007—2011);《喷灌工程技术规范》(GB/T50085-2007);《混凝土强度检验评定标准》(GB/T50107);《锚杆喷射混凝土支护技术规程》(GB50086—2001);《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011);《建筑边坡工程技术规程》(GB50330—2013);《建筑地基处理规范》(JGJ79—2012)
2、建设单位提供的施工图纸
3、类似工程参照
边坡锚喷支护内容包括:喷射素混凝土和喷浆防护、锚杆挂网喷射混凝土和喷浆防护的有关施工作业
三、锚杆施工一)、锚杆的施工顺序如下:测量放孔f脚手架搭设f安装钻机f钻进成孔f压力注浆锚杆安装f压力注浆1、测量放孔在已经削好的边坡上用全站仪测量布置每一排孔的两端点的孔位,然后用钢尺严格按设计图及有关规范等要求布好每个锚孔
在每个孔的位置用一面三角形的小红旗做标志,请监理工程师复核准确无误后方可进行下一道工序

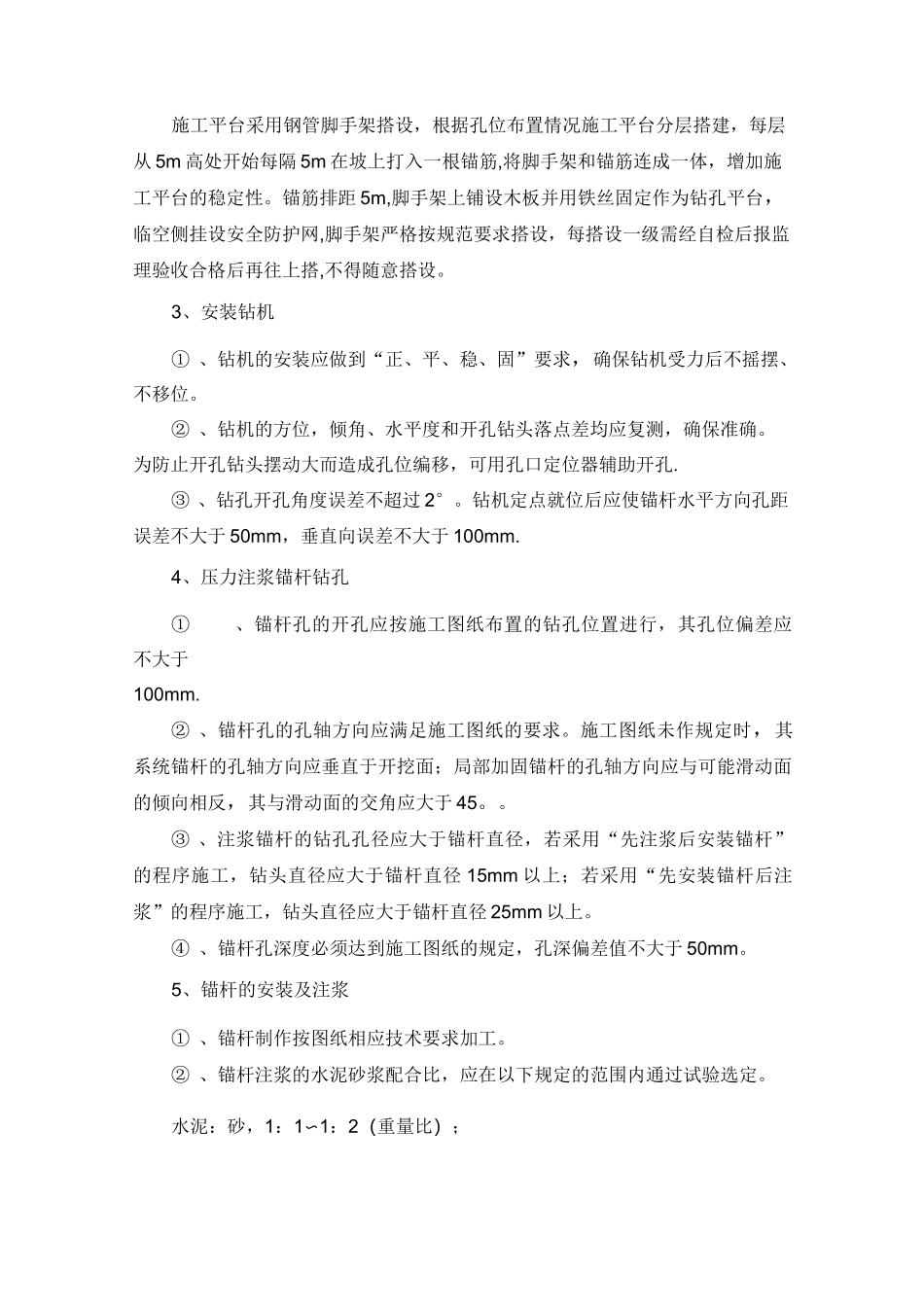

2、搭设施工平台施工平台采用钢管脚手架搭设
