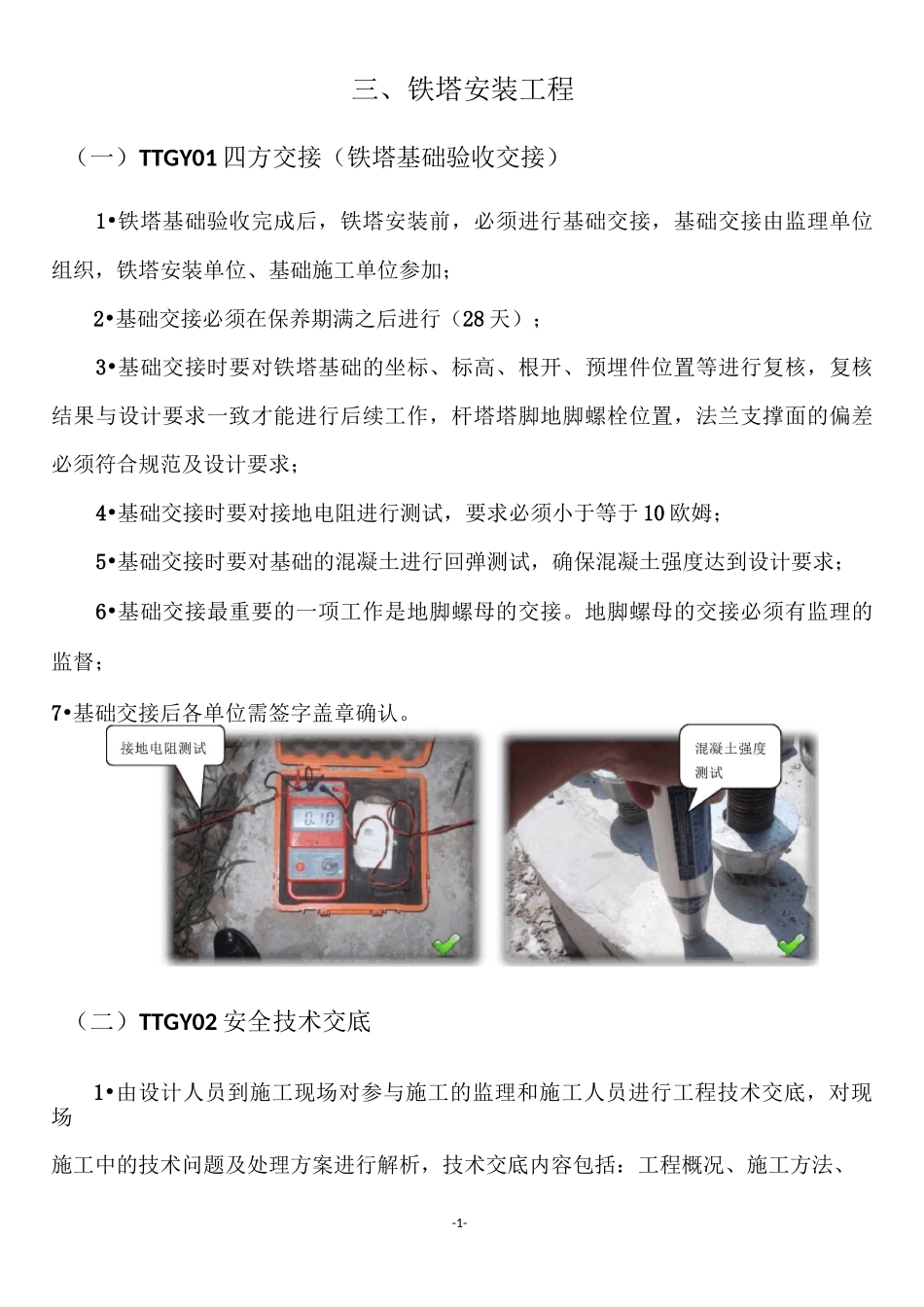

-1-三、铁塔安装工程(一)TTGY01四方交接(铁塔基础验收交接)1•铁塔基础验收完成后,铁塔安装前,必须进行基础交接,基础交接由监理单位组织,铁塔安装单位、基础施工单位参加;2•基础交接必须在保养期满之后进行(28天);3•基础交接时要对铁塔基础的坐标、标高、根开、预埋件位置等进行复核,复核结果与设计要求一致才能进行后续工作,杆塔塔脚地脚螺栓位置,法兰支撑面的偏差必须符合规范及设计要求;4•基础交接时要对接地电阻进行测试,要求必须小于等于10欧姆;5•基础交接时要对基础的混凝土进行回弹测试,确保混凝土强度达到设计要求;6•基础交接最重要的一项工作是地脚螺母的交接
地脚螺母的交接必须有监理的监督;7•基础交接后各单位需签字盖章确认
(二)TTGY02安全技术交底1•由设计人员到施工现场对参与施工的监理和施工人员进行工程技术交底,对现场施工中的技术问题及处理方案进行解析,技术交底内容包括:工程概况、施工方法、-2-施工程序、现场重点工序及安全注意事项等;监理人员督促检查施工单位安全技术交底并进行记录,施工班组长对现场施工人员进行安全交底:重申安全施工操作规程、安全施工流程及关键危险工序施工注意事项等

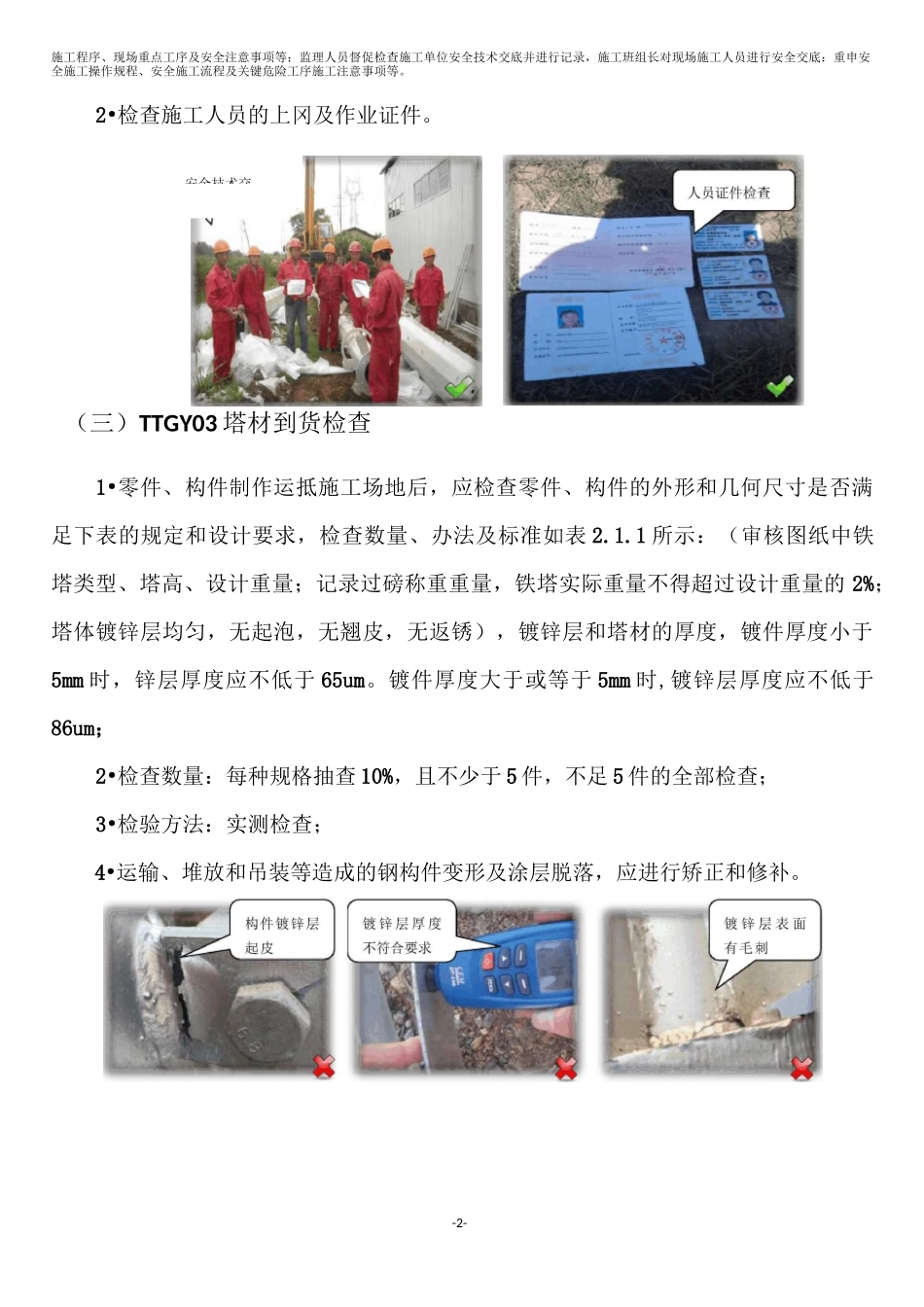

2•检查施工人员的上冈及作业证件

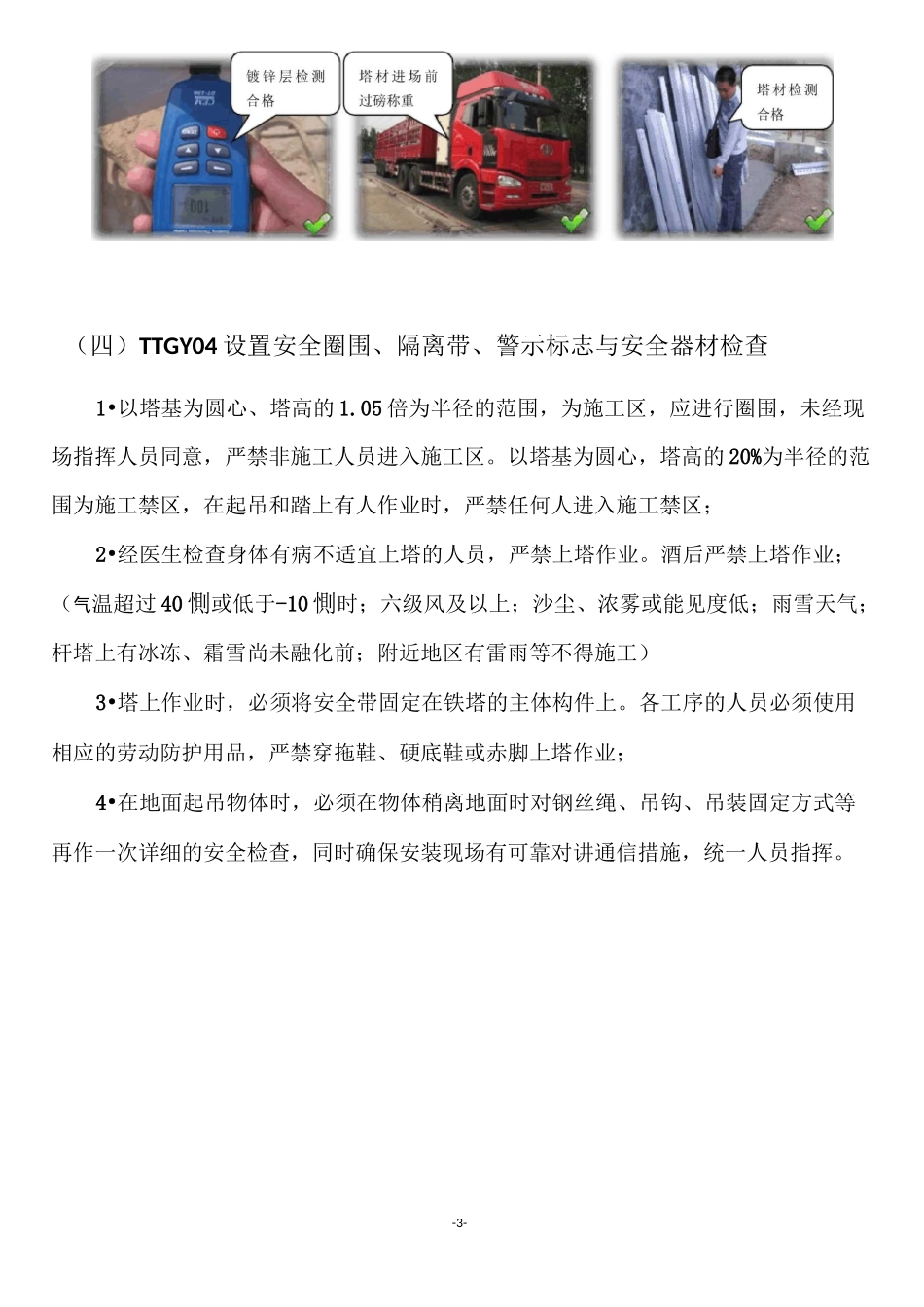

(三)TTGY03塔材到货检查1•零件、构件制作运抵施工场地后,应检查零件、构件的外形和几何尺寸是否满足下表的规定和设计要求,检查数量、办法及标准如表2
1所示:(审核图纸中铁塔类型、塔高、设计重量;记录过磅称重重量,铁塔实际重量不得超过设计重量的2%;塔体镀锌层均匀,无起泡,无翘皮,无返锈),镀锌层和塔材的厚度,镀件厚度小于5mm时,锌层厚度应不低于65um
