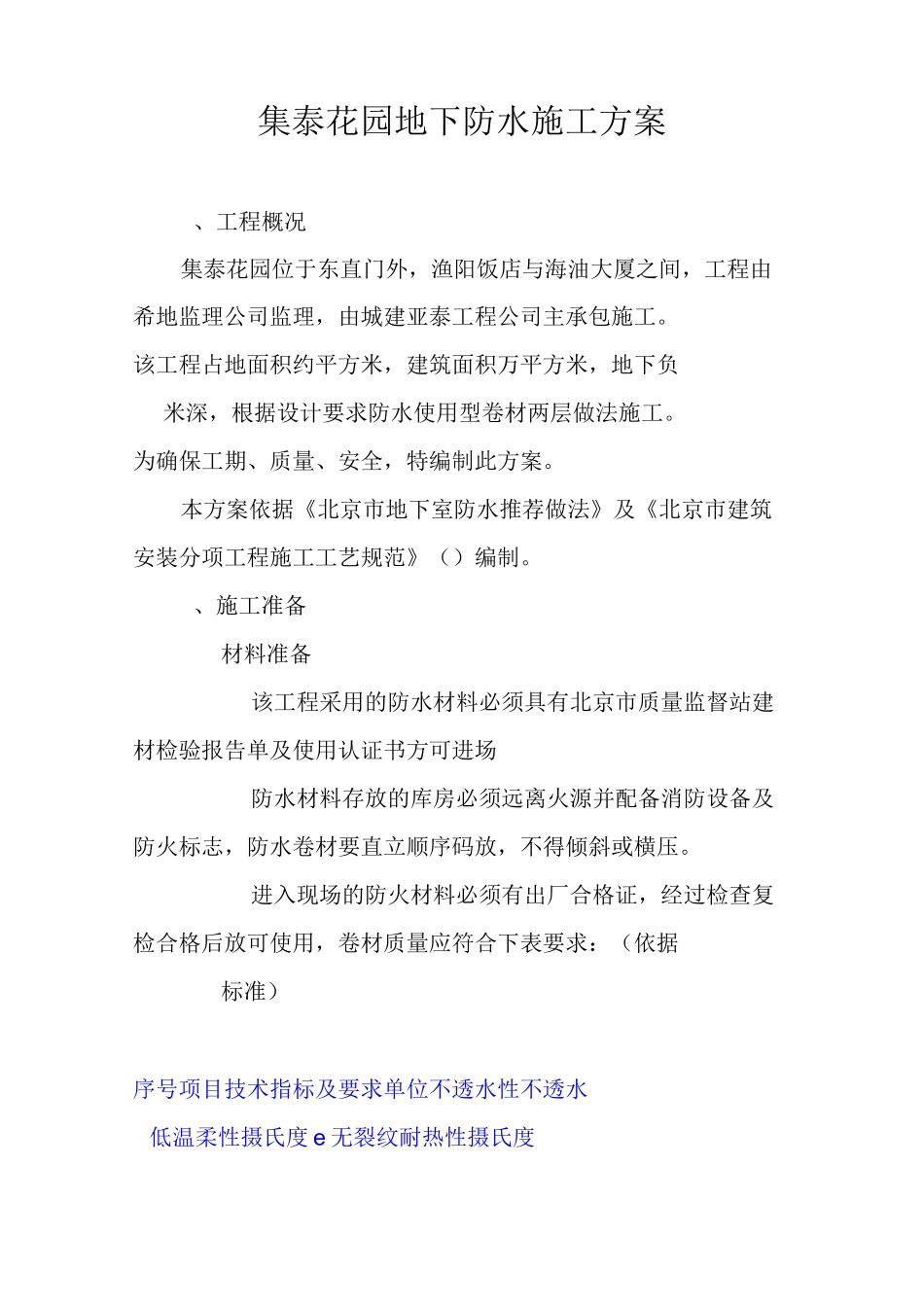

集泰花园地下防水施工方案、工程概况集泰花园位于东直门外,渔阳饭店与海油大厦之间,工程由希地监理公司监理,由城建亚泰工程公司主承包施工
该工程占地面积约平方米,建筑面积万平方米,地下负米深,根据设计要求防水使用型卷材两层做法施工
为确保工期、质量、安全,特编制此方案
本方案依据《北京市地下室防水推荐做法》及《北京市建筑安装分项工程施工工艺规范》()编制
、施工准备材料准备该工程采用的防水材料必须具有北京市质量监督站建材检验报告单及使用认证书方可进场防水材料存放的库房必须远离火源并配备消防设备及防火标志,防水卷材要直立顺序码放,不得倾斜或横压

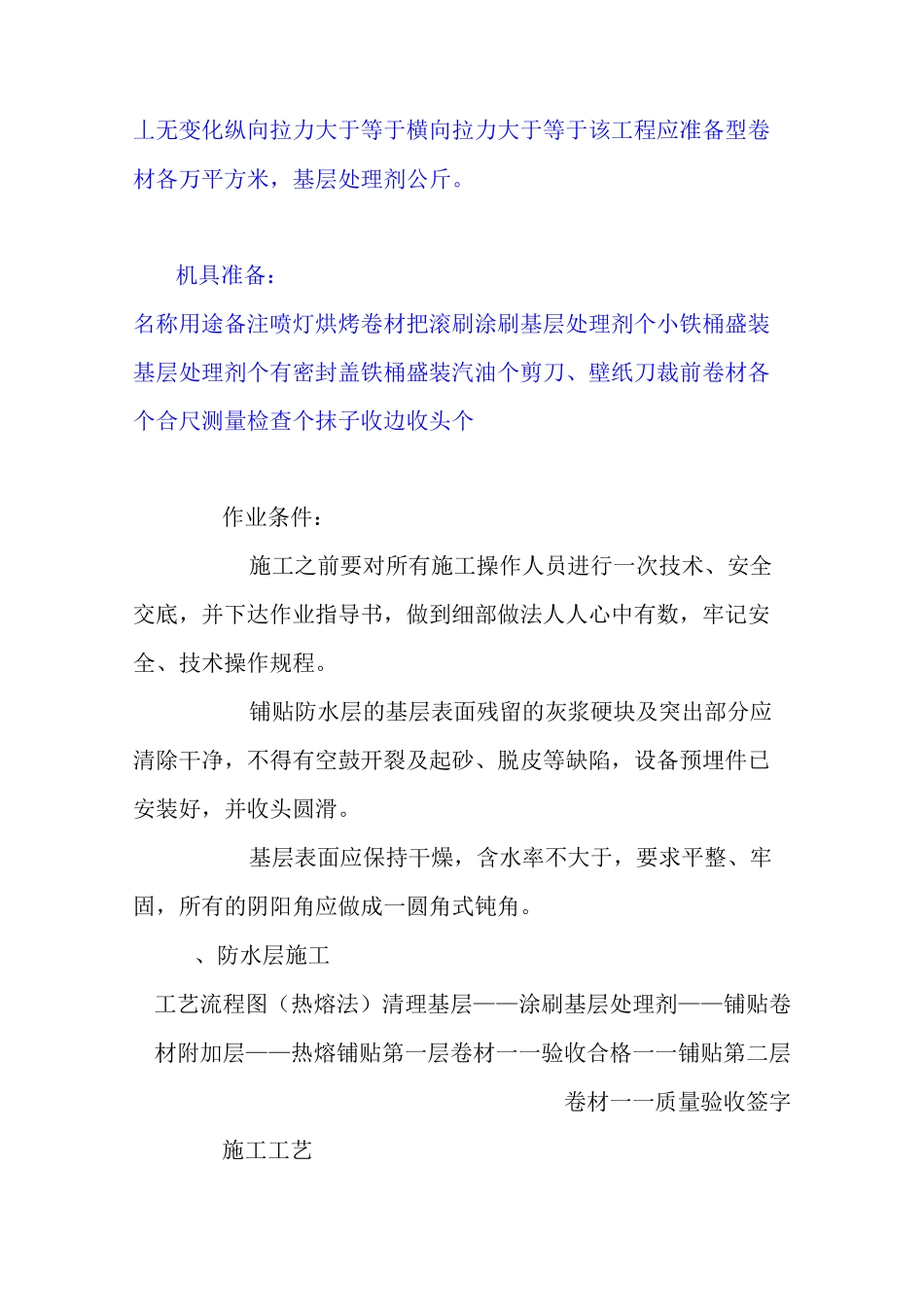

进入现场的防火材料必须有出厂合格证,经过检查复检合格后放可使用,卷材质量应符合下表要求:(依据标准)序号项目技术指标及要求单位不透水性不透水低温柔性摄氏度e无裂纹耐热性摄氏度丄无变化纵向拉力大于等于横向拉力大于等于该工程应准备型卷材各万平方米,基层处理剂公斤
机具准备:名称用途备注喷灯烘烤卷材把滚刷涂刷基层处理剂个小铁桶盛装基层处理剂个有密封盖铁桶盛装汽油个剪刀、壁纸刀裁前卷材各个合尺测量检查个抹子收边收头个作业条件:施工之前要对所有施工操作人员进行一次技术、安全交底,并下达作业指导书,做到细部做法人人心中有数,牢记安全、技术操作规程
铺贴防水层的基层表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓开裂及起砂、脱皮等缺陷,设备预埋件已安装好,并收头圆滑
基层表面应保持干燥,含水率不大于,要求平整、牢固,所有的阴阳角应做成一圆角式钝角

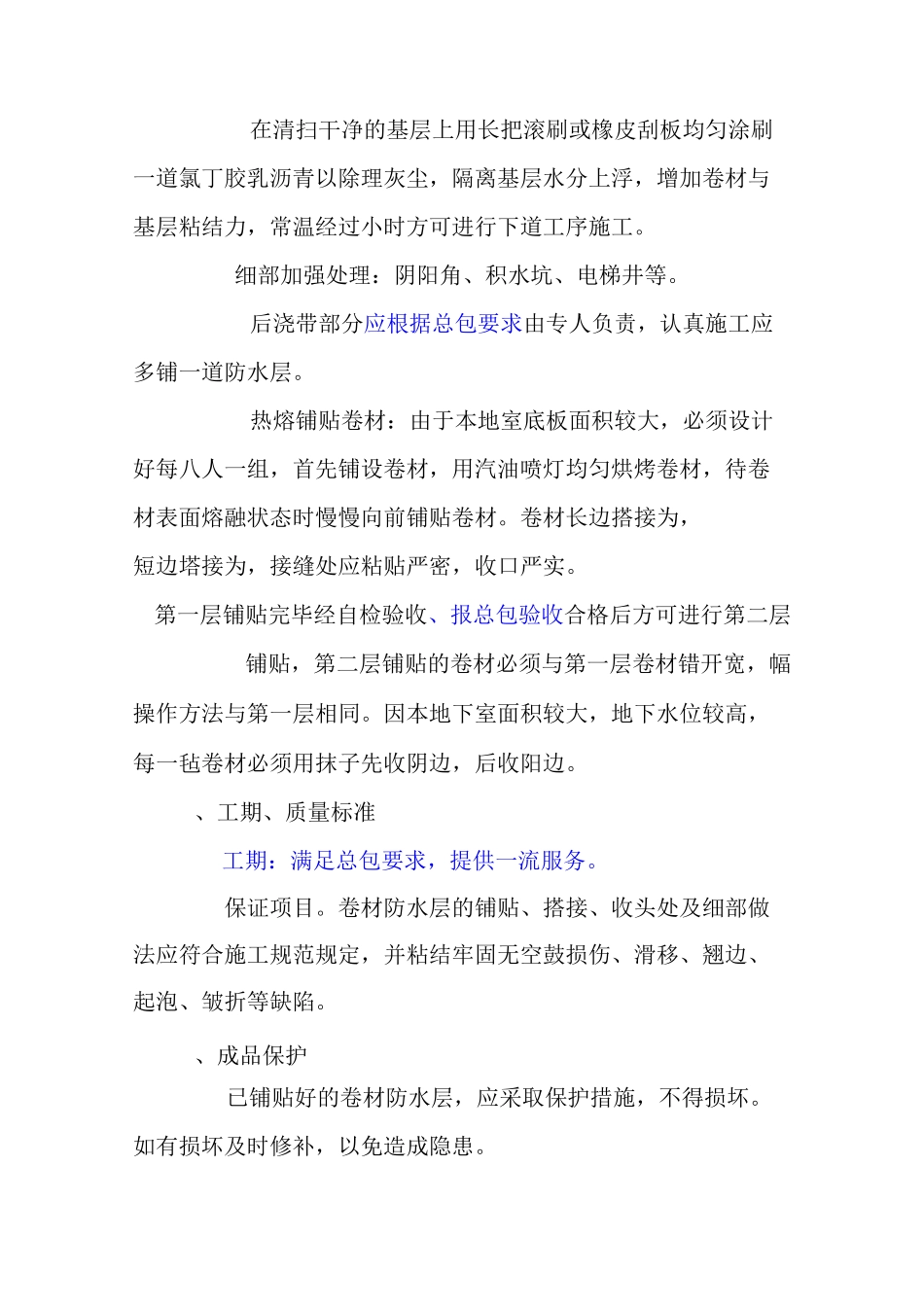

、防水层施工工艺流程图(热熔法)清理基层——涂刷基层处理剂——铺贴卷材附加层——热熔铺贴第一层卷材一一验收合格一一铺贴第二层卷材一一质量验收签字施工工艺在清扫干净的基层上用长把滚刷或橡皮刮板均匀涂刷一道氯丁胶乳沥青以除理灰尘,隔离基层水分上浮,增加卷材与基层粘结力,常温经过小时方可进行下道工序施工
