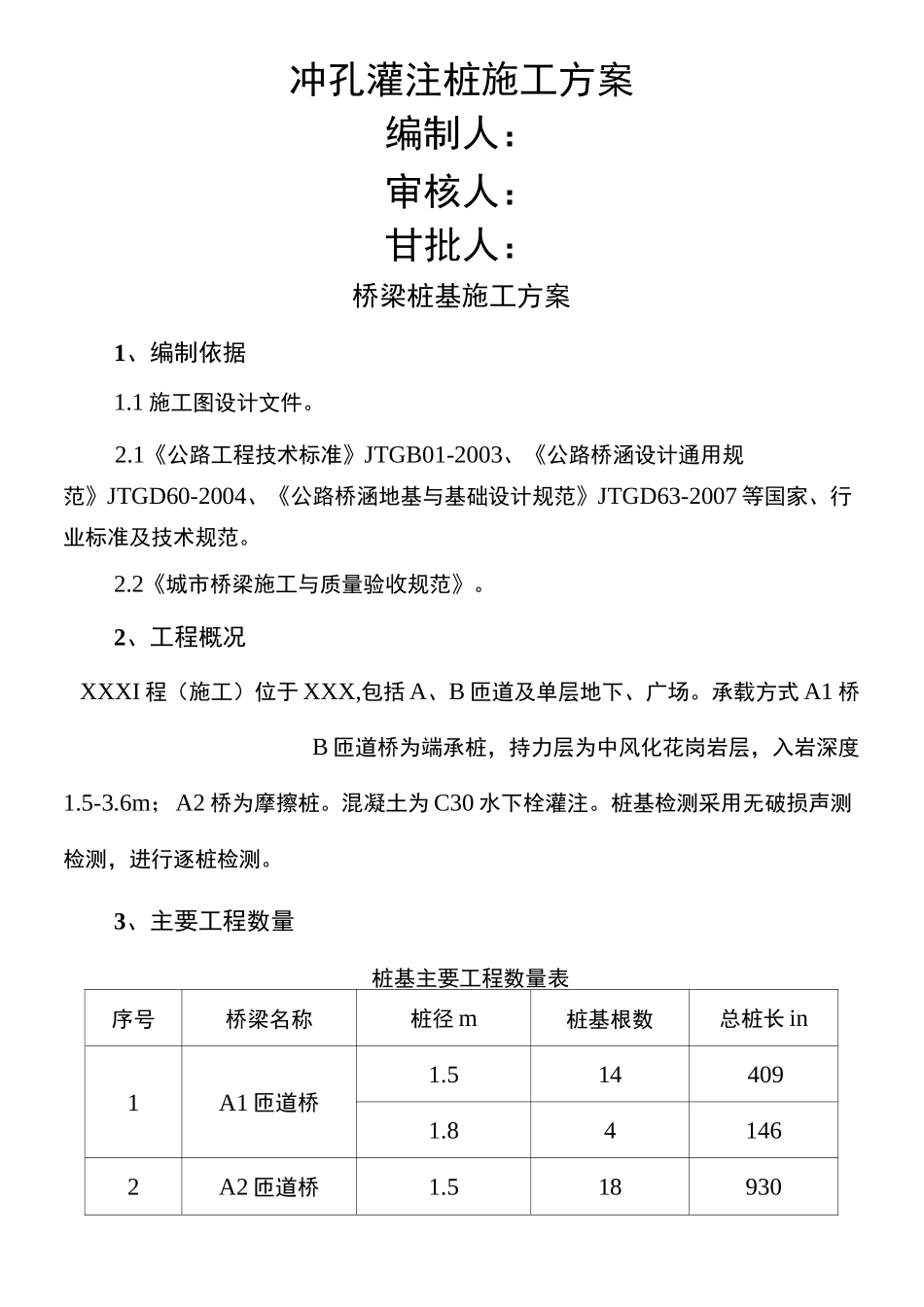

冲孔灌注桩施工方案编制人:审核人:甘批人:桥梁桩基施工方案1、编制依据1
1施工图设计文件
1《公路工程技术标准》JTGB01-2003、《公路桥涵设计通用规范》JTGD60-2004、《公路桥涵地基与基础设计规范》JTGD63-2007等国家、行业标准及技术规范
2《城市桥梁施工与质量验收规范》
2、工程概况XXXI程(施工)位于XXX,包括A、B匝道及单层地下、广场
承载方式A1桥B匝道桥为端承桩,持力层为中风化花岗岩层,入岩深度1
6m;A2桥为摩擦桩
混凝土为C30水下栓灌注
桩基检测采用无破损声测检测,进行逐桩检测
3、主要工程数量桩基主要工程数量表序号桥梁名称桩径m桩基根数总桩长in1A1匝道桥1
5144091
841462A2匝道桥1
5189301
221184、施工进度计划按排因现场征地拆迁工作尚未全部完成,桩基全部工作面提供日期无法确定,我项目已组织施工队伍及机械设备进场等待,对已提供出工作面的及时施工
根据总体施工进度计划安排,本工程桥梁桩基施工进度如下表:施工进度计划安排5、投入人员机械设备情况5

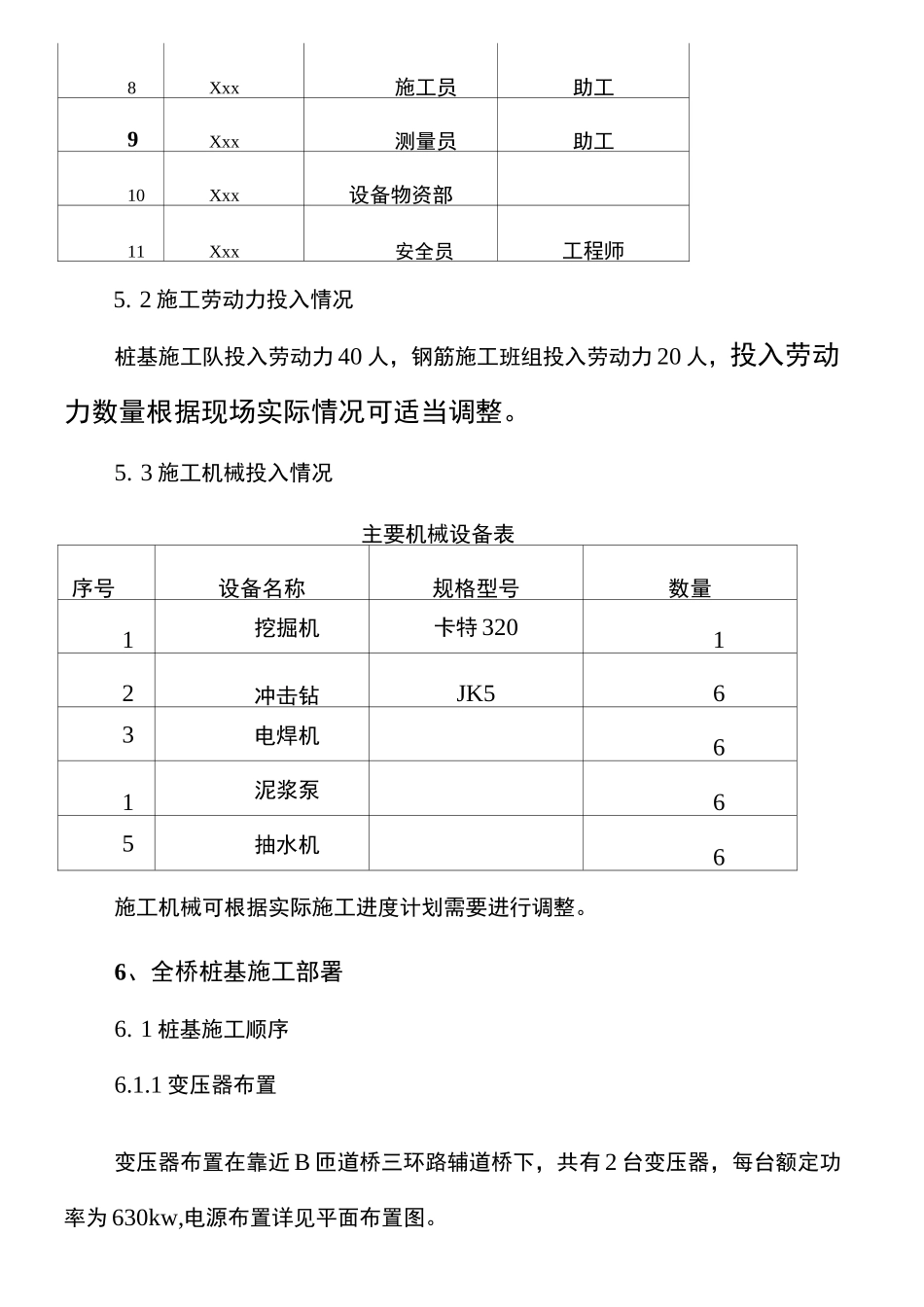

1项目管理人员投入情况8Xxx施工员助工9Xxx测量员助工10Xxx设备物资部11Xxx安全员工程师5
2施工劳动力投入情况桩基施工队投入劳动力40人,钢筋施工班组投入劳动力20人,投入劳动力数量根据现场实际情况可适当调整
3施工机械投入情况主要机械设备表序号设备名称规格型号数量1挖掘机卡特32012冲击钻JK563电焊机61泥浆泵65抽水机6施工机械可根据实际施工进度计划需要进行调整
6、全桥桩基施工部署6
1桩基施工顺序6
1变压器布置变压器布置在靠近B匝道桥三环路辅道桥下,共有2台变压器,每台额定功率为630kw,电源布置详见平面布置图
2桩基施工安排根据现场施工便道填筑情况和总体施工进度安排,本工程桥梁桩基施工顺序
