后张法预应力混凝土梁桥施工方案一、编制说明(一)、编制依据1、改建铁路襄渝线安康至重庆段增建第二线第七标段工程合同书
2、现行规范、规程、验标、铁路工程定额、概预算编制办法
3、龙溪河2号右线大桥相关的设计图纸,设计文件,设计资料
4、施工现场调查获得的相关资料
5、类似工程的施工经验及现有的劳力、设备配置、技术力量等
(二)编制原则1、在标段总体施工组织设计指导下进行施工组织安排,并力争提前完成
2、科学组织,均衡生产,合理安排施工顺序,组织平行作业,各工序紧密衔接,保证各工序施工始终处于计划控制之下
3、结合现场实际情况,因时因地考虑,尽量利用当地资源,合理安排运输装卸与储存作业,减少物资运输周转工作量
4、坚持自始至终对施工现场全过程严格监控,以科学的方法实行动态管理,开展文明施工,创标准化施工现场
5、严格执行铁道部颁发的施工规范、设计规范及验评标准
6、上足机械设备和劳动力,配齐各类管理人员

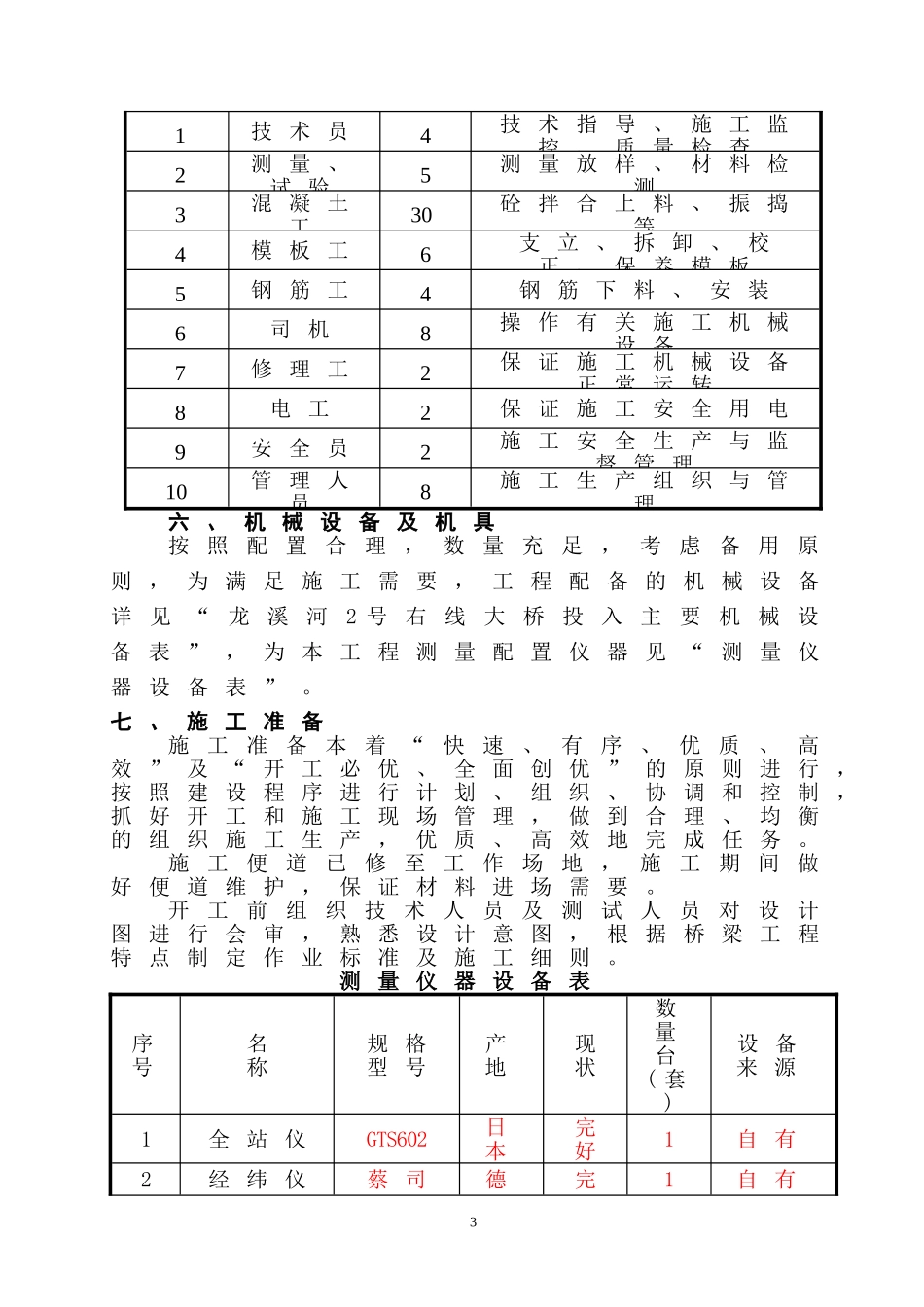

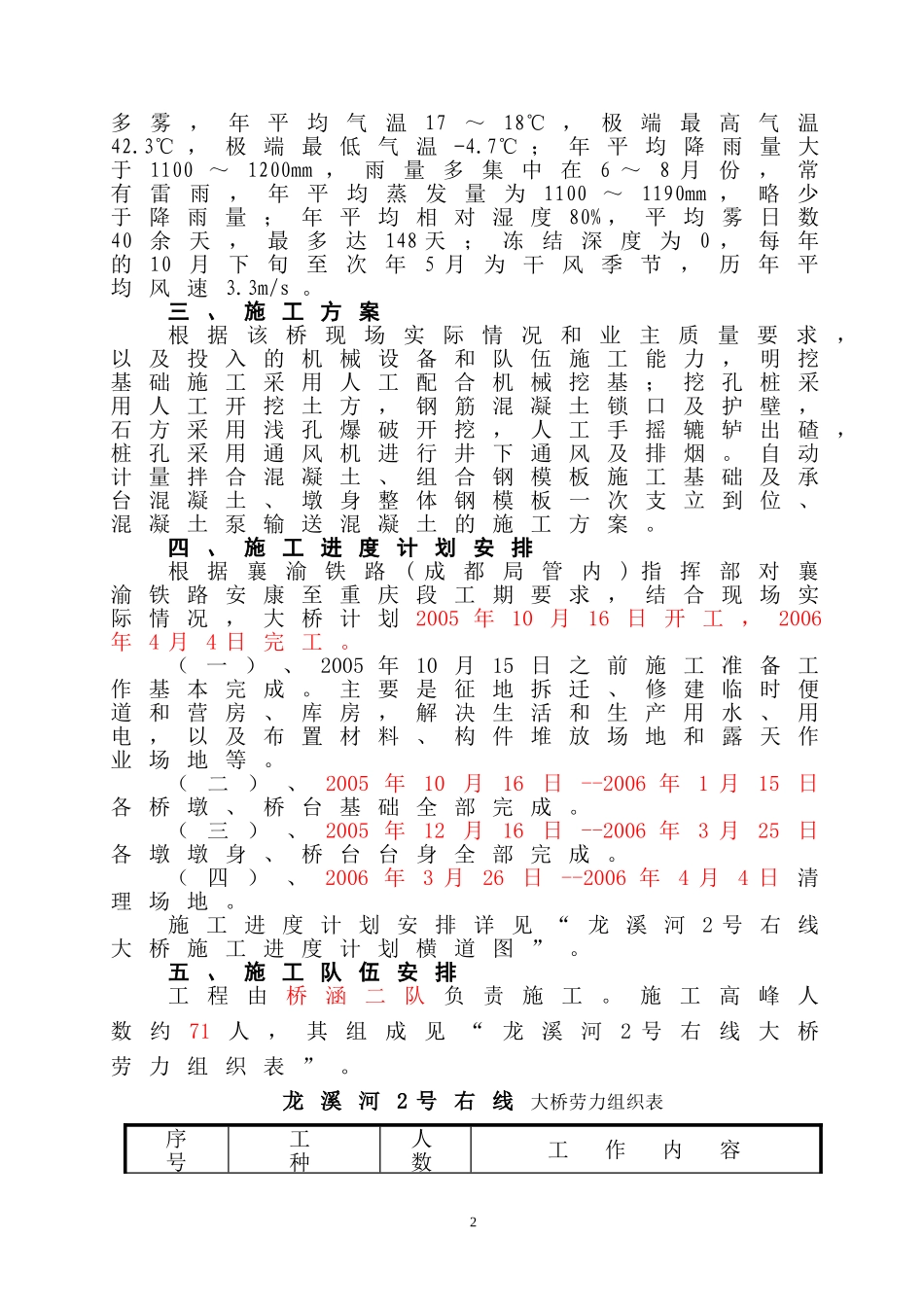

二、工程概况及水文地质情况(一)、工程概况大桥起迄里程YDK684+272
65~YDK684+545
95,跨度3×24+5×32+1×24m,全长273
30m,墩台全部位于直线上,6#、7#、8#墩及0#、9#台基础为1m厚分层矩形明挖基础,其余均为挖孔桩基础,桥墩为圆端形实心墩身
基础、墩台身、托盘均为C20混凝土,顶帽为C20钢筋混凝土、支承垫石为C40钢筋混凝土
(二)、沿线水文、地质、气象概况1、大桥位于广安区光辉乡中村和龙滩乡新生村,工程所经地段为低丘地貌,多为剥蚀残丘与槽谷、洼地相间,多水田、沟渠,经济林分布较多
地下水为岩层渗水,渗水量小
岩层为紫红色泥岩或泥质砂岩
2、线路所经地区属亚热带温暖湿润气候区,雨量充沛,春早夏长,秋雨连绵,冬暖1多雾,年平均气温17~18℃,极端最高气温42
3℃,极端最低气温-4
7℃;年平均降雨量大于1100~1200mm
