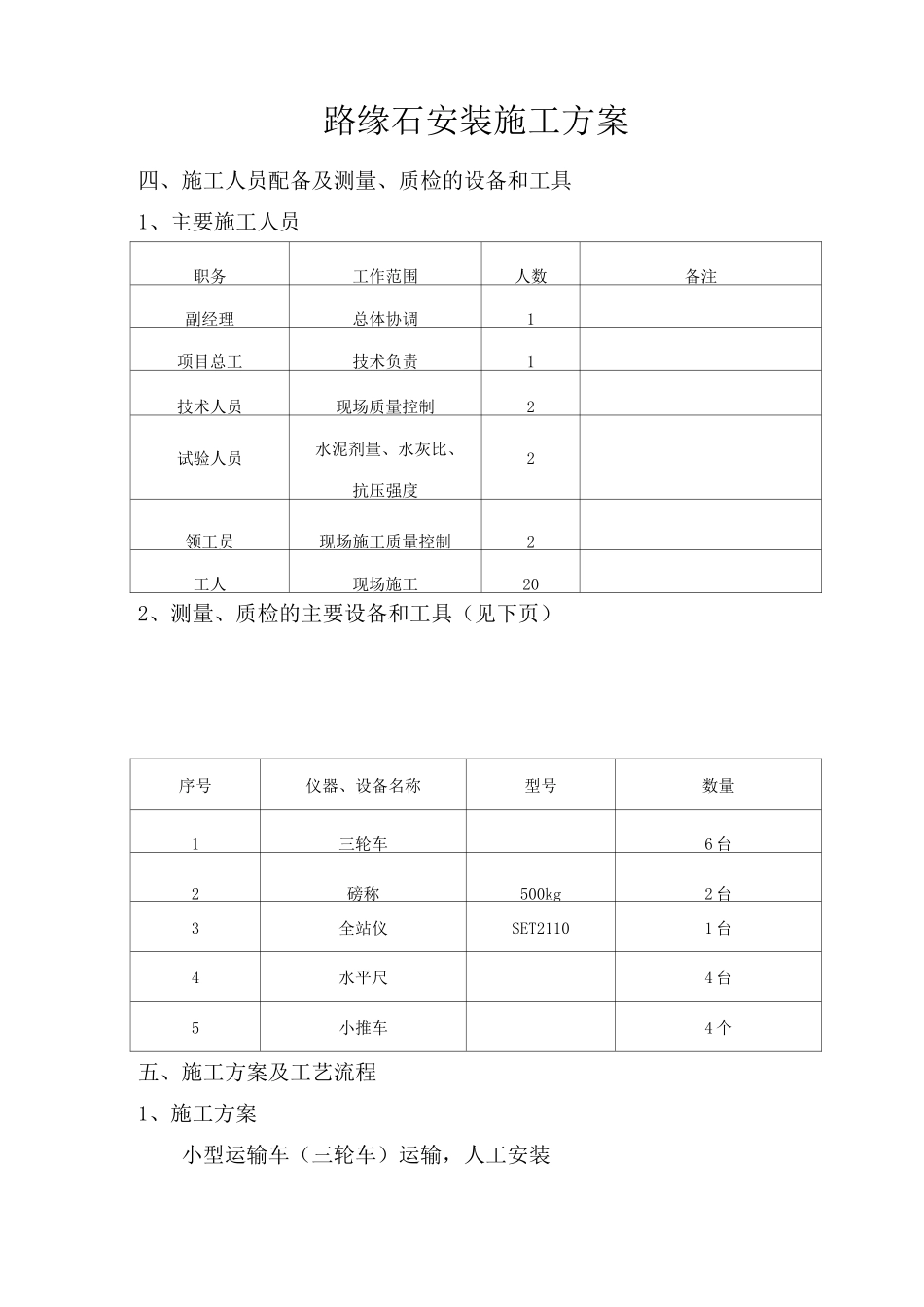

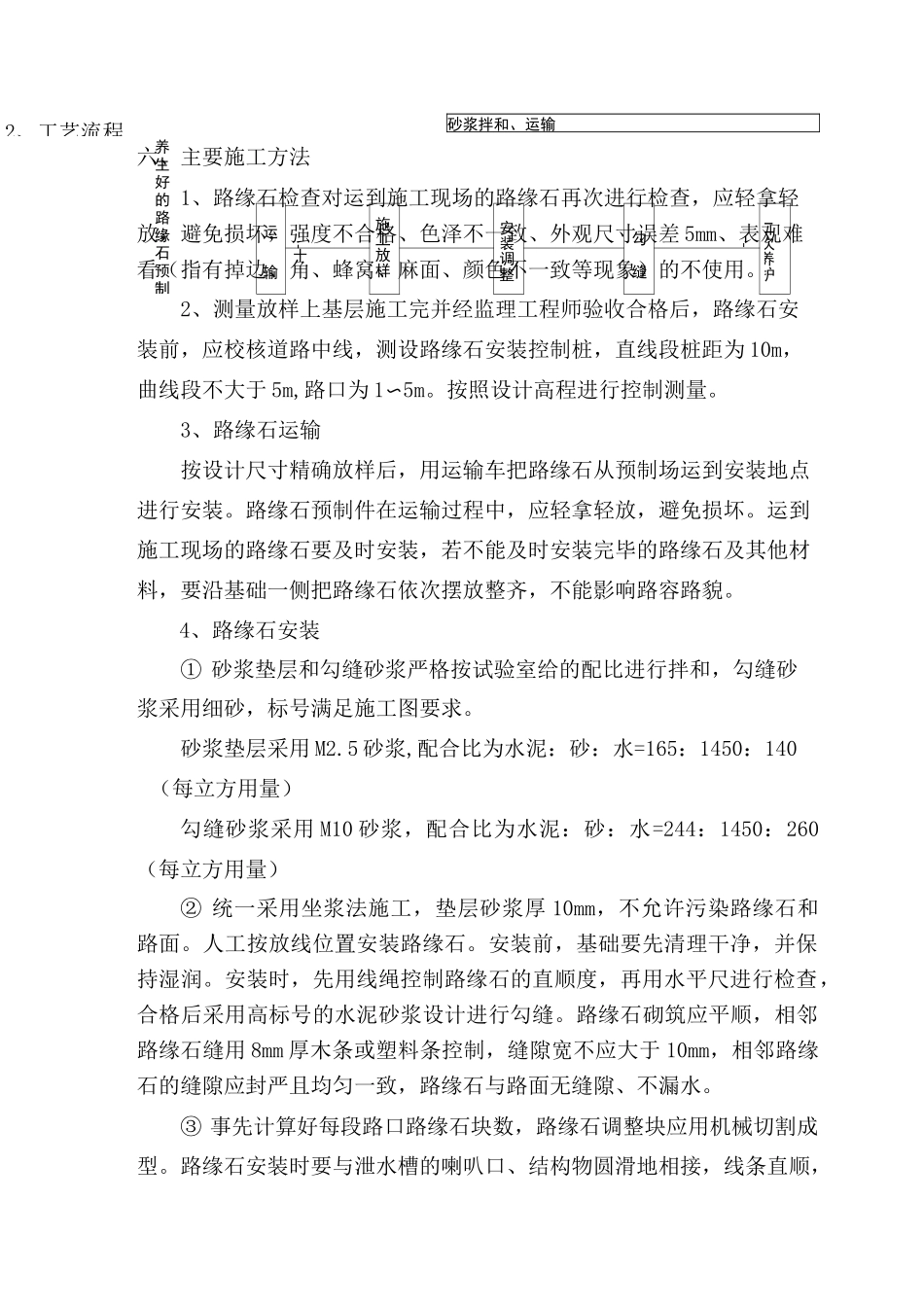

路缘石安装施工方案四、施工人员配备及测量、质检的设备和工具1、主要施工人员职务工作范围人数备注副经理总体协调1项目总工技术负责1技术人员现场质量控制2试验人员水泥剂量、水灰比、抗压强度2领工员现场施工质量控制2工人现场施工202、测量、质检的主要设备和工具(见下页)序号仪器、设备名称型号数量1三轮车6台2磅称500kg2台3全站仪SET21101台4水平尺4台5小推车4个五、施工方案及工艺流程1、施工方案小型运输车(三轮车)运输,人工安装2、工艺流程养生好的路缘石预制运输-施工放样安装调整勾缝-二次养护十砂浆拌和、运输六、主要施工方法1、路缘石检查对运到施工现场的路缘石再次进行检查,应轻拿轻放,避免损坏,强度不合格、色泽不一致、外观尺寸误差5mm、表观难看(指有掉边、角、蜂窝、麻面、颜色不一致等现象)的不使用
2、测量放样上基层施工完并经监理工程师验收合格后,路缘石安装前,应校核道路中线,测设路缘石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1〜5m
按照设计高程进行控制测量
3、路缘石运输按设计尺寸精确放样后,用运输车把路缘石从预制场运到安装地点进行安装
路缘石预制件在运输过程中,应轻拿轻放,避免损坏
运到施工现场的路缘石要及时安装,若不能及时安装完毕的路缘石及其他材料,要沿基础一侧把路缘石依次摆放整齐,不能影响路容路貌

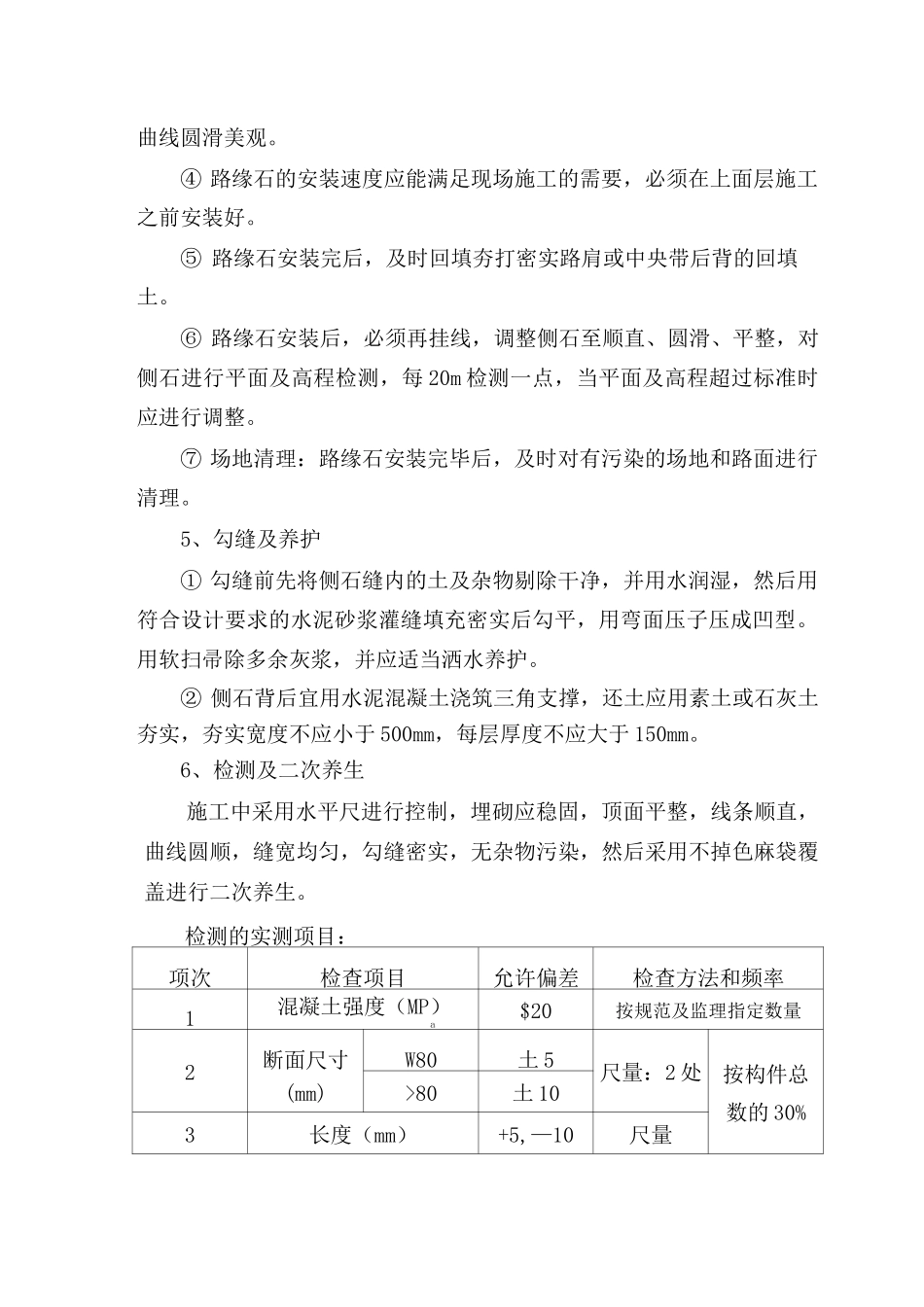

4、路缘石安装①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,勾缝砂浆采用细砂,标号满足施工图要求
砂浆垫层采用M2
5砂浆,配合比为水泥:砂:水=165:1450:140(每立方用量)勾缝砂浆采用M10砂浆,配合比为水泥:砂:水=244:1450:260(每立方用量)②统一采用坐浆法施工,垫层砂浆厚10mm,不允许污染路缘石和路面
人工按放线位置安装路缘石
安装前,基础要先清理干净,并保持湿润
安装时,先用线绳控制路缘石的直顺度,再用水平
