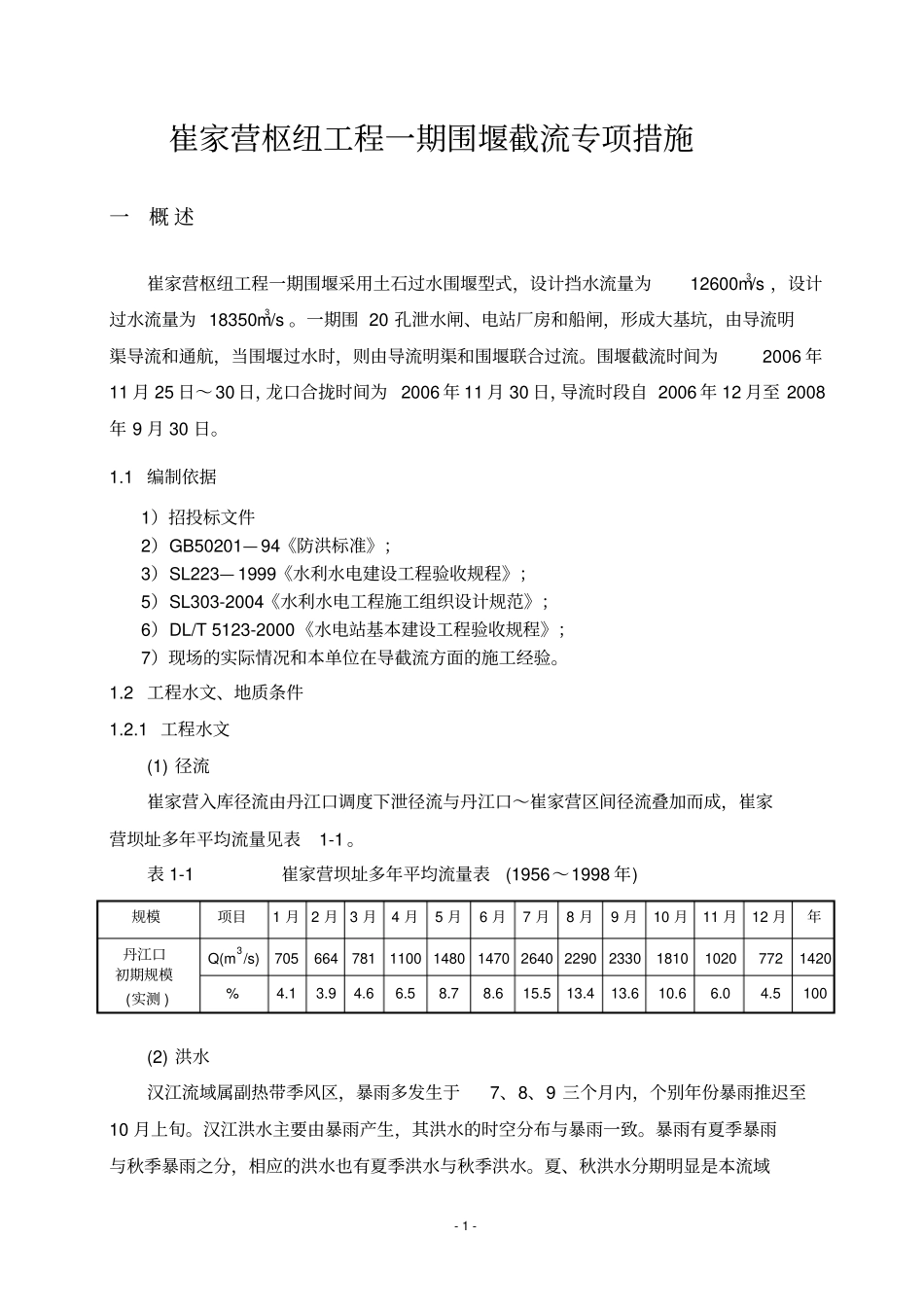

-1-崔家营枢纽工程一期围堰截流专项措施一概述崔家营枢纽工程一期围堰采用土石过水围堰型式,设计挡水流量为12600m3/s,设计过水流量为18350m3/s
一期围20孔泄水闸、电站厂房和船闸,形成大基坑,由导流明渠导流和通航,当围堰过水时,则由导流明渠和围堰联合过流
围堰截流时间为2006年11月25日~30日,龙口合拢时间为2006年11月30日,导流时段自2006年12月至2008年9月30日
1编制依据1)招投标文件2)GB50201—94《防洪标准》;3)SL223—1999《水利水电建设工程验收规程》;5)SL303-2004《水利水电工程施工组织设计规范》;6)DL/T5123-2000《水电站基本建设工程验收规程》;7)现场的实际情况和本单位在导截流方面的施工经验
2工程水文、地质条件1
1工程水文(1)径流崔家营入库径流由丹江口调度下泄径流与丹江口~崔家营区间径流叠加而成,崔家营坝址多年平均流量见表1-1
表1-1崔家营坝址多年平均流量表(1956~1998年)规模项目1月2月3月4月5月6月7月8月9月10月11月12月年丹江口初期规模(实测)Q(m3/s)705664781110014801470264022902330181010207721420%4
5100(2)洪水汉江流域属副热带季风区,暴雨多发生于7、8、9三个月内,个别年份暴雨推迟至10月上旬
汉江洪水主要由暴雨产生,其洪水的时空分布与暴雨一致
暴雨有夏季暴雨与秋季暴雨之分,相应的洪水也有夏季洪水与秋季洪水

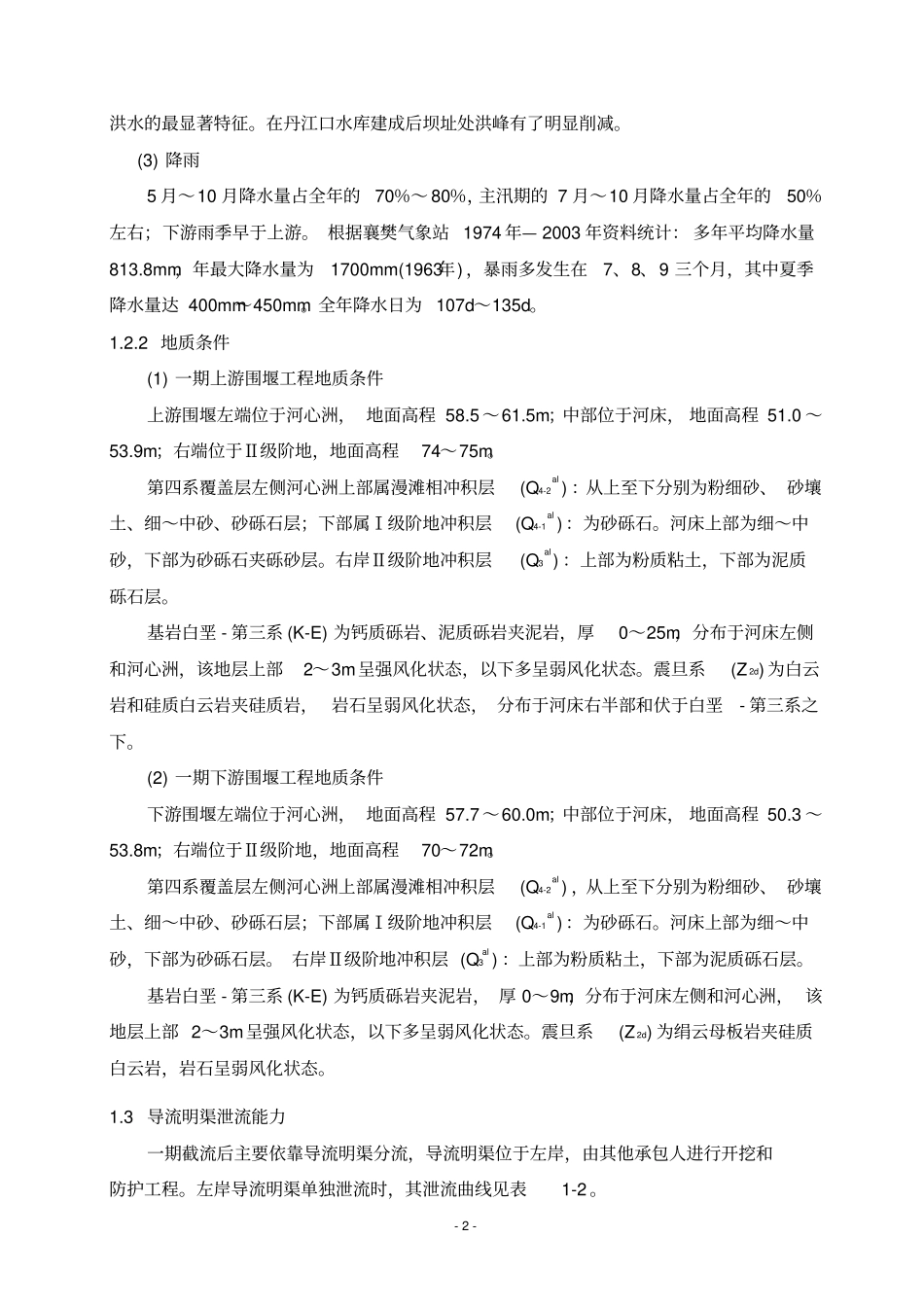

夏、秋洪水分期明显是本流域-2-洪水的最显著特征
在丹江口水库建成后坝址处洪峰有了明显削减
(3)降雨5月~10月降水量占全年的70%~80%,主汛期的7月~10月降水量占全年的50%左右;下游雨季早
