Firmayfecha:墙、地面瓷砖铺贴施工技术措施SIN^HYDROGerenteTecnicoIng

YangTianji墙、地面瓷砖铺贴施工技术措施目录1
总体布置12
1施工道路及通道布置12
2施工通风12
3施工用电12
4施工通讯12
5医疗措施12
7试验室13
施工依据13
1设计图纸13
2合同文件14
地面花岗岩错
1施工准备24
2工艺流程24
3施工方法24
4质量控制24
5成品保护错
干挂花岗岩墙裙错
1工艺流程25
2施工方法错
3质量控制36
资源配置36
1主要负责人36
2人员配置46
3设备配置47
1科卡科多辛克雷水电站工程地面花岗岩验收记录57
2科卡科多辛克雷水电站工程干挂花岗岩墙裙验收记录51/7中国7KJ-J7K电建墙、地面瓷砖铺贴施工技术措施1

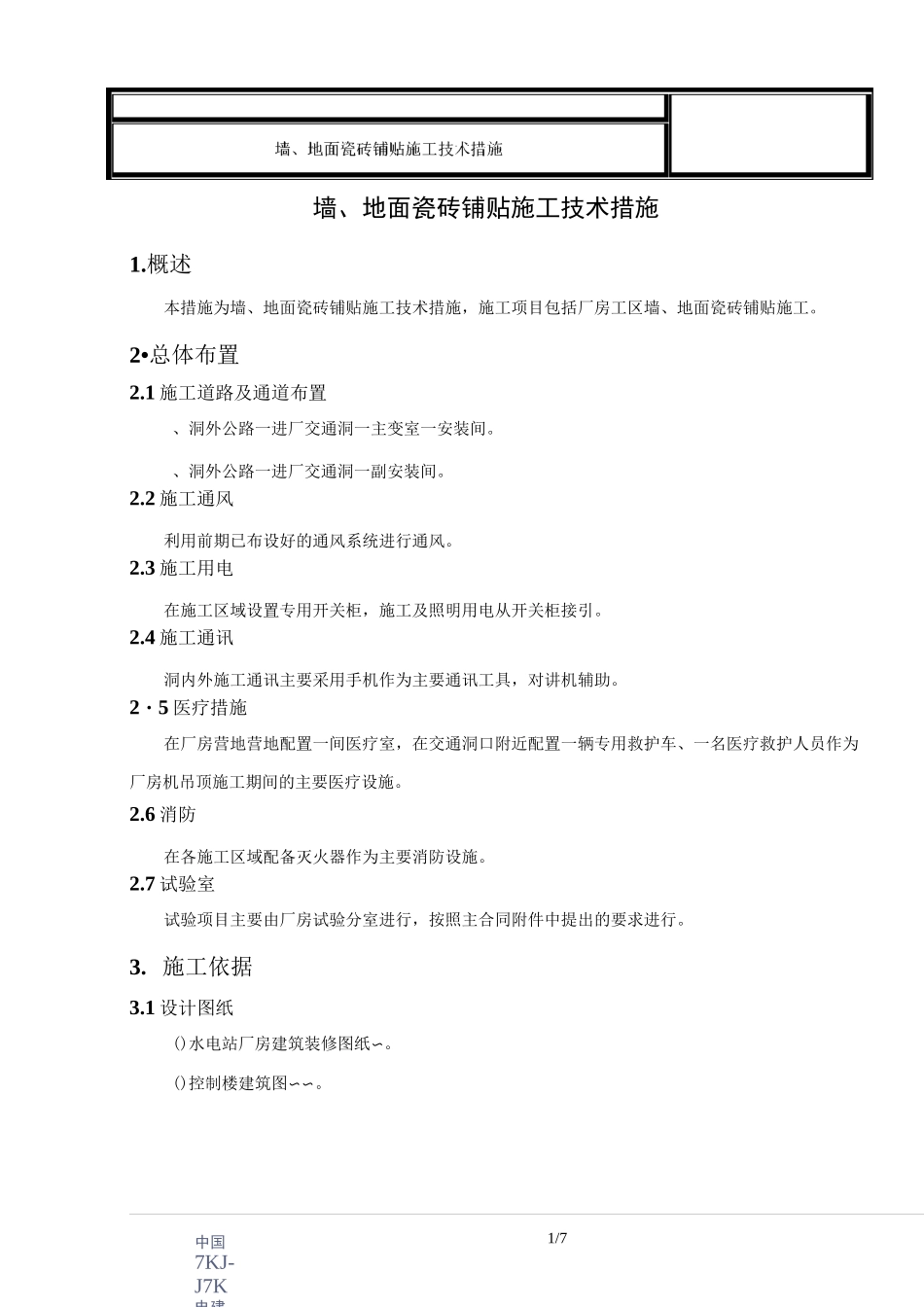

概述本措施为墙、地面瓷砖铺贴施工技术措施,施工项目包括厂房工区墙、地面瓷砖铺贴施工
2•总体布置2
1施工道路及通道布置、洞外公路一进厂交通洞一主变室一安装间
、洞外公路一进厂交通洞一副安装间
2施工通风利用前期已布设好的通风系统进行通风
3施工用电在施工区域设置专用开关柜,施工及照明用电从开关柜接引
4施工通讯洞内外施工通讯主要采用手机作为主要通讯工具,对讲机辅助
2・5医疗措施在厂房营地营地配置一间医疗室,在交通洞口附近配置一辆专用救护车、一名医疗救护人员作为厂房机吊顶施工期间的主要医疗设施
6消防在各施工区域配备灭火器作为主要消防设施
7试验室试验项目主要由厂房试
