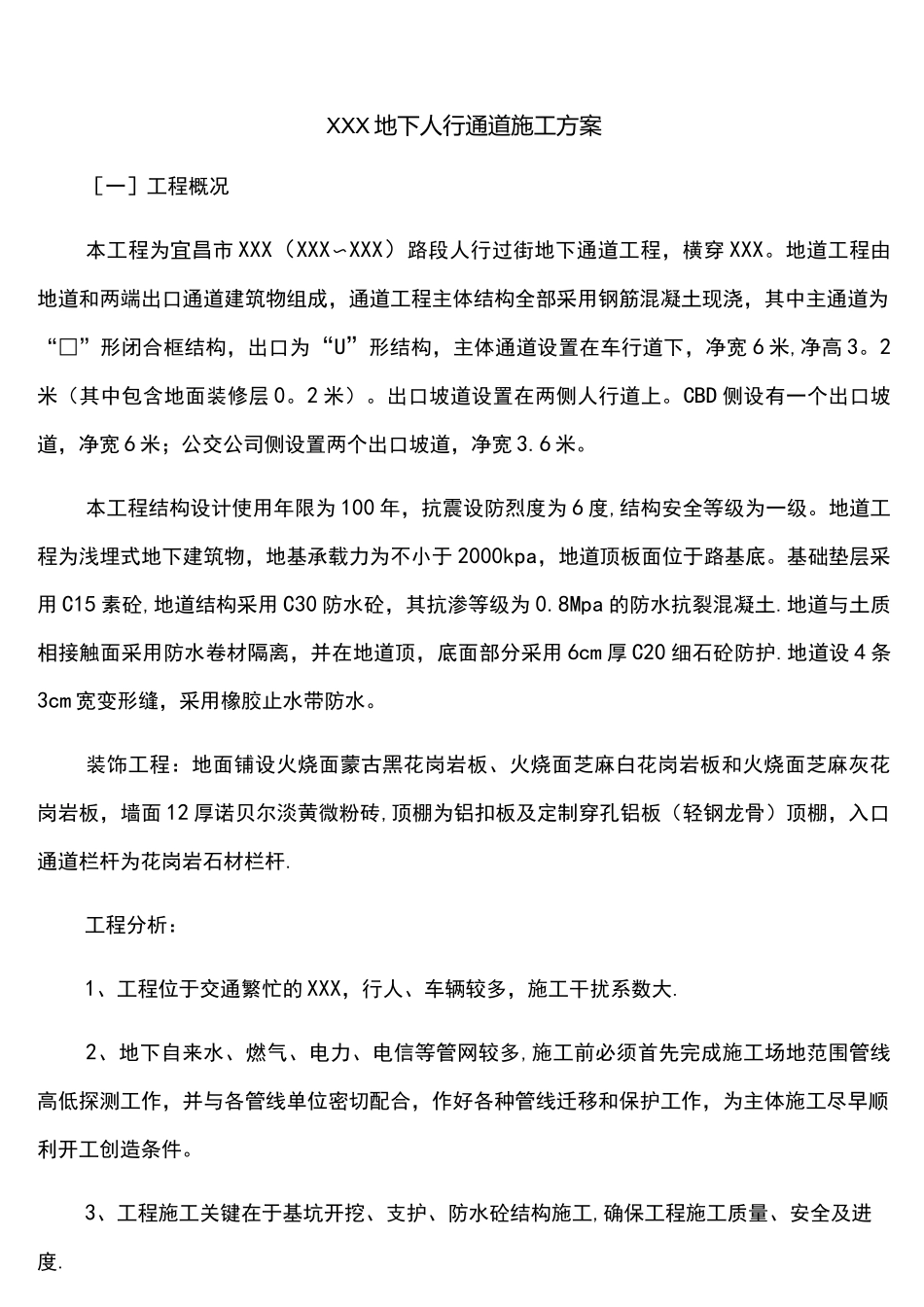

XXX地下人行通道施工方案[一]工程概况本工程为宜昌市XXX(XXX〜XXX)路段人行过街地下通道工程,横穿XXX
地道工程由地道和两端出口通道建筑物组成,通道工程主体结构全部采用钢筋混凝土现浇,其中主通道为“□”形闭合框结构,出口为“U”形结构,主体通道设置在车行道下,净宽6米,净高3
2米(其中包含地面装修层0
出口坡道设置在两侧人行道上
CBD侧设有一个出口坡道,净宽6米;公交公司侧设置两个出口坡道,净宽3
本工程结构设计使用年限为100年,抗震设防烈度为6度,结构安全等级为一级
地道工程为浅埋式地下建筑物,地基承载力为不小于2000kpa,地道顶板面位于路基底
基础垫层采用C15素砼,地道结构采用C30防水砼,其抗渗等级为0
8Mpa的防水抗裂混凝土
地道与土质相接触面采用防水卷材隔离,并在地道顶,底面部分采用6cm厚C20细石砼防护
地道设4条3cm宽变形缝,采用橡胶止水带防水
装饰工程:地面铺设火烧面蒙古黑花岗岩板、火烧面芝麻白花岗岩板和火烧面芝麻灰花岗岩板,墙面12厚诺贝尔淡黄微粉砖,顶棚为铝扣板及定制穿孔铝板(轻钢龙骨)顶棚,入口通道栏杆为花岗岩石材栏杆
工程分析:1、工程位于交通繁忙的XXX,行人、车辆较多,施工干扰系数大
2、地下自来水、燃气、电力、电信等管网较多,施工前必须首先完成施工场地范围管线高低探测工作,并与各管线单位密切配合,作好各种管线迁移和保护工作,为主体施工尽早顺利开工创造条件
3、工程施工关键在于基坑开挖、支护、防水砼结构施工,确保工程施工质量、安全及进度

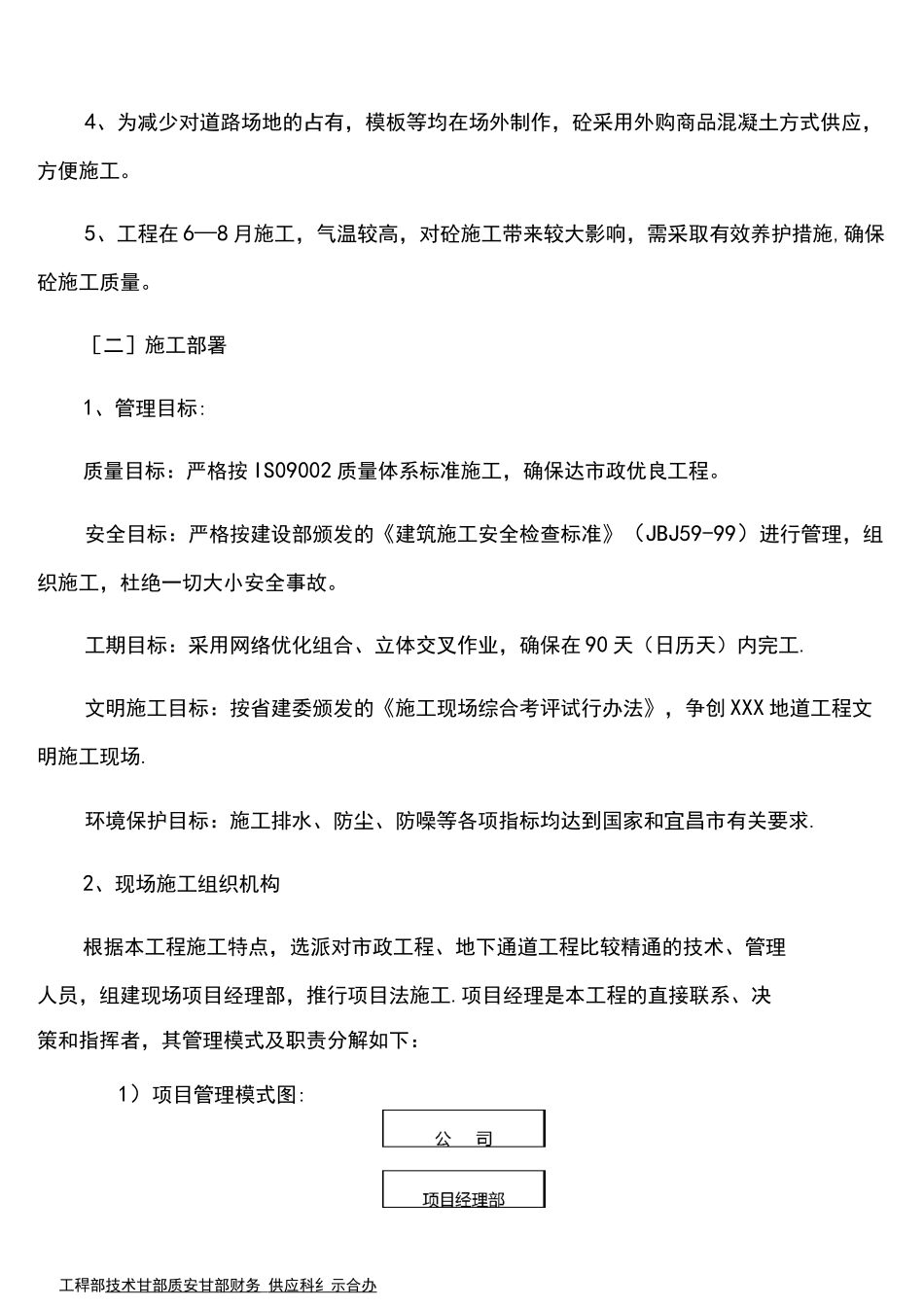

4、为减少对道路场地的占有,模板等均在场外制作,砼采用外购商品混凝土方式供应,方便施工
5、工程在6—8月施工,气温较高,对砼施工带来较大影响,需采取有效养护措施,确保砼施工质量
[二]施工部署1、管理目标:质量目标:严格按IS09002质量体系标准施工,确保达市政优良
