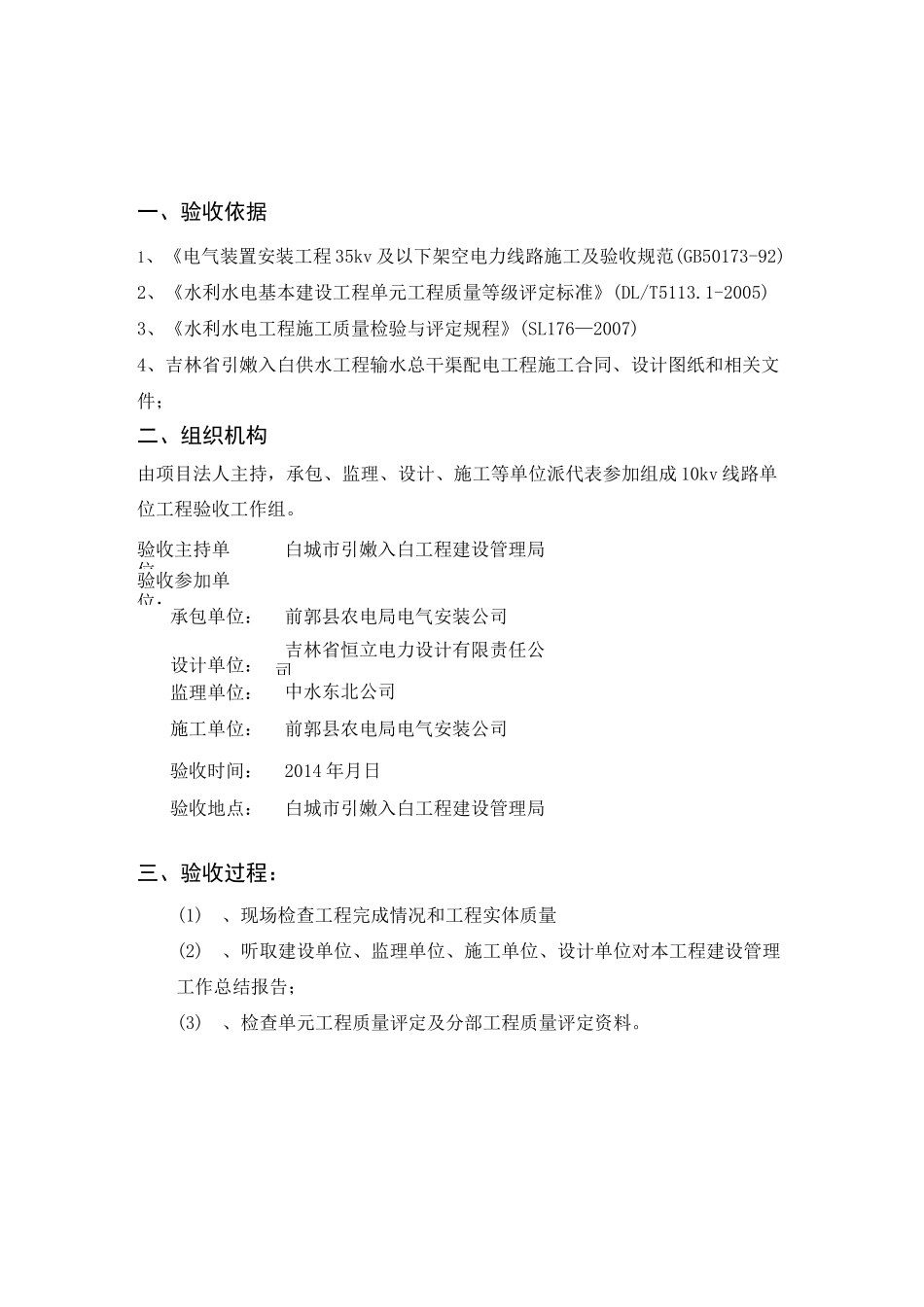

吉林省引嫩入白供水工程输水总干渠配电工程单位工程验收鉴定书单位工程名称:吉林省引嫩入白供水工程输水总干渠配电工程验收组2014年月日一、验收依据1、《电气装置安装工程35kv及以下架空电力线路施工及验收规范(GB50173-92)2、《水利水电基本建设工程单元工程质量等级评定标准》(DL/T5113
1-2005)3、《水利水电工程施工质量检验与评定规程》(SL176—2007)4、吉林省引嫩入白供水工程输水总干渠配电工程施工合同、设计图纸和相关文件;二、组织机构由项目法人主持,承包、监理、设计、施工等单位派代表参加组成10kv线路单位工程验收工作组
验收主持单位:白城市引嫩入白工程建设管理局验收参加单位:承包单位:前郭县农电局电气安装公司设计单位:吉林省恒立电力设计有限责任公司监理单位:中水东北公司施工单位:前郭县农电局电气安装公司验收时间:2014年月日验收地点:白城市引嫩入白工程建设管理局三、验收过程:(1)、现场检查工程完成情况和工程实体质量(2)、听取建设单位、监理单位、施工单位、设计单位对本工程建设管理工作总结报告;(3)、检查单元工程质量评定及分部工程质量评定资料

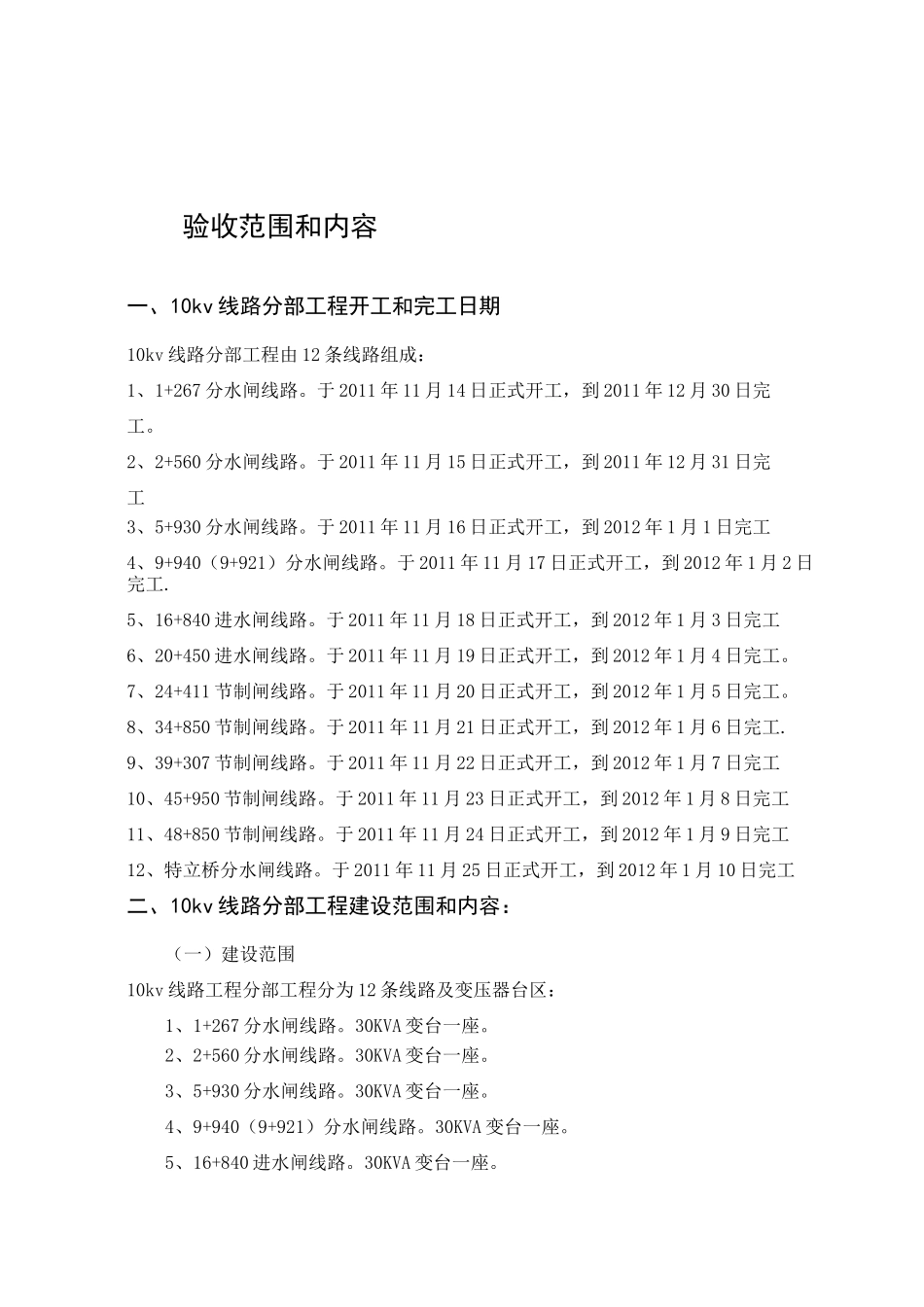

验收范围和内容一、10kv线路分部工程开工和完工日期10kv线路分部工程由12条线路组成:1、1+267分水闸线路
于2011年11月14日正式开工,到2011年12月30日完工
2、2+560分水闸线路
于2011年11月15日正式开工,到2011年12月31日完工3、5+930分水闸线路
于2011年11月16日正式开工,到2012年1月1日完工4、9+940(9+921)分水闸线路
于2011年11月17日正式开工,到2012年1月2日完工
5、16+840进水闸线路
于2011年11月18日正式开工,到2012年1月3日完工6、20+450进水闸线路
于2011年11月19日正式开工,到20
