新郑河赵新型社区6#~9#楼商铺基础工程施工方案编制人:审核人:河南映天建设工程有限公司二零一三年七月本工程基础为天然地基上的钢筋混凝土柱下独立基础,持力层土由素土、粉土、粉砂及粉质粘土组成
采取机械明挖基坑现浇基础
开挖前实时了解天气预报信息,及时了解降雨时间和强度,已做好防水措施
局部基础采用人工开挖,人工清理基底

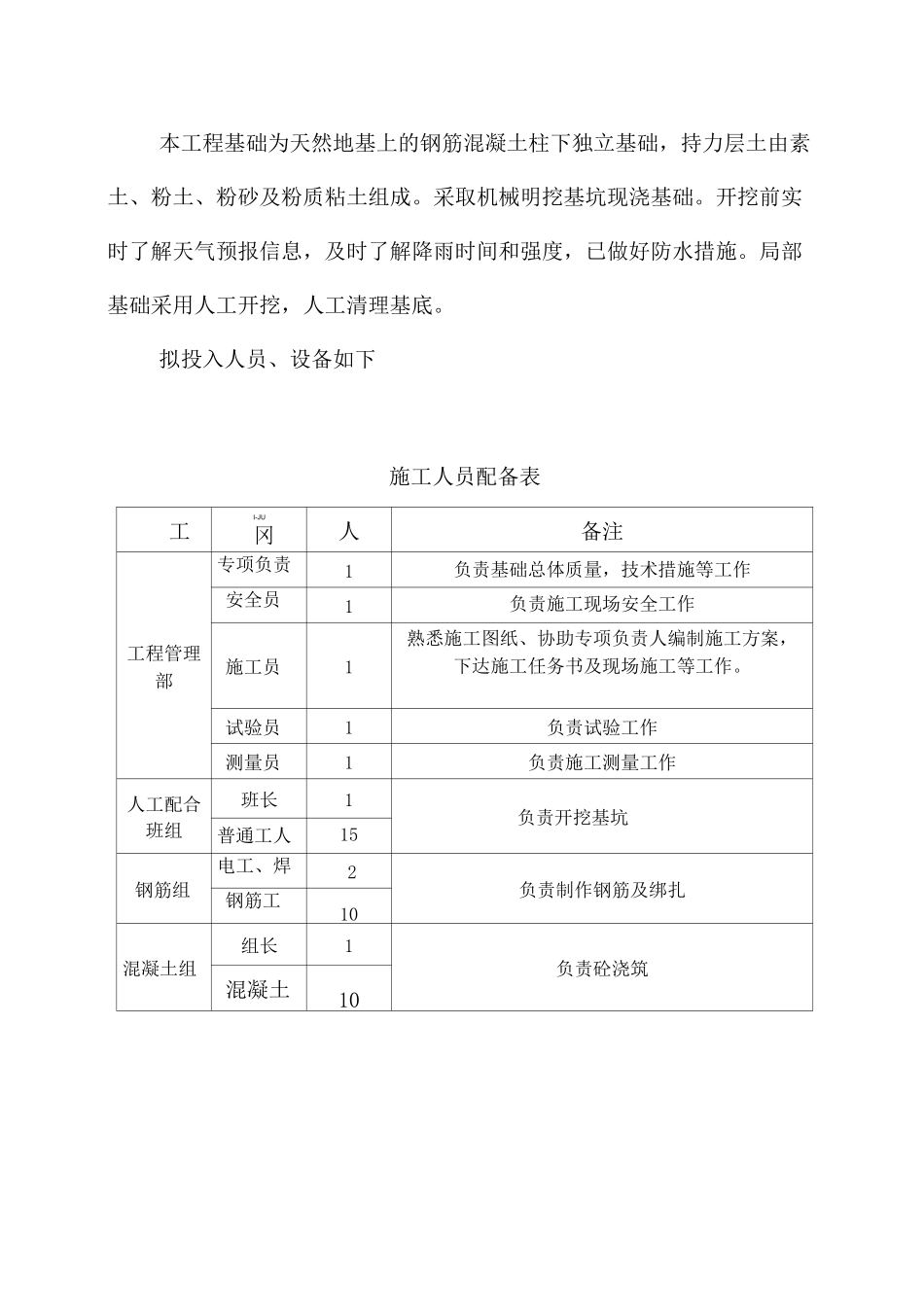

拟投入人员、设备如下施工人员配备表工I-JU冈人备注工程管理部专项负责1负责基础总体质量,技术措施等工作安全员1负责施工现场安全工作施工员1熟悉施工图纸、协助专项负责人编制施工方案,下达施工任务书及现场施工等工作

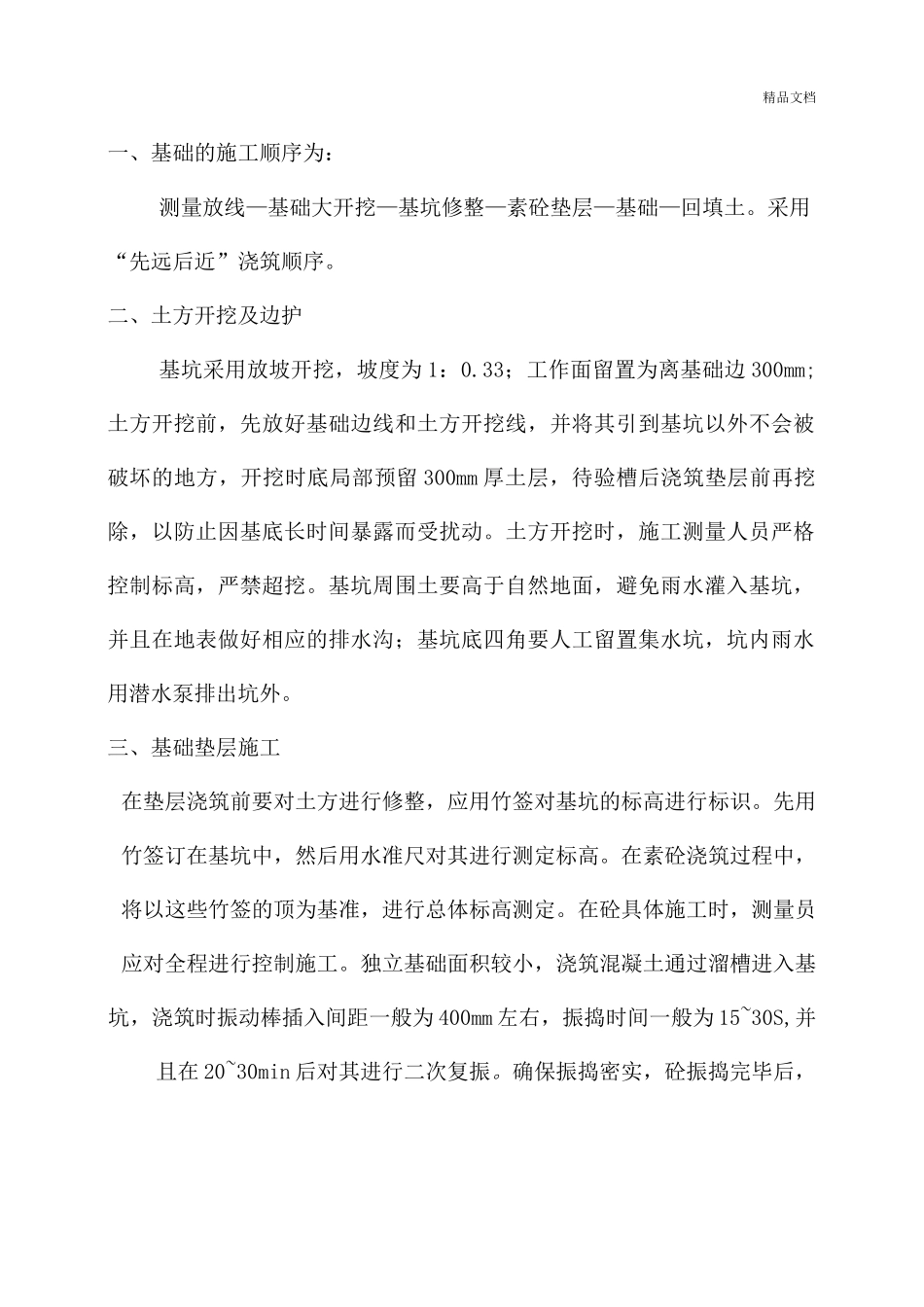

试验员1负责试验工作测量员1负责施工测量工作人工配合班组班长1负责开挖基坑普通工人15钢筋组电工、焊2负责制作钢筋及绑扎钢筋工10混凝土组组长1负责砼浇筑混凝土10精品文档一、基础的施工顺序为:测量放线—基础大开挖—基坑修整—素砼垫层—基础—回填土
采用“先远后近”浇筑顺序
二、土方开挖及边护基坑采用放坡开挖,坡度为1:0
33;工作面留置为离基础边300mm;土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时底局部预留300mm厚土层,待验槽后浇筑垫层前再挖除,以防止因基底长时间暴露而受扰动
土方开挖时,施工测量人员严格控制标高,严禁超挖
基坑周围土要高于自然地面,避免雨水灌入基坑,并且在地表做好相应的排水沟;基坑底四角要人工留置集水坑,坑内雨水用潜水泵排出坑外
三、基础垫层施工在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识
先用竹签订在基坑中,然后用水准尺对其进行测定标高
在素砼浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定
在砼具体施工时,测量员应对全程进行控制施工
独立基础面积较小,浇筑混凝土通过溜槽进入基坑,浇筑时振动棒插入间距一般为400mm左右,振捣时间一般为15~30S,并且在20~
