沈阳市南北快速干道工程第三标段围护结构措施模板、钢筋施工方案编制:审核:审批:2015年7月一、概述为满足交通需求,冠梁、栈桥板及混凝土支撑以线路中线为界分左右两幅施工,首先施工东侧(无预留孔一侧),西侧作为行车线路
待栈桥板混凝土达到行车强度后,开放东侧行车,封闭西侧施工剩余部分冠梁、栈桥板及混凝土支撑

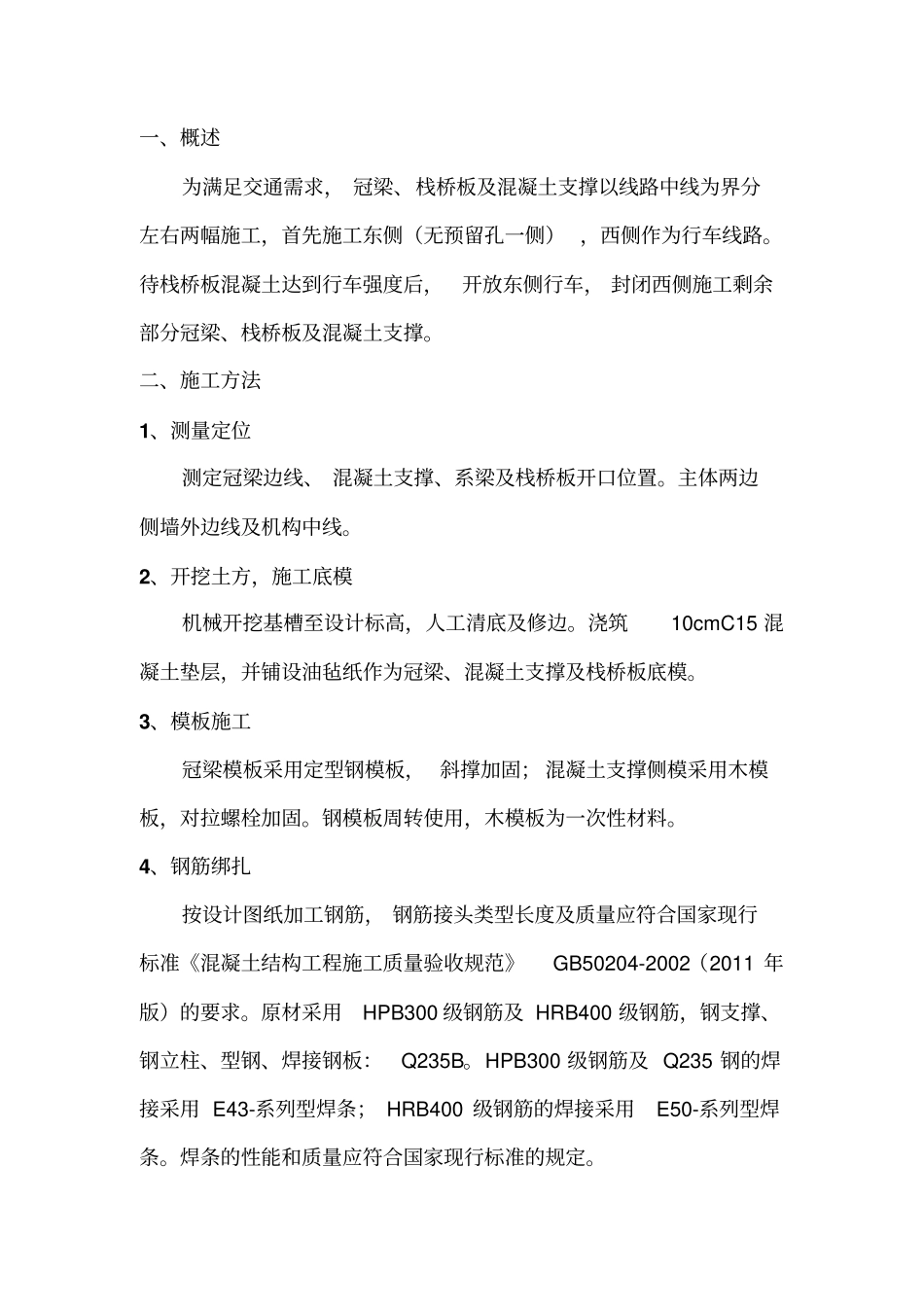

二、施工方法1、测量定位测定冠梁边线、混凝土支撑、系梁及栈桥板开口位置
主体两边侧墙外边线及机构中线
2、开挖土方,施工底模机械开挖基槽至设计标高,人工清底及修边
浇筑10cmC15混凝土垫层,并铺设油毡纸作为冠梁、混凝土支撑及栈桥板底模
3、模板施工冠梁模板采用定型钢模板,斜撑加固;混凝土支撑侧模采用木模板,对拉螺栓加固
钢模板周转使用,木模板为一次性材料
4、钢筋绑扎按设计图纸加工钢筋,钢筋接头类型长度及质量应符合国家现行标准《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版)的要求
原材采用HPB300级钢筋及HRB400级钢筋,钢支撑、钢立柱、型钢、焊接钢板:Q235B
HPB300级钢筋及Q235钢的焊接采用E43-系列型焊条;HRB400级钢筋的焊接采用E50-系列型焊条
焊条的性能和质量应符合国家现行标准的规定

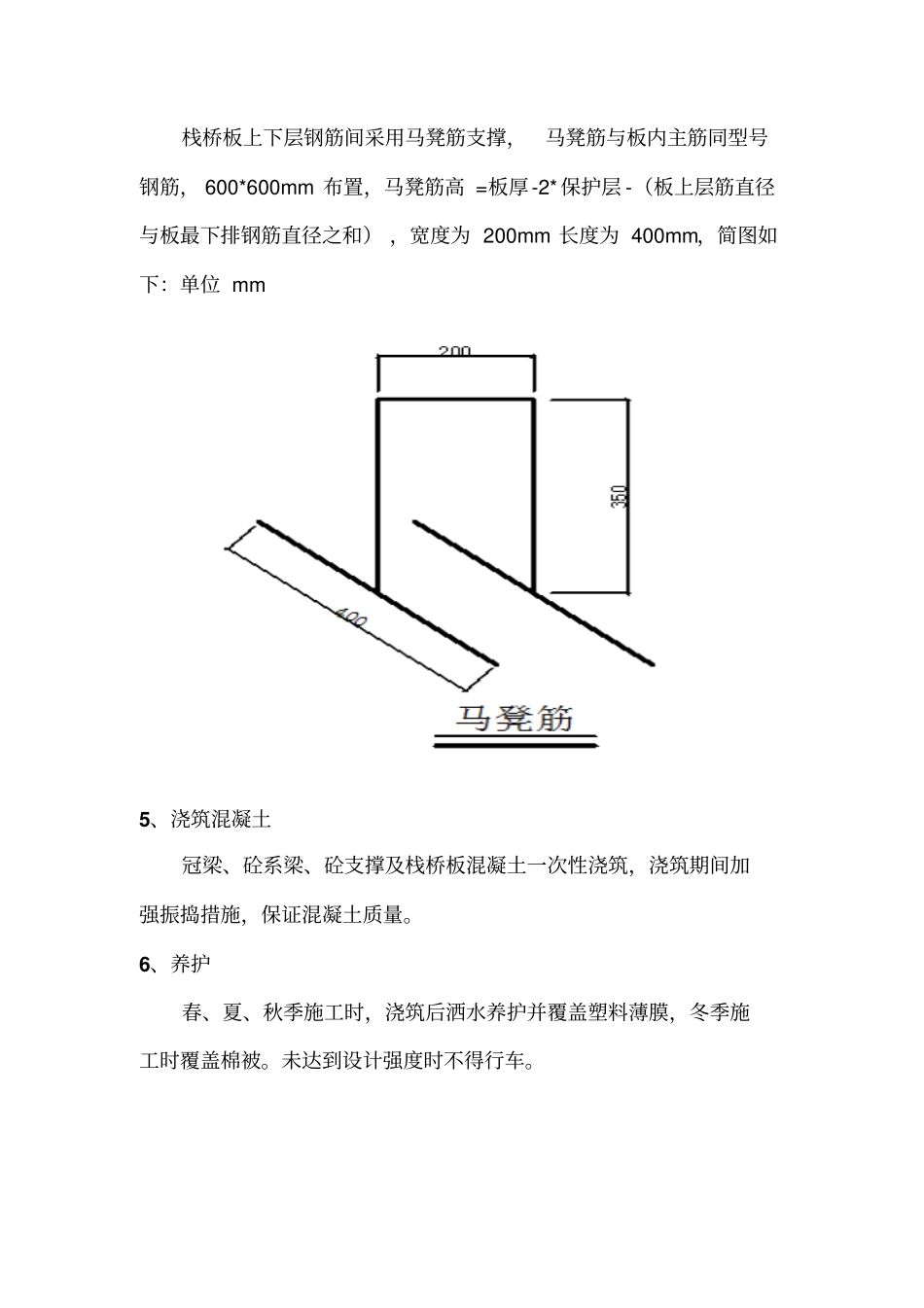

栈桥板上下层钢筋间采用马凳筋支撑,马凳筋与板内主筋同型号钢筋,600*600mm布置,马凳筋高=板厚-2*保护层-(板上层筋直径与板最下排钢筋直径之和),宽度为200mm长度为400mm,简图如下:单位mm5、浇筑混凝土冠梁、砼系梁、砼支撑及栈桥板混凝土一次性浇筑,浇筑期间加强振捣措施,保证混凝土质量
6、养护春、夏、秋季施工时,浇筑后洒水养护并覆盖塑料薄膜,冬季施工时覆盖棉被
未达到设计强度时不得行车
沈阳市南北快速干道工程第三标段主体结构措施模板、钢筋施工方案编制:审核:审批:2015年7月一、概述主体工程,待土方开挖至基底
