水下混凝土施工方案(总13页)-CAL-FENGHAI

-(YICAI)-CompanyOnel-CAL-本页仅作为文档封面,使用请直接删除目录第一章编制说明错误
第二章施工准备安排错误
未指定书签第三章施工组织机构错误
未指定书签第四章施工方案错误
未指定书签第五章确保工程、质量和工期的措施错误
未指定书签第一章编制说明本方案的编制以下列文件和资料为依据:a)已审批的《槽坊大桥实施性施工方案》b)总监办下达的开工通知书c)西部开发省际公路通道重庆绕城公路南段第S5合同段《两阶段施工图设计》第三分册
d)《公路桥涵施工技术规范》JTJ041-2e)《公路工程水泥混凝土试验规程》JTJ053-94f)《公路工程石料试验规程》JTJ054-94g)《公路工程金属试验规程》JTJ055-83h)《公路工程水质分析操作规程》JTJ056-84i)《公路工程质量检验评定标准》JTGF80/1-2004j)《公路工程施工安全技术规程》JTJ076-95k)《公路桥涵设计通用规范》JTGD60-2004l)《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD62-2004m)《公路桥涵地基与基础设计规范》JTJ-024-85第二章施工准备安排、人员、机械设备安排计划进场固定职工3人,民工15人

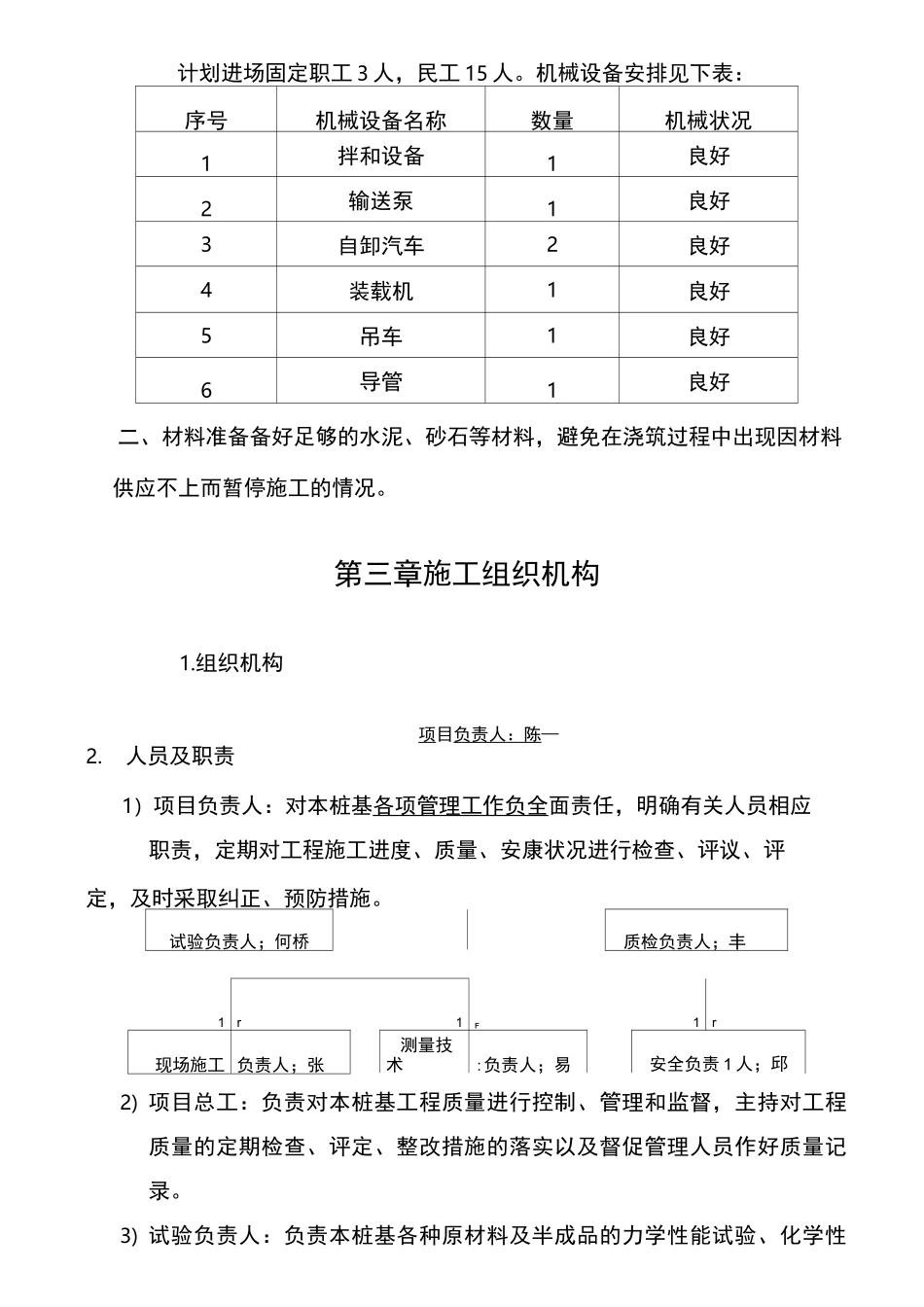

机械设备安排见下表:序号机械设备名称数量机械状况1拌和设备1良好2输送泵1良好3自卸汽车2良好4装载机1良好5吊车1良好6导管1良好二、材料准备备好足够的水泥、砂石等材料,避免在浇筑过程中出现因材料供应不上而暂停施工的情况
第三章施工组织机构1
组织机构项目负责人:陈—2
人员及职责1)项目负责人:对本桩基各项管理工作负全面责任,明确有关人员相应职责,定期对工程施工进度、质量、安康状况进行检查、评议、评定,及时采取纠正、预防措施
试验负责人;何桥质检负责人;丰1r1F1r现场施工负责人
