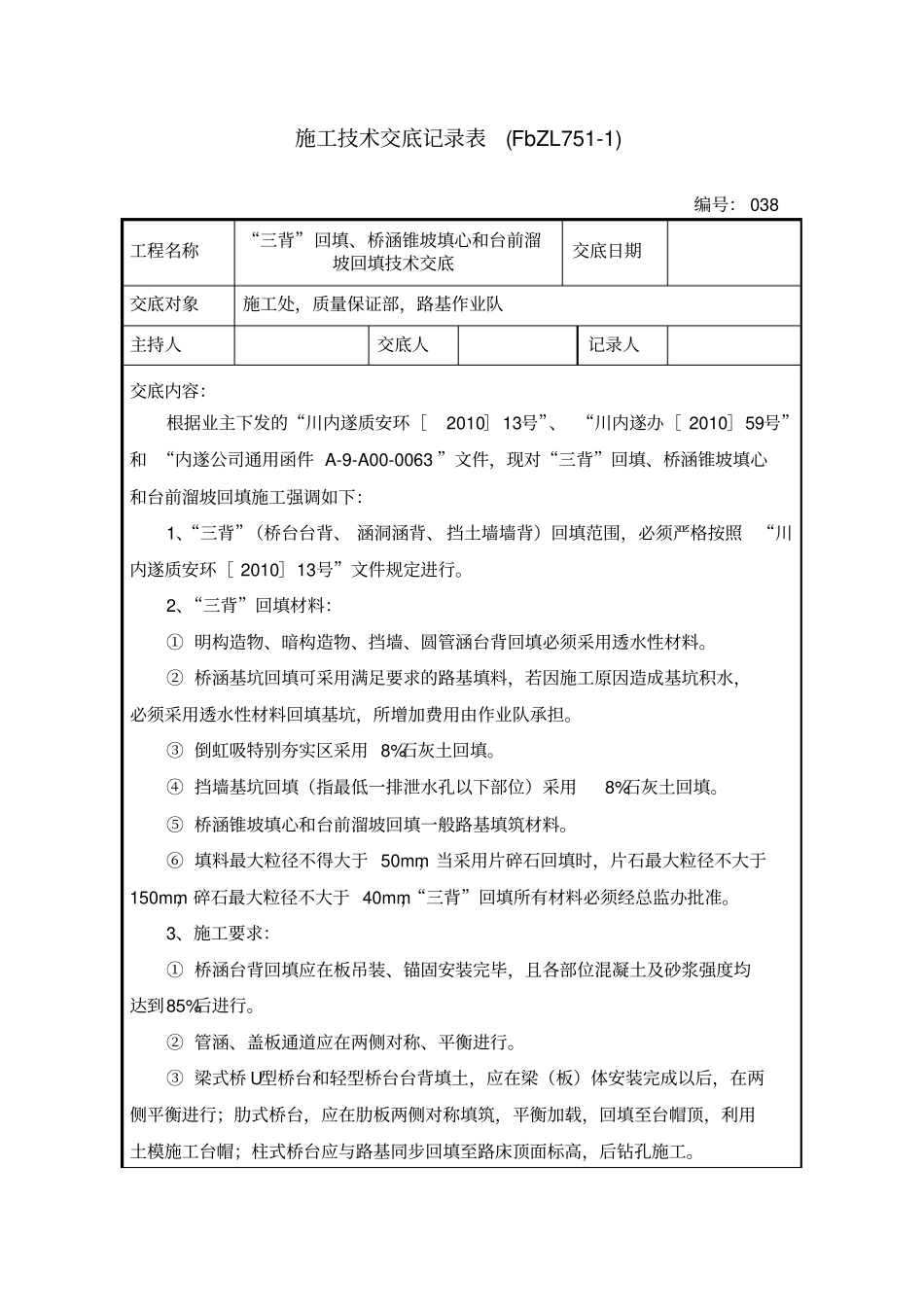

施工技术交底记录表(FbZL751-1)编号:038工程名称“三背”回填、桥涵锥坡填心和台前溜坡回填技术交底交底日期交底对象施工处,质量保证部,路基作业队主持人交底人记录人交底内容:根据业主下发的“川内遂质安环[2010]13号”、“川内遂办[2010]59号”和“内遂公司通用函件A-9-A00-0063”文件,现对“三背”回填、桥涵锥坡填心和台前溜坡回填施工强调如下:1、“三背”(桥台台背、涵洞涵背、挡土墙墙背)回填范围,必须严格按照“川内遂质安环[2010]13号”文件规定进行
2、“三背”回填材料:①明构造物、暗构造物、挡墙、圆管涵台背回填必须采用透水性材料
②桥涵基坑回填可采用满足要求的路基填料,若因施工原因造成基坑积水,必须采用透水性材料回填基坑,所增加费用由作业队承担
③倒虹吸特别夯实区采用8%石灰土回填
④挡墙基坑回填(指最低一排泄水孔以下部位)采用8%石灰土回填
⑤桥涵锥坡填心和台前溜坡回填一般路基填筑材料
⑥填料最大粒径不得大于50mm,当采用片碎石回填时,片石最大粒径不大于150mm,碎石最大粒径不大于40mm,“三背”回填所有材料必须经总监办批准

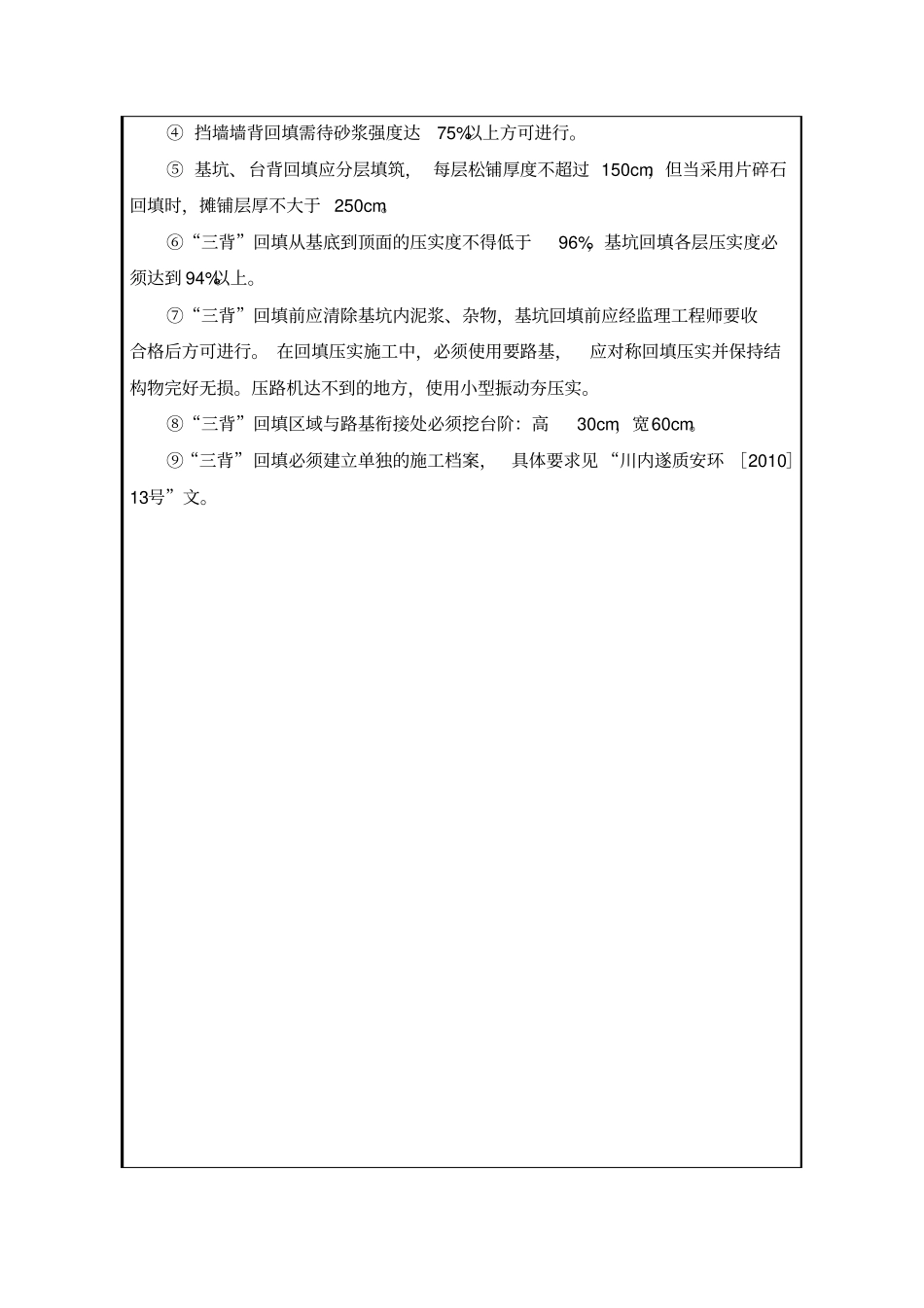

3、施工要求:①桥涵台背回填应在板吊装、锚固安装完毕,且各部位混凝土及砂浆强度均达到85%后进行
②管涵、盖板通道应在两侧对称、平衡进行
③梁式桥U型桥台和轻型桥台台背填土,应在梁(板)体安装完成以后,在两侧平衡进行;肋式桥台,应在肋板两侧对称填筑,平衡加载,回填至台帽顶,利用土模施工台帽;柱式桥台应与路基同步回填至路床顶面标高,后钻孔施工
④挡墙墙背回填需待砂浆强度达75%以上方可进行
⑤基坑、台背回填应分层填筑,每层松铺厚度不超过150cm,但当采用片碎石回填时,摊铺层厚不大于250cm
⑥“三背”回填从基底到顶面的压实度不得低于96%,基坑回填各层压实度必须达到94%以上
⑦“三背”回填前应清除基坑内泥
