沥青路面试验段试验总结报告沥青路面试验段试验总结报告1、施工过程情况简介根据施工现场准备及下承层情况,报监理同意,确定试验段沥青路面试验段桩号为K0+000~K1+200
对该部位的路基标高、弯沉、压实度指标进行了全面的复测,结果均符合设计要求
同时,所报的该试验段的施工方案得到监理同意施工的批复
2015年3月26日下午完成试验段粘层施工,2015年3月28日进行了沥青路面试验段的铺筑施工
本试验段为4cm(压实)厚细粒式沥青混凝土,摊铺宽度为8m,摊¥甫长度为600m,设计总量为XX吨
2、现场试验段施工2・1沥青及碎石来源本工程所用的乳化沥青和沥青混凝土所用的70道路石油沥青都是经检验合格后运至施工现场
碎石均按照规范要求的现场试验室取样结果所得的配合比从XX当地碎石加工厂采购,满足施工要求
通过铺筑试验路段,验证生产配合比,检验施工方案、施工工艺及操作规程的适用性,确定本工程的施工方法,为沥青路面上面层4cm细粒式沥青混凝土(AC-13)的施工提供技术依据,总结中应包括下列内容:(1)确定各层沥青混合料的施工配合比
(2)掌握摊铺机作业中的施工技术
(3)确定沥青面层的调平方法,掌握使用性能
(4)确定与拌和机生产能力相适应的摊铺速度
(5)确定松铺系数
(6)确定压实机具的种类、组合方式,确定碾压方式、顺序、速度及遍数
(7)拌和、运输、摊铺、碾压等工序连续施工的合理衔接与配合方式
(8)接缝的正确处理方法
(9)确定每天合理的作业段长度,调整施工组织设计
3施工基本流程透层施工-下封层施工-摊铺机摊铺-13t双钢轮路机静压1遍-13t双钢轮压路机振动碾压1遍—16
屯轮胎压路机碾压6遍—压实度检测

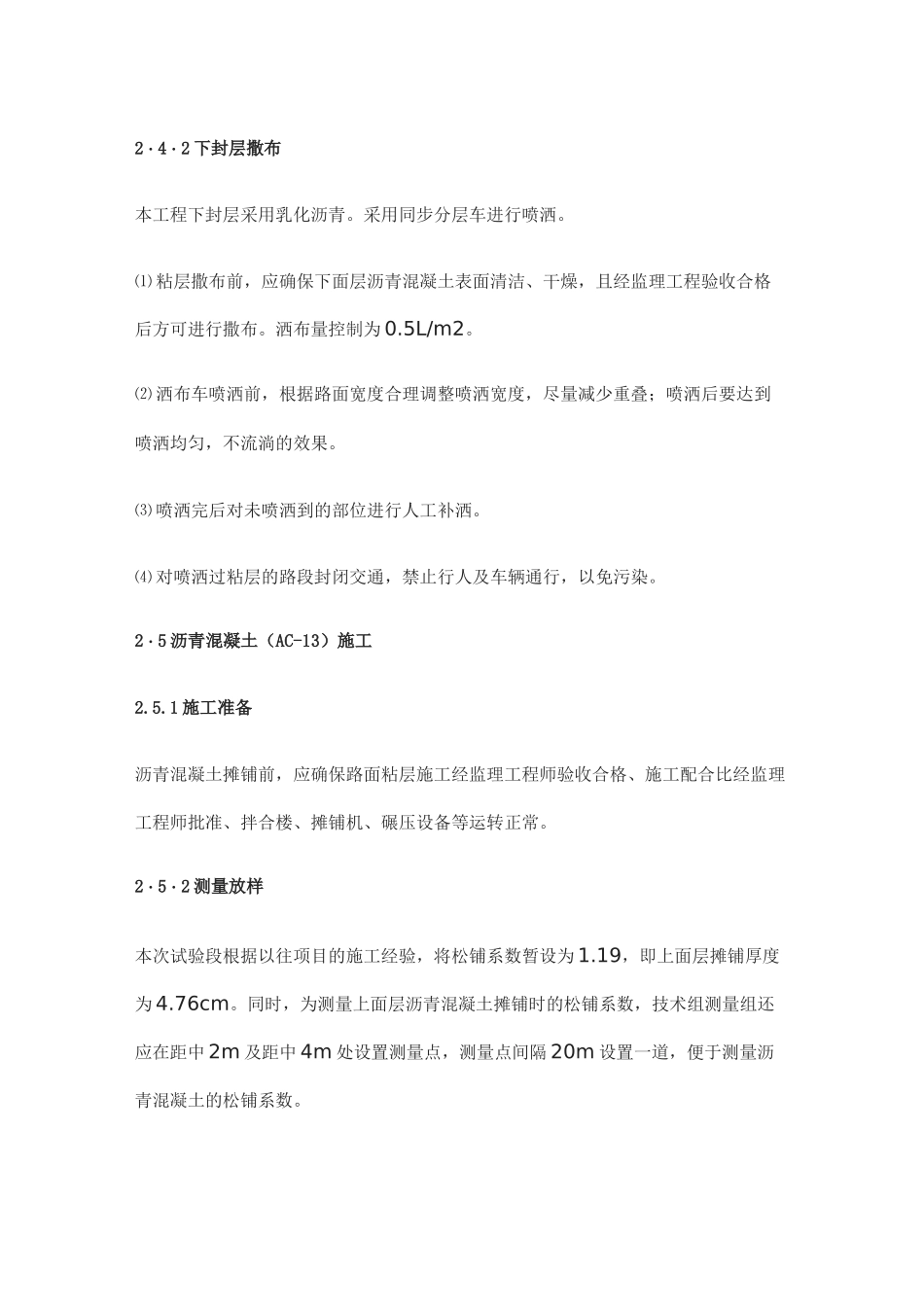

4透层施工2
1透层撒布本工程采用自制乳化沥青,满足满足设计要求
采用同步分封车进行喷洒,行车速度控制在XXkm/h,经检测乳化沥青用量在1L/m2
