戚横公路改移工程老鹰浜桥〔k1+325
960~k1+363

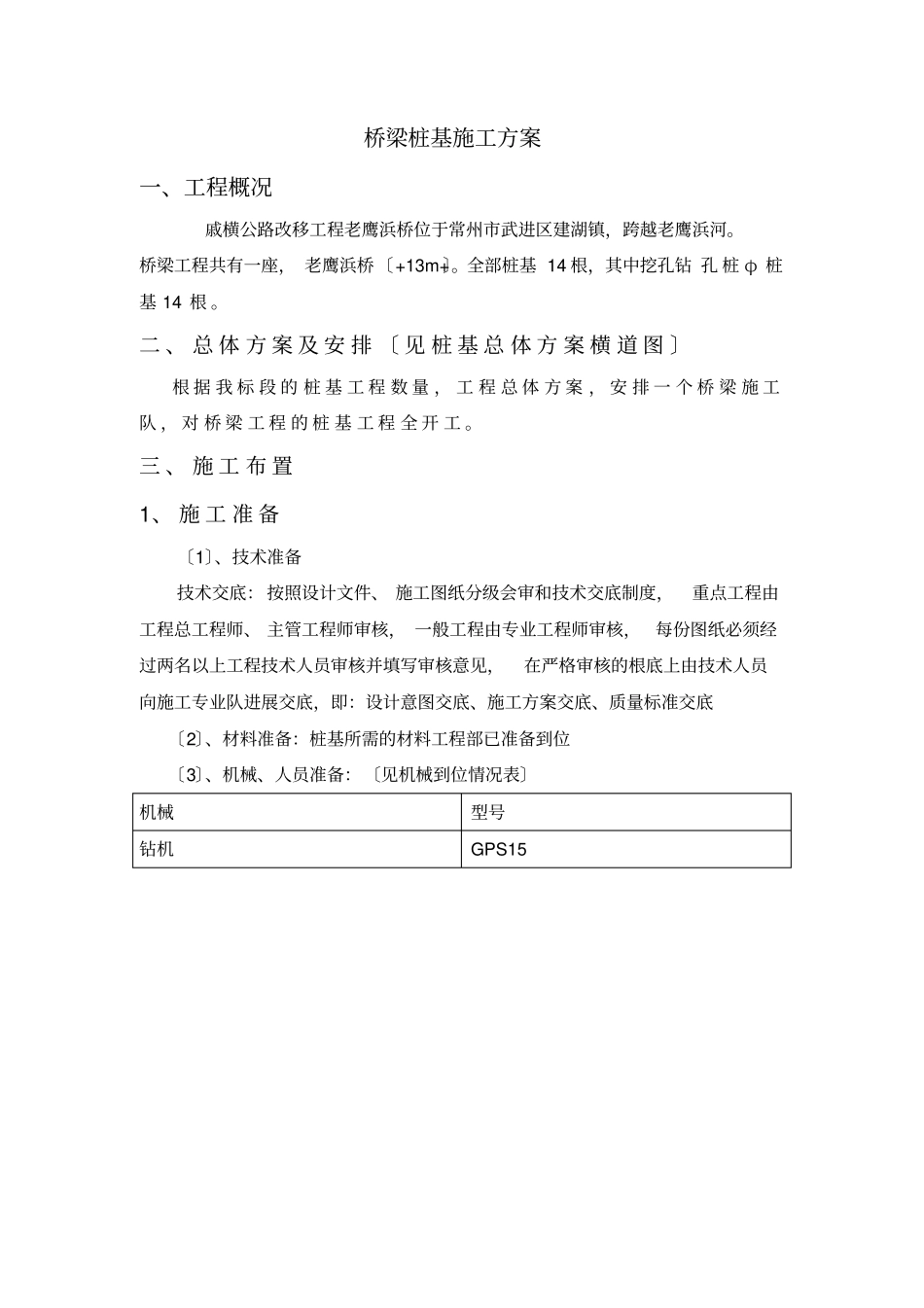

040〕桩基施工专项施工方案编制单位:上海市第四建筑编制日期:二O一一年十一月八日桥梁桩基施工方案一、工程概况戚横公路改移工程老鹰浜桥位于常州市武进区建湖镇,跨越老鹰浜河
桥梁工程共有一座,老鹰浜桥〔+13m+〕
全部桩基14根,其中挖孔钻孔桩φ桩基14根
二、总体方案及安排〔见桩基总体方案横道图〕根据我标段的桩基工程数量,工程总体方案,安排一个桥梁施工队,对桥梁工程的桩基工程全开工

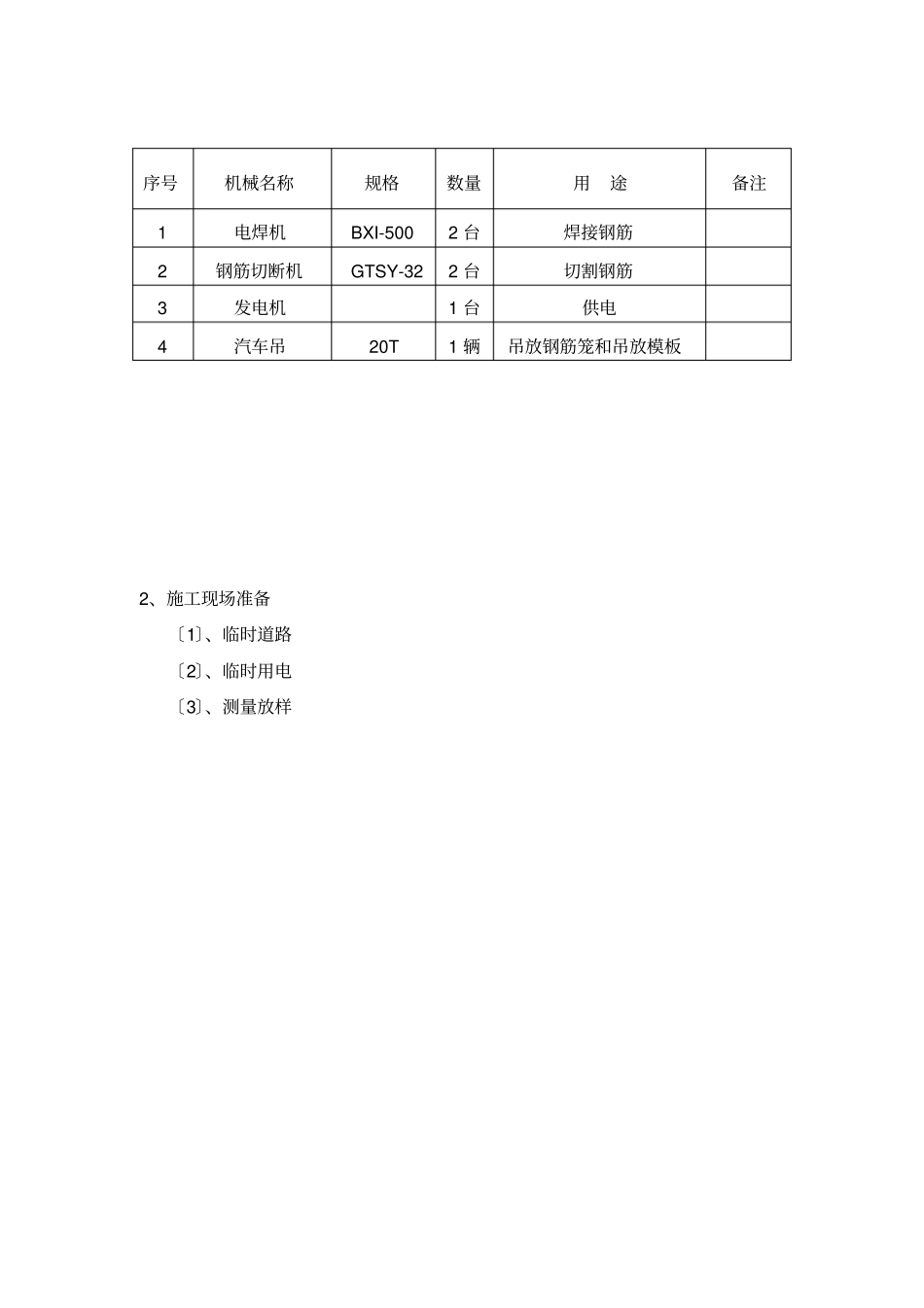

三、施工布置1、施工准备〔1〕、技术准备技术交底:按照设计文件、施工图纸分级会审和技术交底制度,重点工程由工程总工程师、主管工程师审核,一般工程由专业工程师审核,每份图纸必须经过两名以上工程技术人员审核并填写审核意见,在严格审核的根底上由技术人员向施工专业队进展交底,即:设计意图交底、施工方案交底、质量标准交底〔2〕、材料准备:桩基所需的材料工程部已准备到位〔3〕、机械、人员准备:〔见机械到位情况表〕机械型号钻机GPS152、施工现场准备〔1〕、临时道路〔2〕、临时用电〔3〕、测量放样序号机械名称规格数量用途备注1电焊机BXI-5002台焊接钢筋2钢筋切断机GTSY-322台切割钢筋3发电机1台供电4汽车吊20T1辆吊放钢筋笼和吊放模板四、施工组织为顺利完成该工程的制作工作,由工程部安排专项施工工程班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成
桩基施工管理机构〔见机构图〕工程经理技术负责人质量平安主管施工主管后勤主管材料主管文件资料员计量工程师质量检查员平安检查员施工队现场办公室食堂仓库管理员材料员五、主要施工方法〔一〕钻孔桩施工〔1〕、钻孔桩成型钻孔灌注桩的施工方法主要采用冲击钻成孔、泥浆护壁、水下导管灌注法成桩
见〔施工工艺流程表〕测量放样安装钻机埋设护筒填筑钻孔平台测量定位泥浆制备及循环系统
