1扭王字块预制施工方案一、编制依据:1
设计图纸中的扭王字块结构图电子版2
《水运工程质量检验评定标准》(JTS257-2008);3
《水运工程混凝土施工质量控制标准》(JTJ269-96);4
《水运工程混凝土试验规程》(JTJ270-98);5
国家和地方政府颁布的其他有关技术法规和规范;二、编制说明:本工程海防堤圆弧段区域外侧设计为3吨扭王字块护面结构,为满足施工准备及技术准备要求,编制此施工方案
三、工程概况:3
1主要工程概况本工程位于鲅鱼圈北部,原望海松春水产基地,西南侧与鞍钢厂区隔沙河相望,西北侧面临渤海海域
海防堤主要为抛石斜坡堤结构,外侧用栅栏板及扭王字块护面;其中9-9与10-10断面即圆弧段为3吨扭王字块护面结构,数量为14500块左右
2主要工程量:C30F250混凝土:18850m3
3水文、气象气温:年平均最高气温14
1°C;年平均最低气温7
4°C;年平均气温10
6°C;年极端最高气温34
7C(出现在2002年8月3日);年极端最低气温-22
5C(出现在2001年1月13日)降水:年平均降水量441
6mm;年最大降水量769
0mm;年最小降水量273
3mm;一日最大降水量145
0mm雾:该区年平均雾日为7
4天,轻雾平均为1
9天,能见度<1km的大雾为25
风:根据鲅鱼圈海洋站2001〜2003年资料统计:常风向为S向,频率为22
78%,次常风向为NE向,频率为14
37%,强风向为NE向,该向>6级风出现频率为2
33%,>7级风出现频率为0
全年>6级风出现频率为8
39%,全年>7级风出现频率为2

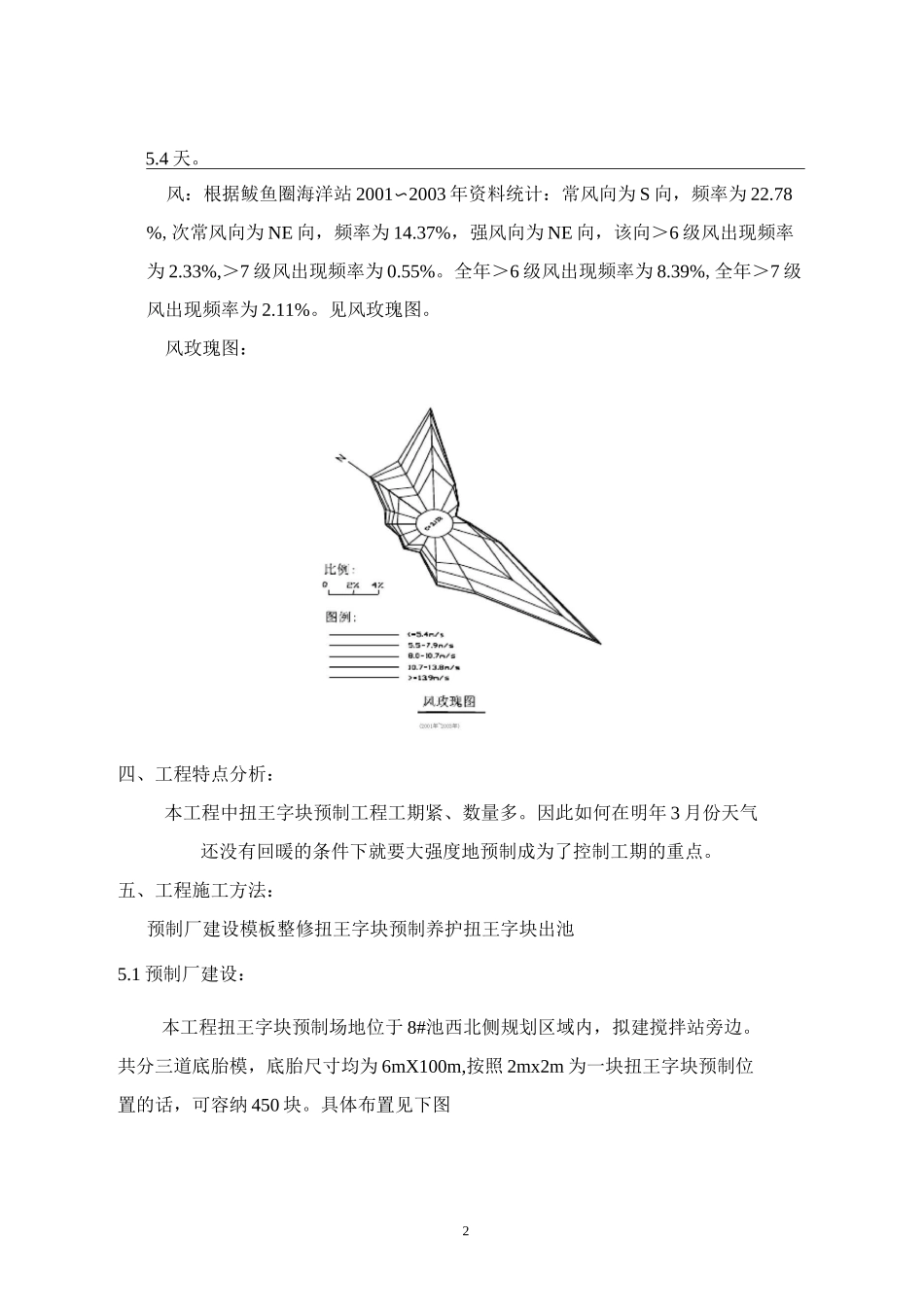

风玫瑰图:四、工程特点分析:本工程中扭王字块预制工程工期紧、数量多
因此如何在明年3月份天气还没有回暖的条件下就要大强度地预制成为了控制工期的重点

五、工程施工方法:预制厂建设模板
