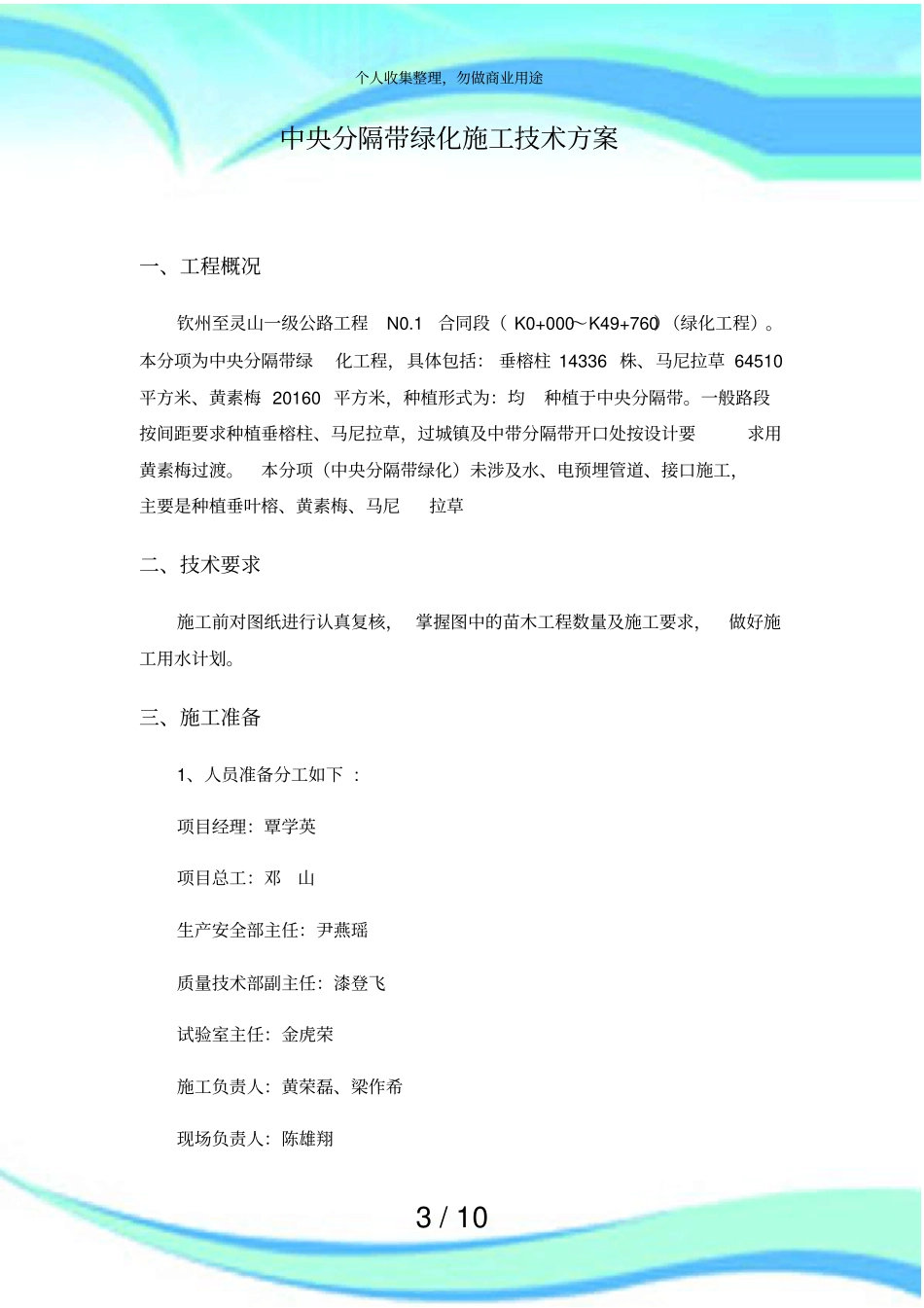

1/10中分带施工实施方案2/10————————————————————————————————作者:————————————————————————————————日期:个人收集整理,勿做商业用途3/10中央分隔带绿化施工技术方案一、工程概况钦州至灵山一级公路工程N0
1合同段(K0+000~K49+760)(绿化工程)
本分项为中央分隔带绿化工程,具体包括:垂榕柱14336株、马尼拉草64510平方米、黄素梅20160平方米,种植形式为:均种植于中央分隔带
一般路段按间距要求种植垂榕柱、马尼拉草,过城镇及中带分隔带开口处按设计要求用黄素梅过渡
本分项(中央分隔带绿化)未涉及水、电预埋管道、接口施工,主要是种植垂叶榕、黄素梅、马尼拉草二、技术要求施工前对图纸进行认真复核,掌握图中的苗木工程数量及施工要求,做好施工用水计划
三、施工准备1、人员准备分工如下:项目经理:覃学英项目总工:邓山生产安全部主任:尹燕瑶质量技术部副主任:漆登飞试验室主任:金虎荣施工负责人:黄荣磊、梁作希现场负责人:陈雄翔个人收集整理,勿做商业用途4/10施工队长:黄少龙(8人)、施工队长(预备队):陈胜(12人)绿化施工队伍已落实,由项目部的质量技术部抽调精干人员成立绿化工作组
作好生产指挥、技术指挥、后勤指挥及质量检验等工作安排,与施工队协调好、组织好种植工人,按施工需要进场,能够在突击种植时保证劳动力充足
常务副经理:周倪杰副经理:滕开周质量技术部主任:陈敏物资设备部主任:郑学庆测量负责人:吴翔现场技术负责:周志波2、机械准备设备名称规格型号数量技术状况拟用何处挖掘机1良好中分带机动三轮车2良好中分带洒水车1良好中分带3、技术准备:开工前,要求对全部参加施工的劳动人员进行分门别类的技术培训,学习操作规程,提高技术操作能力
包括安全培训
确定施工程序:清理场地(平整中分带泥土)→定点放线→挖坑→选
