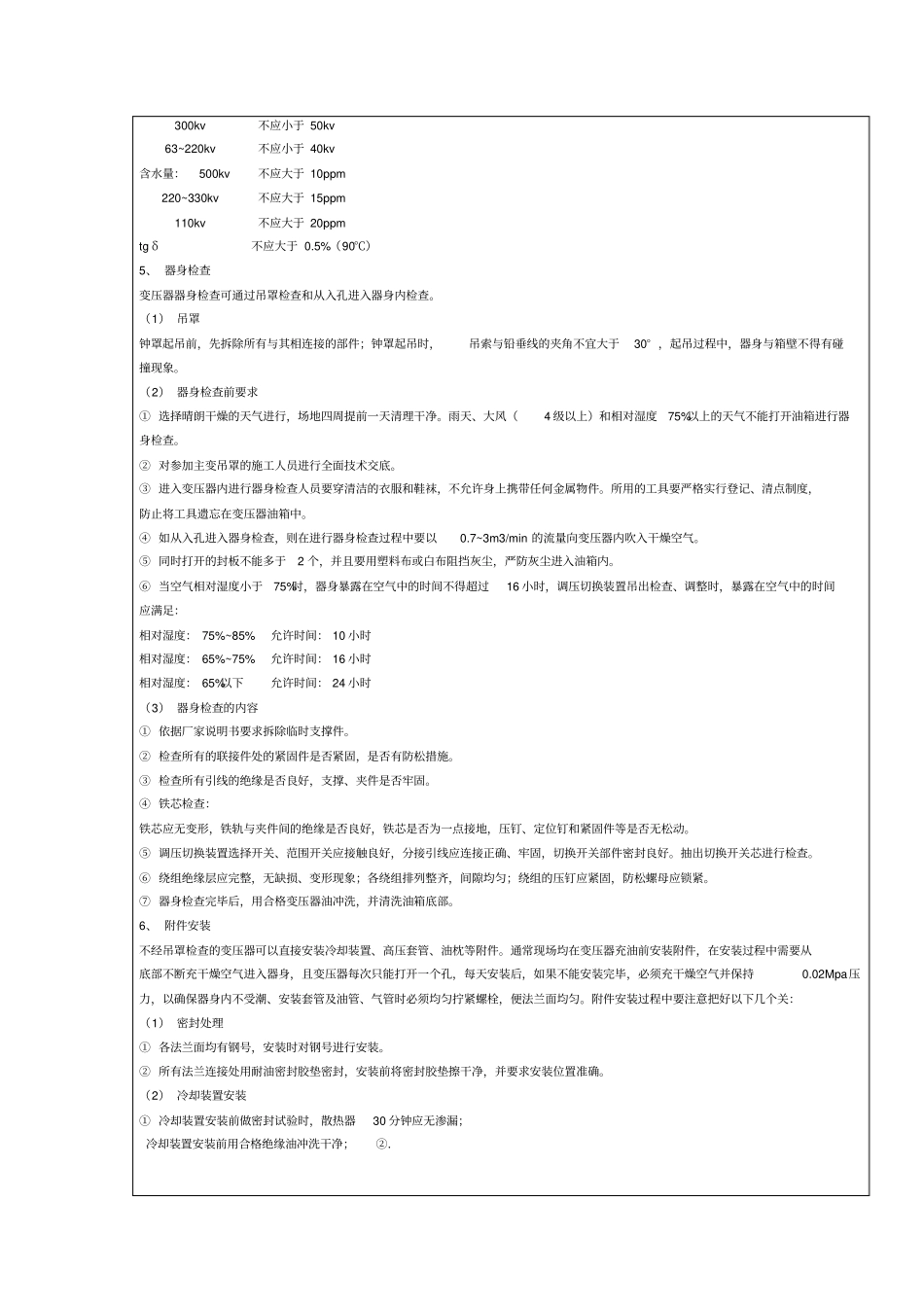

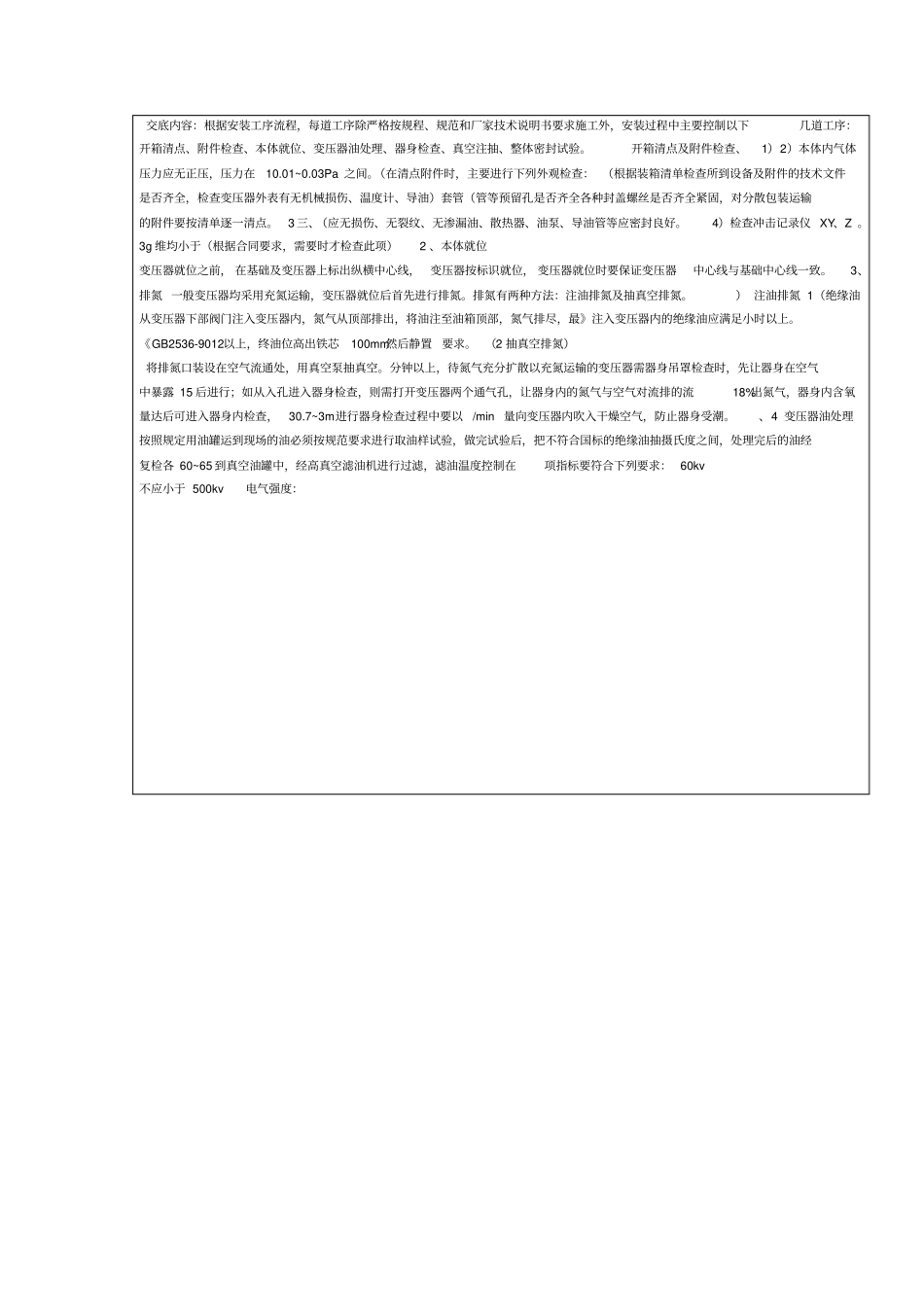

SJSB8交底记录交底记录工程名称:巴中巴州曾口35kV变电站改造工程编号:SJSB8-名称项目变电站改造工程巴中巴州曾口35kV交底单位四川巴中和兴电力有限责任公司交底主持人签名交底日期交底级别□工地级□项目部级□公司级接受交底人签名:主变压器安装交底作业项目:交底内容:根据安装工序流程,每道工序除严格按规程、规范和厂家技术说明书要求施工外,安装过程中主要控制以下几道工序:开箱清点、附件检查、本体就位、变压器油处理、器身检查、真空注抽、整体密封试验
开箱清点及附件检查、1)2)本体内气体压力应无正压,压力在10
03Pa之间
(在清点附件时,主要进行下列外观检查:(根据装箱清单检查所到设备及附件的技术文件是否齐全,检查变压器外表有无机械损伤、温度计、导油)套管(管等预留孔是否齐全各种封盖螺丝是否齐全紧固,对分散包装运输的附件要按清单逐一清点
3三、(应无损伤、无裂纹、无渗漏油、散热器、油泵、导油管等应密封良好
4)检查冲击记录仪XY、Z
3g维均小于(根据合同要求,需要时才检查此项)2、本体就位变压器就位之前,在基础及变压器上标出纵横中心线,变压器按标识就位,变压器就位时要保证变压器中心线与基础中心线一致
3、排氮一般变压器均采用充氮运输,变压器就位后首先进行排氮
排氮有两种方法:注油排氮及抽真空排氮
)注油排氮1(绝缘油从变压器下部阀门注入变压器内,氮气从顶部排出,将油注至油箱顶部,氮气排尽,最》注入变压器内的绝缘油应满足小时以上
《GB2536-9012以上,终油位高出铁芯100mm然后静置要求
(2抽真空排氮)将排氮口装设在空气流通处,用真空泵抽真空
分钟以上,待氮气充分扩散以充氮运输的变压器需器身吊罩检查时,先让器身在空气中暴露15后进行;如从入孔进入器身检查,则需打开变压器两个通气孔,让器身内的氮气与空气对流排的流18%出氮气,器身内含氧量达后可进入器
