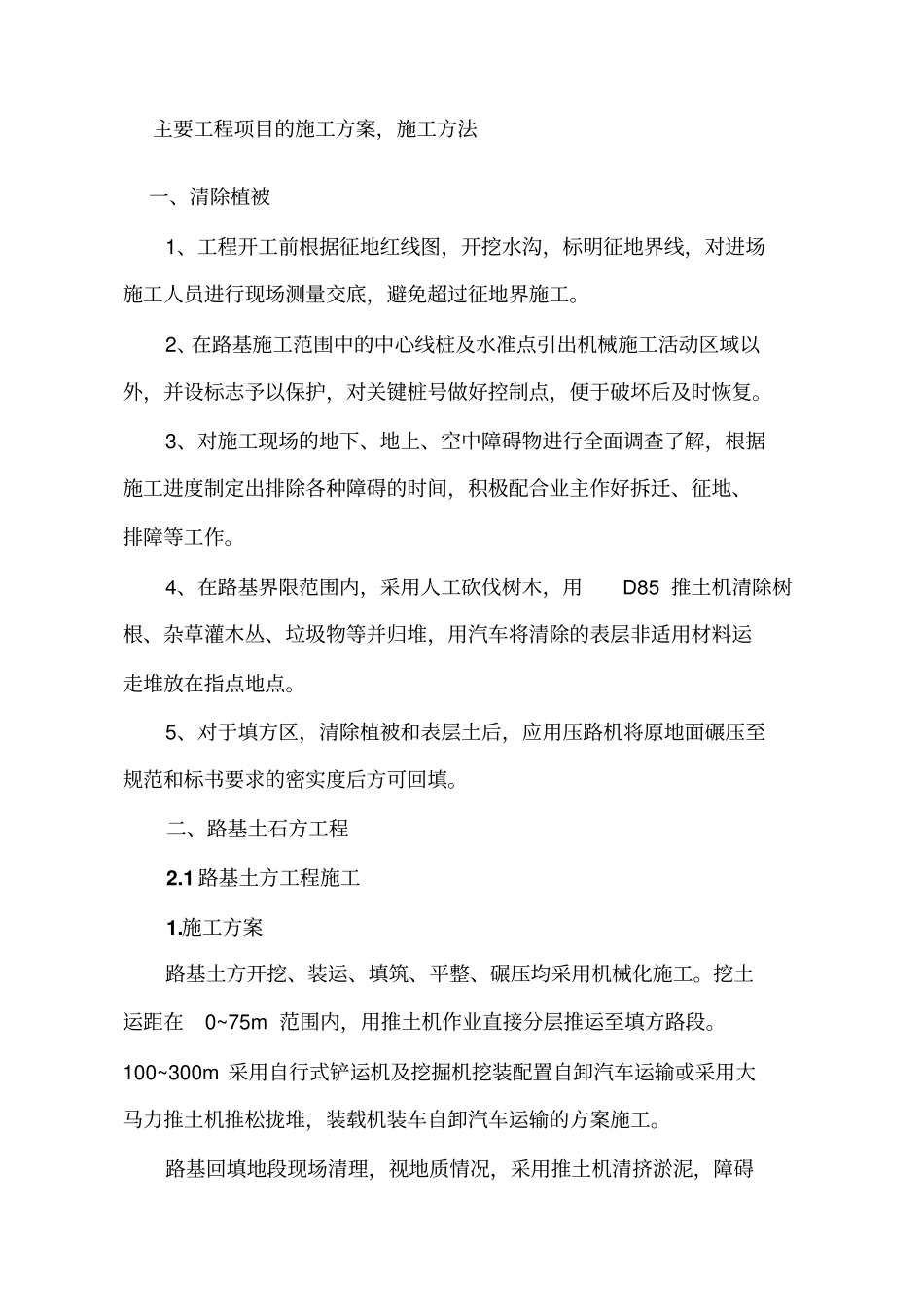

主要工程项目的施工方案,施工方法一、清除植被1、工程开工前根据征地红线图,开挖水沟,标明征地界线,对进场施工人员进行现场测量交底,避免超过征地界施工
2、在路基施工范围中的中心线桩及水准点引出机械施工活动区域以外,并设标志予以保护,对关键桩号做好控制点,便于破坏后及时恢复
3、对施工现场的地下、地上、空中障碍物进行全面调查了解,根据施工进度制定出排除各种障碍的时间,积极配合业主作好拆迁、征地、排障等工作
4、在路基界限范围内,采用人工砍伐树木,用D85推土机清除树根、杂草灌木丛、垃圾物等并归堆,用汽车将清除的表层非适用材料运走堆放在指点地点
5、对于填方区,清除植被和表层土后,应用压路机将原地面碾压至规范和标书要求的密实度后方可回填
二、路基土石方工程2
1路基土方工程施工1
施工方案路基土方开挖、装运、填筑、平整、碾压均采用机械化施工
挖土运距在0~75m范围内,用推土机作业直接分层推运至填方路段
100~300m采用自行式铲运机及挖掘机挖装配置自卸汽车运输或采用大马力推土机推松拢堆,装载机装车自卸汽车运输的方案施工
路基回填地段现场清理,视地质情况,采用推土机清挤淤泥,障碍物、草皮,或反铲挖土机清挖淤泥特殊局部地方采用人工
土方回填整平采用推土机粗平,平地机精平,CA25光轮振动碾及50T拖式振动羊足碾压实

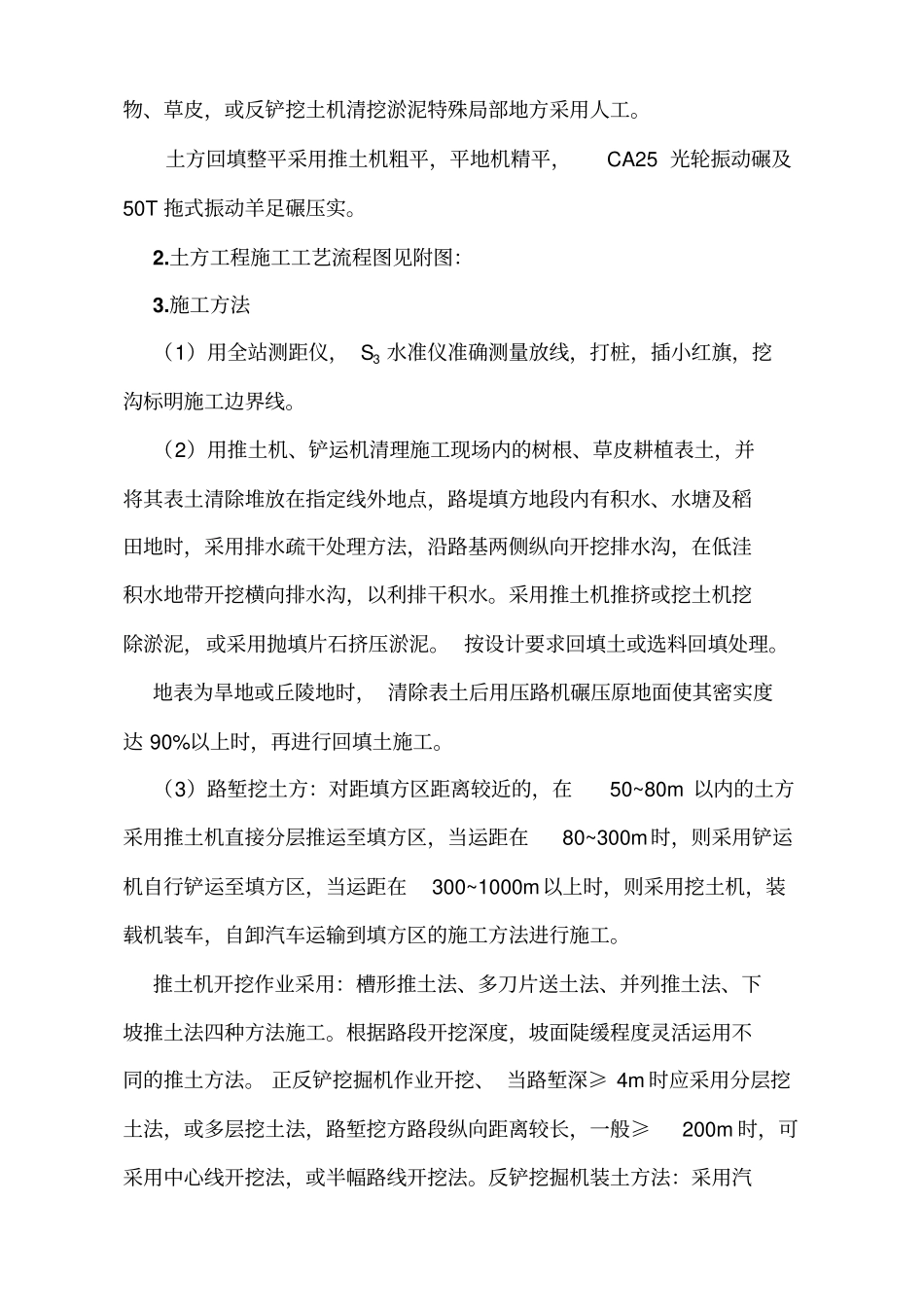

土方工程施工工艺流程图见附图:3
施工方法(1)用全站测距仪,S3水准仪准确测量放线,打桩,插小红旗,挖沟标明施工边界线
(2)用推土机、铲运机清理施工现场内的树根、草皮耕植表土,并将其表土清除堆放在指定线外地点,路堤填方地段内有积水、水塘及稻田地时,采用排水疏干处理方法,沿路基两侧纵向开挖排水沟,在低洼积水地带开挖横向排水沟,以利排干积水
采用推土机推挤或挖土机挖除淤泥,或采用抛填片石挤压淤泥
按设计要求回填土或选料回填处理

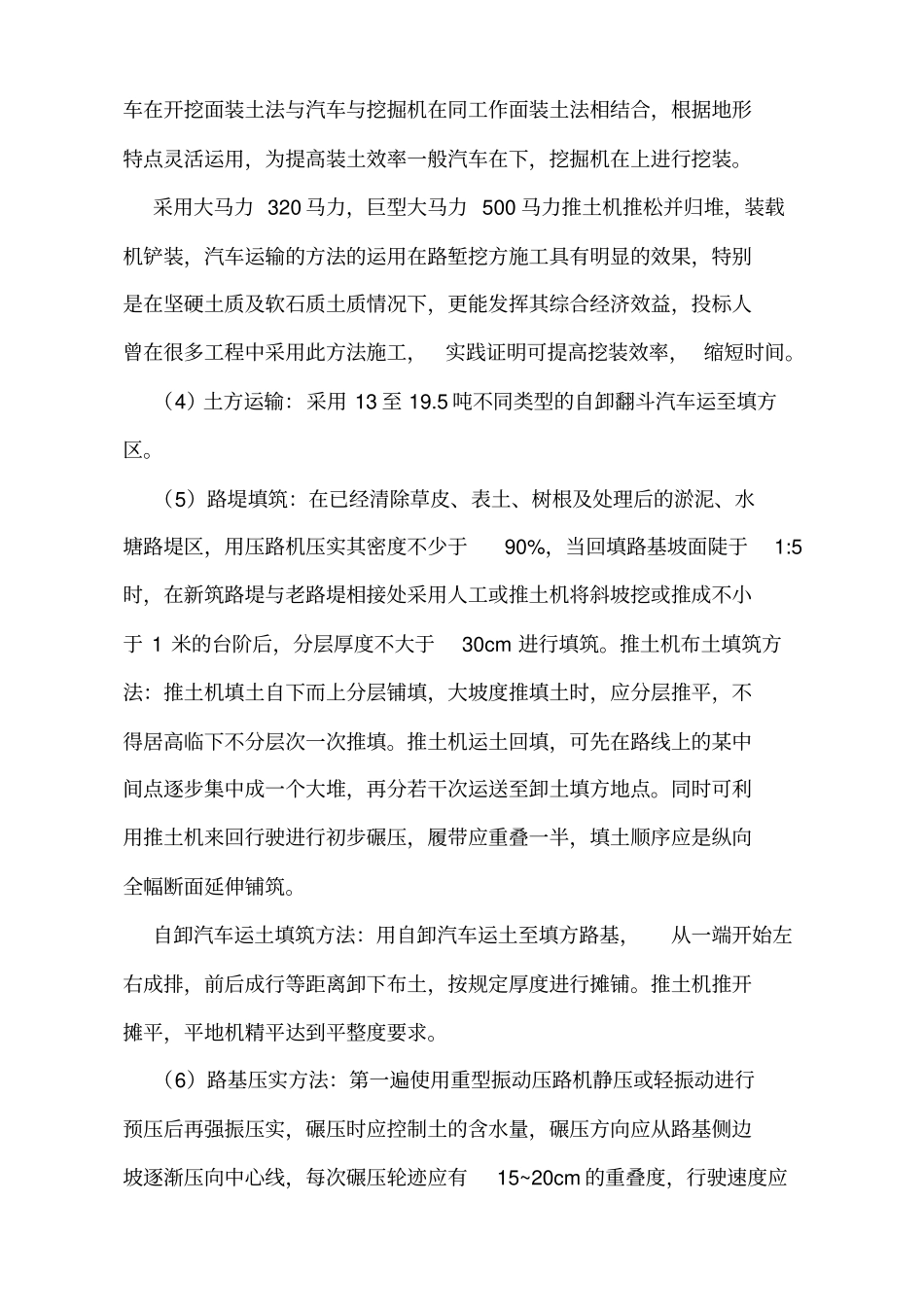

地表为旱地或丘陵地时,清除表土后用
