二次结构砌筑施工技术交底【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)交底内容:一、施工准备1
机具准备:搅拌机、切割机、木抹子、铁抹子、2M靠尺板、线坠、灰桶、手推车、胶皮管、瓦刀、托线板、小白线、卷尺、皮数杆、扫帚、电锤等
材料准备:2
1加气混凝土砌块:150×250×600mm、200×250×600mm、250*250*600mm等
且品种、规格、等级必须符合设计要求,强度等级MU≥3
0KN/m3
格应一致,有出厂证明和试验报告单
2干拌砂浆:强度等级不低于M5,有出厂证明和实验报告单
3钢筋:A6用于拉接筋及箍筋、C10用于过梁及圈梁、C12用于构造柱、过梁等
提前作好防腐处理
4细石混凝土:C20,用于过梁、圈梁、构造柱等部位
C20细石混凝土采用预拌混凝土,要符合设计要求
二、作业部位1
内隔墙地下室局部:影院、超市、设备机房等用房,防火墙
内隔墙地上局部:沿走道隔墙,防火墙,卫生间隔墙块
三、作业条件1
地基与根底局部的分部验收工作已完成,资料签字齐全;地上主体结构分部验收工作根据实际施工情况分层分段进行
楼面及墙面已大致清扫干净,结构存在缺陷的部位由结构队处理完毕
砌筑水泥砂浆M5,准备好砂浆试模〔6块为一组〕
施工现场平安防护已完成,并通过了平安员的验收
脚手架应随砌随搭设,运输通道通畅,各类机具准备就绪
四、施工工艺1
工艺流程:基层清理→定位放线→后砌墙拉结筋、构造柱、过梁、圈梁钢筋设置→制备砂浆→立皮数杆→墙体砌筑就位→铺设砂浆→砌筑填充墙→构造柱、过梁、圈梁浇筑→墙顶及留缝处理→检查校正、验收
操作方法:2
1基层清理:在砌筑墙体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润

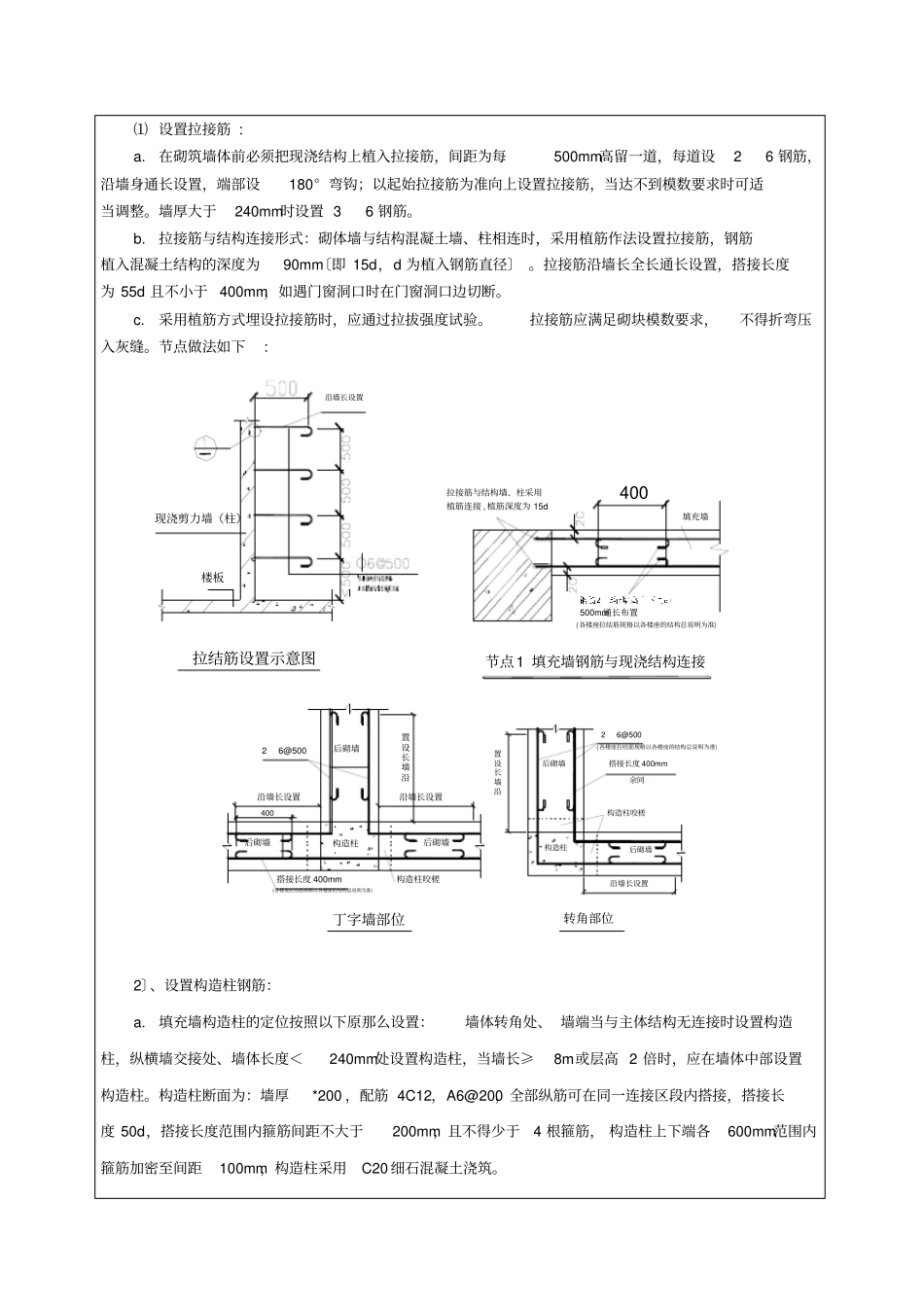

施工前将楼层结构面按标高找平
