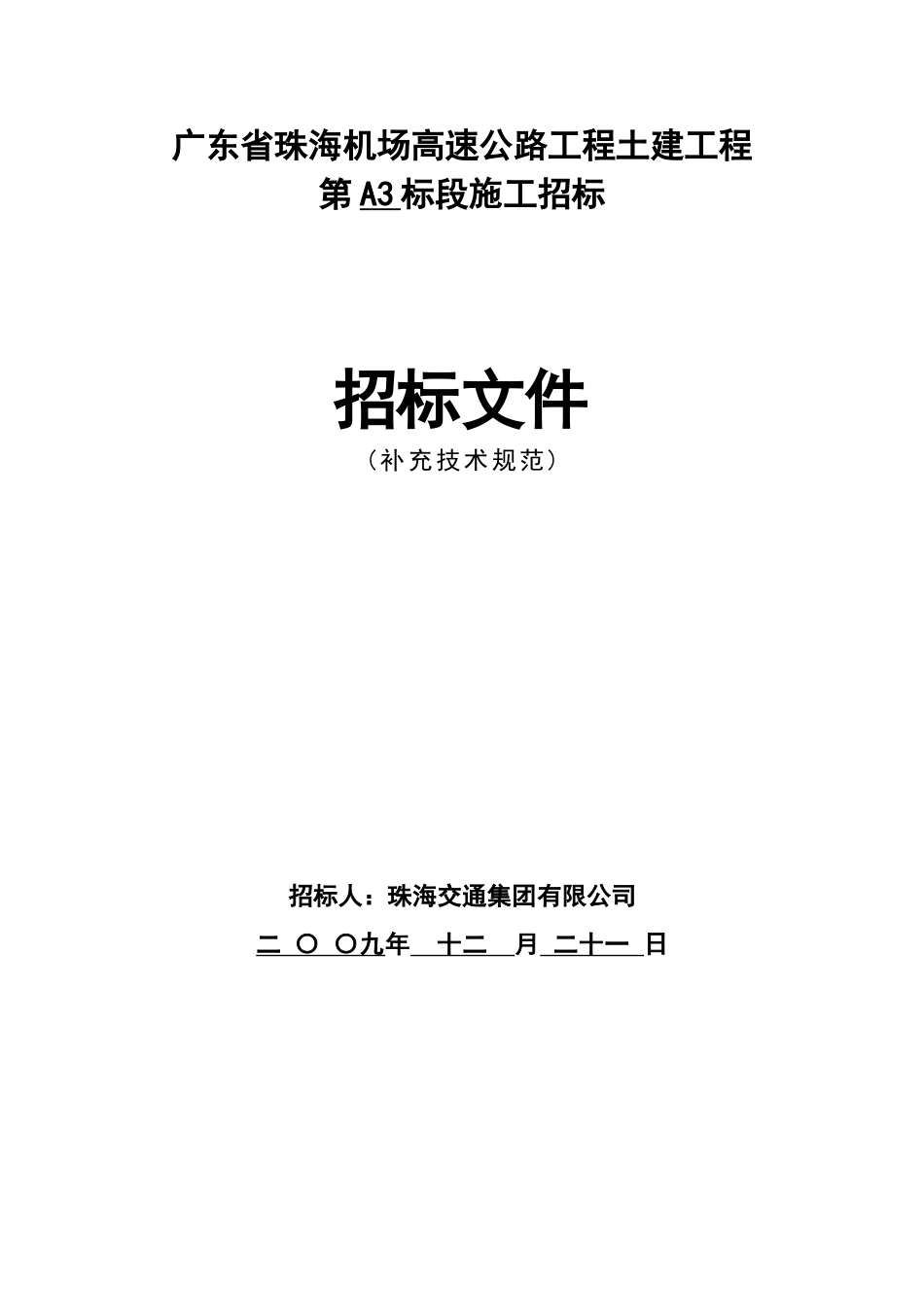

广东省珠海机场高速公路工程土建工程第A3标段施工招标招标文件(补充技术规范)招标人:珠海交通集团有限公司二〇〇九年十二月二十一日B、补充技术规范第100章总则第101节通则101.04标准与规范2、本款的内容按以下约定:在工程实施全过程中,所引用的标准或规范如果有修改或新颁,应由发包人决定是否用新标准或新规范,承包人应在监理人的监督下按发包人的决定执行。采用新标准、新规范所增加的费用由承包人报价时综合考虑。101.06工程量的计量5、土方(1)本款的内容按以下约定:土方体积采用设计图纸规定的桩号及平均断面积法计算。101.11计量与支付2、本款内容按以下约定,支付:合同条款中规定的建筑工程一切险和第三者责任险的保险费,发包人将根据保险公司的保单原件核实后按承包人清单所填报的保险费总额予以支付。第102节工程管理102.14计量与支付1、计量:(4)本款内容按以下约定:工程管理软件按第102.01-4条要求安装运行,工程管理软件费用按30万元的总额价计入工程总价内。其费用包括系统操作人员的培训、劳务和计算机配置、维护、备份管理及网络构筑等一切与此相关的费用。2、支付102-2子目按以下内容约定:本子目费用每三分之一工期时,由承包人向监理人提出支付申请,监理人在对承包人的施工环保措施验收后,予以支付总额的30%,但如果在签发此施工环保费前,承包人因施工环保措施不到位而被监理人或发包人指令别的承包人完善以上措施的,将在支付此部分费用前予以扣除。102-3子目按以下内容约定:本子目费用在承包人的施工进度计划、施工方案说明和安全生产技术方案被监理人批复后支付总额的20%,余70%由承包人按实际投入予以支付,承包人申请支付时应出具本工程实际投入的安全设施费用发票影印件,必要时审查原件,在70%总额价的控制内按实签证,按月支付至总额的90%时止(含前期支付的20%),但如果在施工中,承包人没有按规范要求和监理人的指示落实安全生产措施,发包人将拒绝支付此费用至承包人改正为止。交工验收证书签发后,支付剩余的10%。102-5子目按以下内容约定:本子目费用在承包人的通航维护方案被监理人批复后支付总额的50%,余50%由承包人按实际投入予以支付,承包人申请支付时应出具本工程实际投入的通航维护费用发票影印件,必要时审查原件,在40%总额价的控制内按实签证,按月支付至总额的90%时止(含前期支付的50%),费用不够时由承包人自行考虑在其他工程量清单子目单价中,发包人不再另行支付。交工验收证书签发后,支付剩余的10%。第103节临时工程与设施103.05计量与支付计量(3)本款内容按以下约定:临时供电设施的修建及拆除在承包人提供相关的证明材料(如发票、协议等)并经监理人现场验收合格后以总额计量;临时供电设施的维修以月为单位计量,但最多只能计量28个月,承包人逾期或延期交工而造成的维修费用的增加,作为承包人的风险,由承包人在投标报价中考虑。2.支付在原条款后面补充以下内容:设施维修按月计量支付,待支付完24个月后停止支付,如工期提前,则在交工证书颁发后支付余额,若工期延后(无论任何原因),则支付满24期停止支付。第104节承包人驻地建设104.05其他建设2、(1)项补充:仓库区的规模和组成应能为材料、燃料、备件及其他物件提供足够的面积,所贮存的材料及备件数量能保证本工程的需求。仓库贮料场及拌和场应保持整洁、排水良好,地面应用压路机碾压后再用12cm厚的C20砼硬化,其面积大小要能确保钢材、钢材加工件、砂、石材料堆放在砼硬化地面上。钢材、钢材加工件堆放还必须用枕木(或砌筑、浇筑)垫高30cm以上且用防雨布遮盖,以防日晒雨淋。砂、石材料须分仓堆放,并用砖墙(20cm厚以上)隔开。不同材料应设标志分开堆放,灰粉状材料应遮盖并应防止有害物质污染和混杂于其他物质之中。104.07计量与支付1.计量在“┅┅,经监理人现场核实,”后增加“并提供驻地建设的合法手续后,”。第200章路基第201节通则201.02材料1、本款内容按以下约定:在公路路基土石挖方中用不小于225KW(300匹马力)推土机单齿松动器无法推动、须用爆破方法开挖的,以及体积大于或等于1m3的孤石为石方,其余为土方。其土石分...
