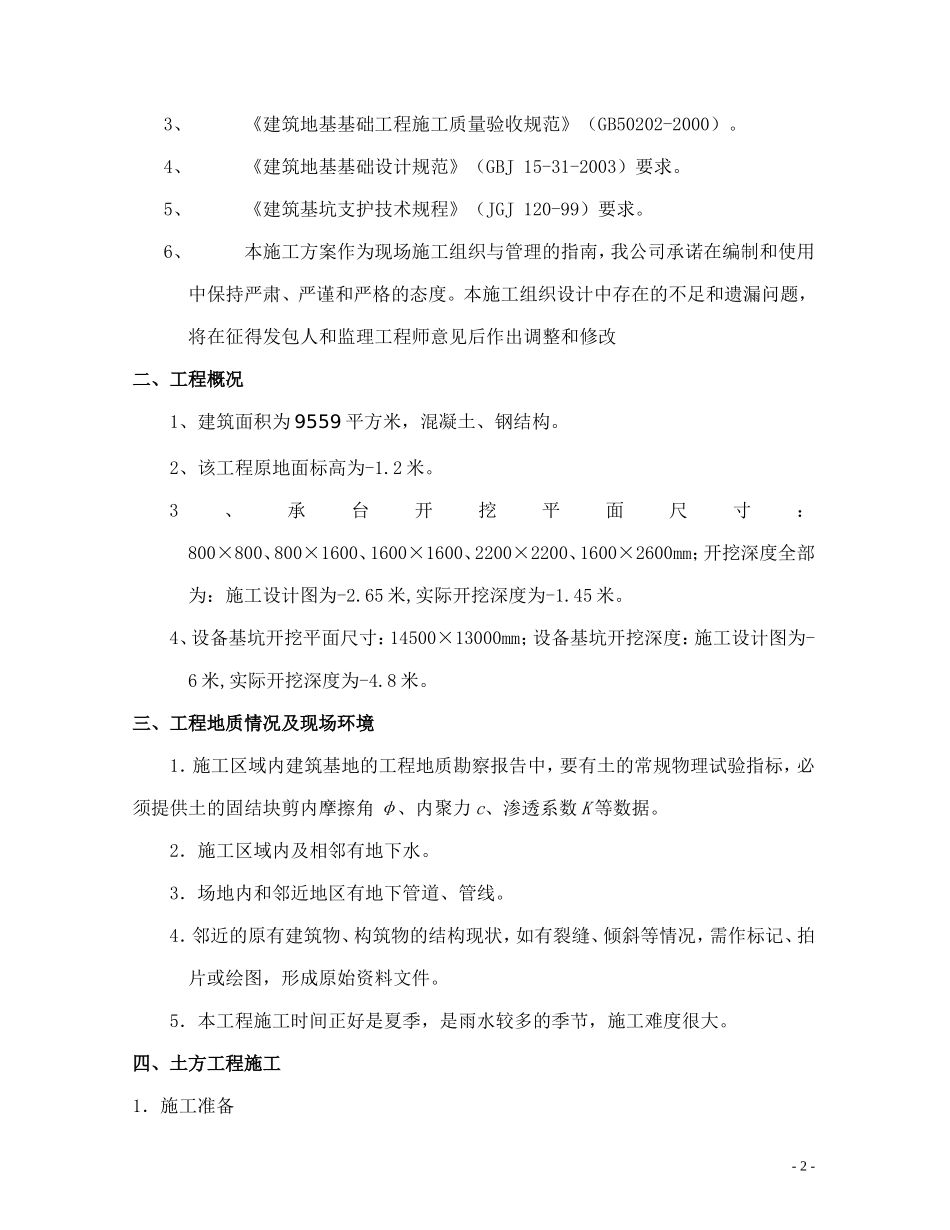

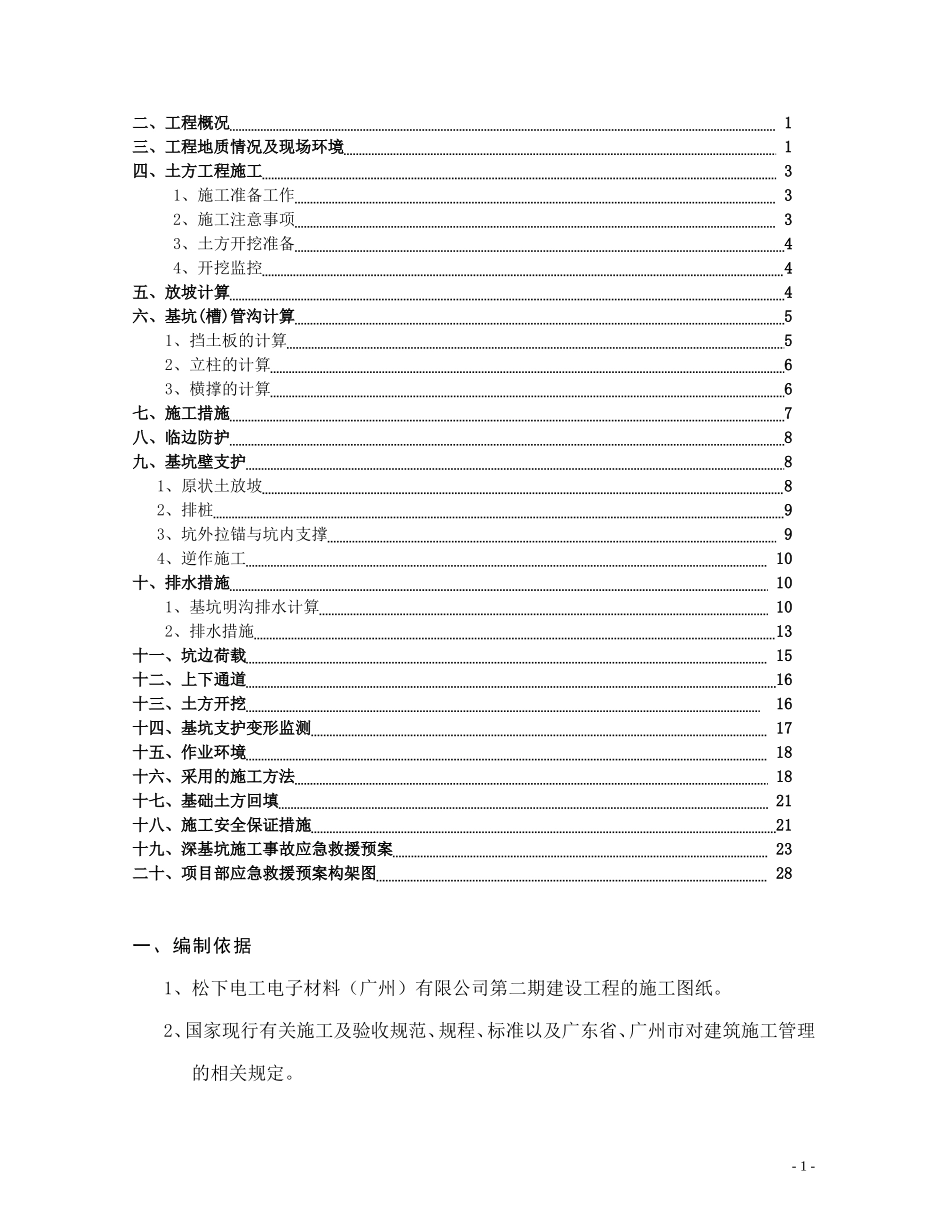

松下电工电子材料(广州)有限公司第二期建设工程基坑施工专项方案编制单位:大林组(上海)建设有限公司审批单位:大林组(上海)建设有限公司部门:工程项目部部门:总工室单位技术负责人:审批负责人:编制人:编制日期:2007年06月12日审批日期:2007年06月日目录一、编制依据1二、工程概况1三、工程地质情况及现场环境1四、土方工程施工31、施工准备工作32、施工注意事项33、土方开挖准备44、开挖监控4五、放坡计算4六、基坑(槽)管沟计算51、挡土板的计算52、立柱的计算63、横撑的计算6七、施工措施7八、临边防护8九、基坑壁支护81、原状土放坡82、排桩93、坑外拉锚与坑内支撑94、逆作施工10十、排水措施101、基坑明沟排水计算102、排水措施13十一、坑边荷载15十二、上下通道16十三、土方开挖16十四、基坑支护变形监测17十五、作业环境18十六、采用的施工方法18十七、基础土方回填21十八、施工安全保证措施21十九、深基坑施工事故应急救援预案23二十、项目部应急救援预案构架图28一、编制依据1、松下电工电子材料(广州)有限公司第二期建设工程的施工图纸
2、国家现行有关施工及验收规范、规程、标准以及广东省、广州市对建筑施工管理的相关规定
-1-3、《建筑地基基础工程施工质量验收规范》(GB50202-2000)
4、《建筑地基基础设计规范》(GBJ15-31-2003)要求
5、《建筑基坑支护技术规程》(JGJ120-99)要求
6、本施工方案作为现场施工组织与管理的指南,我公司承诺在编制和使用中保持严肃、严谨和严格的态度
本施工组织设计中存在的不足和遗漏问题,将在征得发包人和监理工程师意见后作出调整和修改二、工程概况1、建筑面积为9559平方米,混凝土、钢结构
2、该工程原地面标高为-1
3、承台开挖平面尺寸:800×800、800×1600、1600×1600
