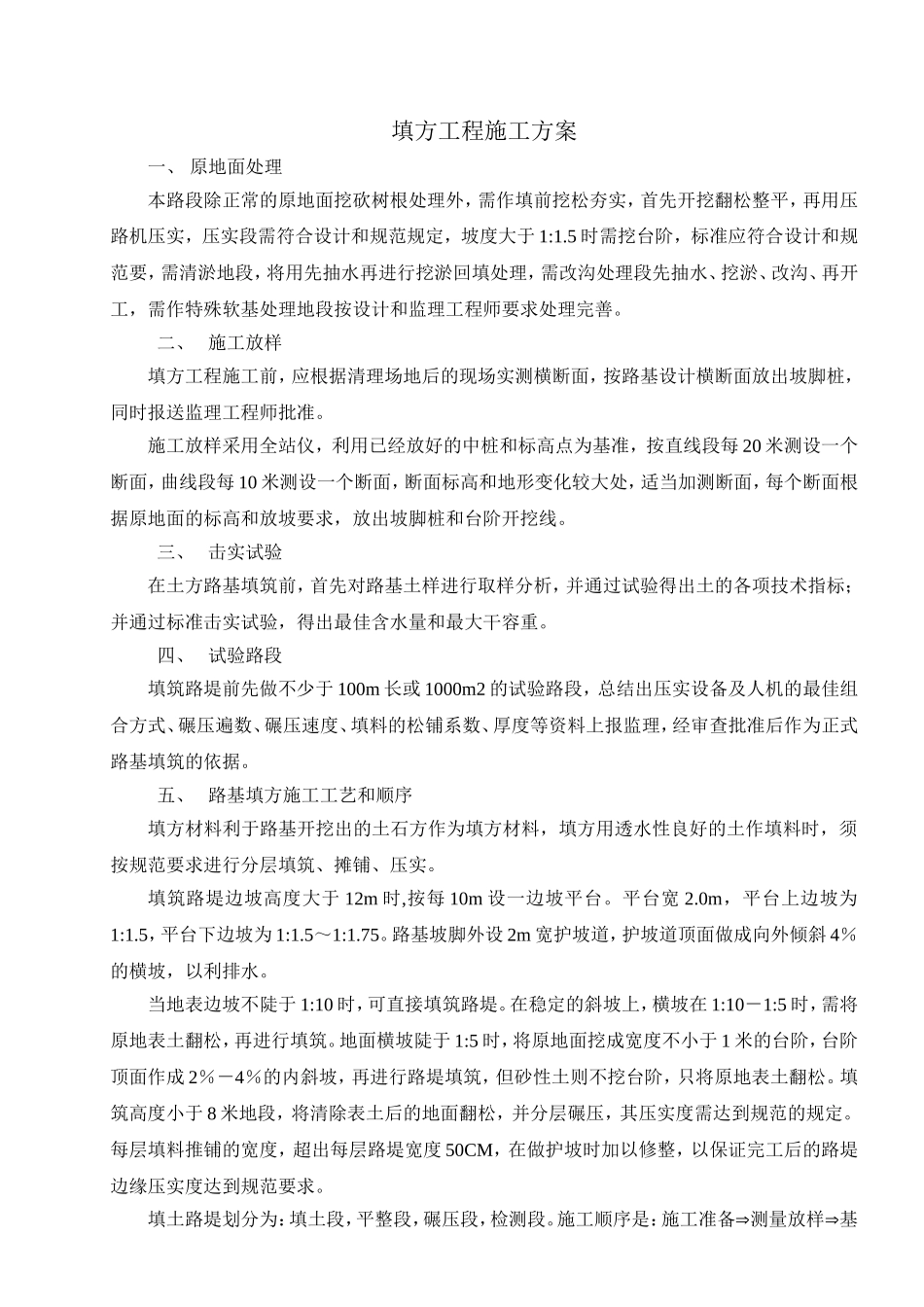

填方工程施工方案一、原地面处理本路段除正常的原地面挖砍树根处理外,需作填前挖松夯实,首先开挖翻松整平,再用压路机压实,压实段需符合设计和规范规定,坡度大于1:1
5时需挖台阶,标准应符合设计和规范要,需清淤地段,将用先抽水再进行挖淤回填处理,需改沟处理段先抽水、挖淤、改沟、再开工,需作特殊软基处理地段按设计和监理工程师要求处理完善
二、施工放样填方工程施工前,应根据清理场地后的现场实测横断面,按路基设计横断面放出坡脚桩,同时报送监理工程师批准
施工放样采用全站仪,利用已经放好的中桩和标高点为基准,按直线段每20米测设一个断面,曲线段每10米测设一个断面,断面标高和地形变化较大处,适当加测断面,每个断面根据原地面的标高和放坡要求,放出坡脚桩和台阶开挖线
三、击实试验在土方路基填筑前,首先对路基土样进行取样分析,并通过试验得出土的各项技术指标;并通过标准击实试验,得出最佳含水量和最大干容重
四、试验路段填筑路堤前先做不少于100m长或1000m2的试验路段,总结出压实设备及人机的最佳组合方式、碾压遍数、碾压速度、填料的松铺系数、厚度等资料上报监理,经审查批准后作为正式路基填筑的依据
五、路基填方施工工艺和顺序填方材料利于路基开挖出的土石方作为填方材料,填方用透水性良好的土作填料时,须按规范要求进行分层填筑、摊铺、压实

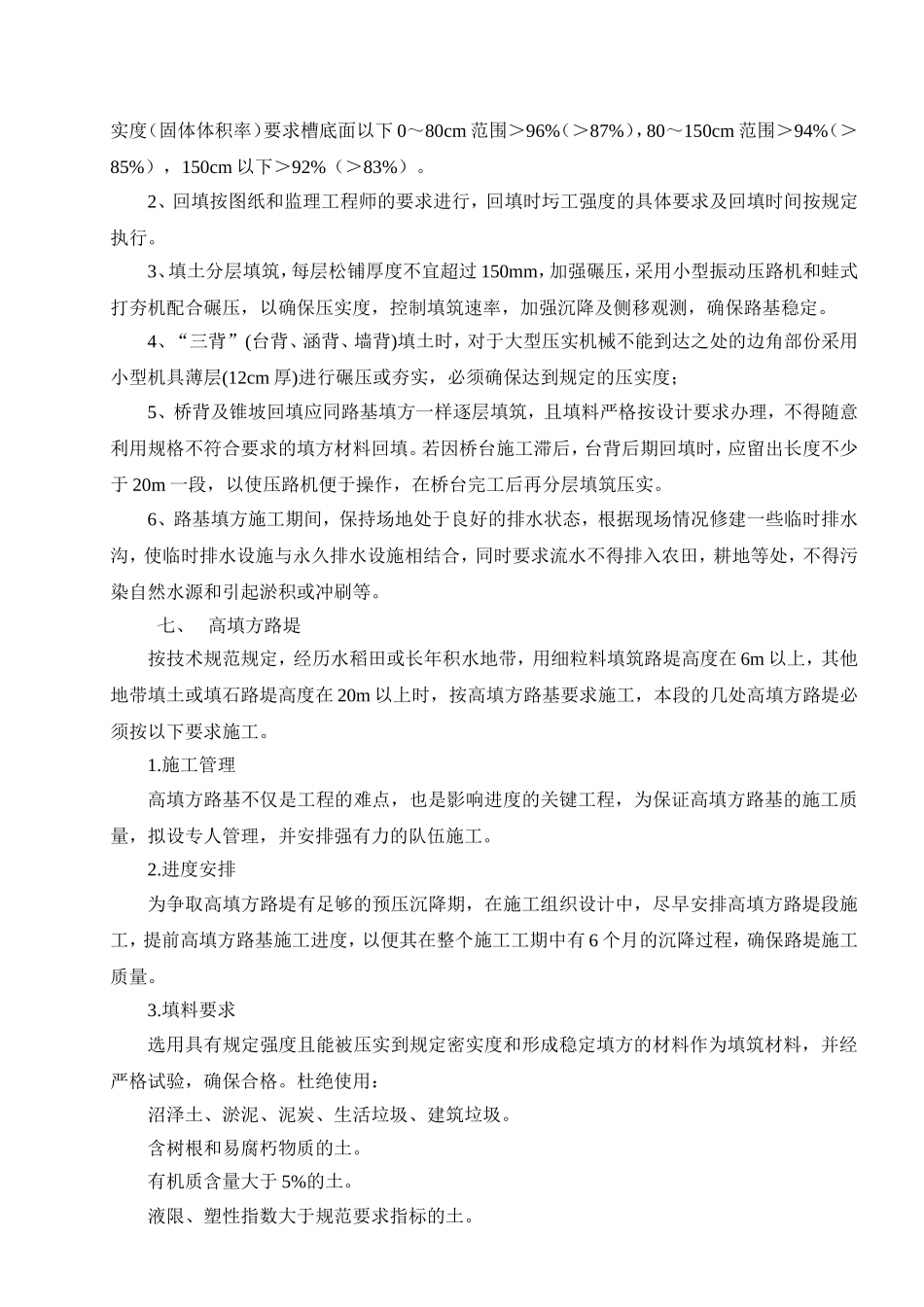

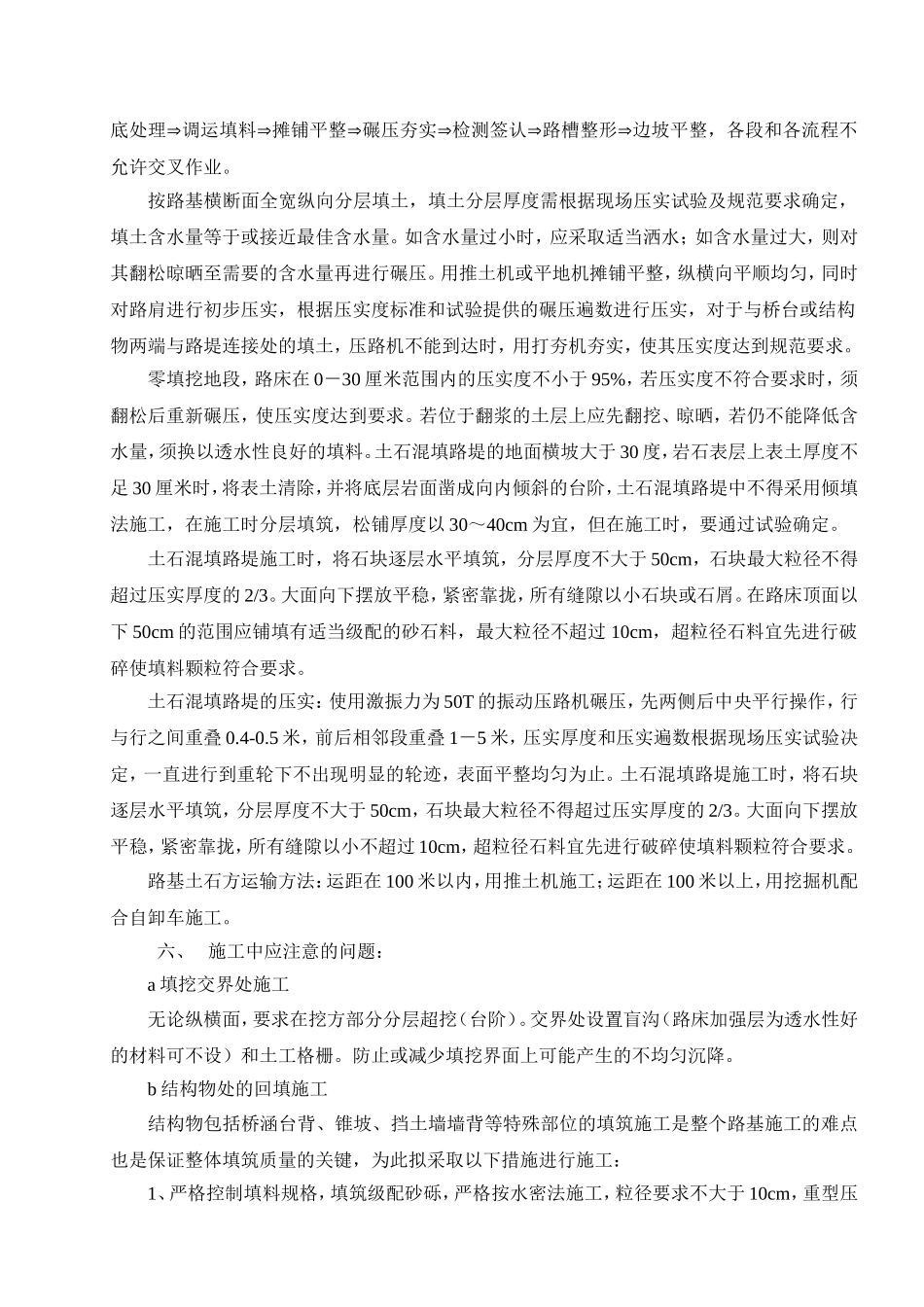

填筑路堤边坡高度大于12m时,按每10m设一边坡平台
0m,平台上边坡为1:1
5,平台下边坡为1:1
路基坡脚外设2m宽护坡道,护坡道顶面做成向外倾斜4%的横坡,以利排水
当地表边坡不陡于1:10时,可直接填筑路堤
在稳定的斜坡上,横坡在1:10-1:5时,需将原地表土翻松,再进行填筑
地面横坡陡于1:5时,将原地面挖成宽度不小于1米的台阶,台阶顶面作成2%-4%的内斜坡,再进行路堤填筑,但砂性土则不挖台阶,只将原地表土翻松
