局部通风管理制度一、局部通风的一般规定1、局部通风机机体要完好,高压部位不漏风
局部通风机安装时必须高于轨面1
0米以上并安装牢固
同时必须由指定人员负责管理,保证正常运转
2、局部扇风机的启动,停运除专人负责外,其它人员不准随意乱动,否则追究责任
3、局扇要挂牌管理,牌板上应填明局扇的功率、风筒长度、供应风量、出口风量情况等,并注明填写时间和填写人姓名
4、风筒吊挂平直无死弯,逢环必挂,缺环必补,发现破口及时缝补或替换
风筒拐弯处要设弯头,不要拐死弯,异径风筒接头要用过渡节,先大后小,不要花接
5、掘进巷道施工,必须采用局部扇风机通风,严禁采用扩散通风
6、正压风筒末端要直对工作面,在岩巷掘进时风筒口距工作面迎头不超过10米,负压局部通风机排风筒出风口应顺入回风侧10米以上
7、使用局部通风机通风的掘进工作面,不得停风,严禁无风作业;因检修、停电等原因停风时,必须撤出人员,切断电源,设置栅栏,揭示警标,禁止人员进入
8、运营管理部在采掘设计中必须有专门的局部通风设计及说明,交底详细,并实行会签制度
无局部通风设计不准开工
9、各施工单位必须严格按设计安装局部通风机、风筒及变压器
严格落实交接班制度、爆破时间、局扇的开停时间,并保持设备的完好
交接班必须说明工作面co清况,杜绝交接班不清现象
10、严禁无局部通风设备、没进行co检测,冒然进入独头掘工作面
11、独头掘进巷道施工7m后必须安装局扇进行强制通风
12、安全环保部负责局部通风的监督、检查、考核工作
二、局部通风机的搬运1、局部通风机入井前必须经过物资装备部进行试运转检查,合格后方向可入井
2、局部通风机所有零部件,如防护罩、接线盒、配套开关、消音器与风机接口处的胶垫等必须齐全
3、运送时,要专人负责,装卸车时要互相配合,稳起稳落,严禁野蛮装卸,以防损坏风机和碰伤人员

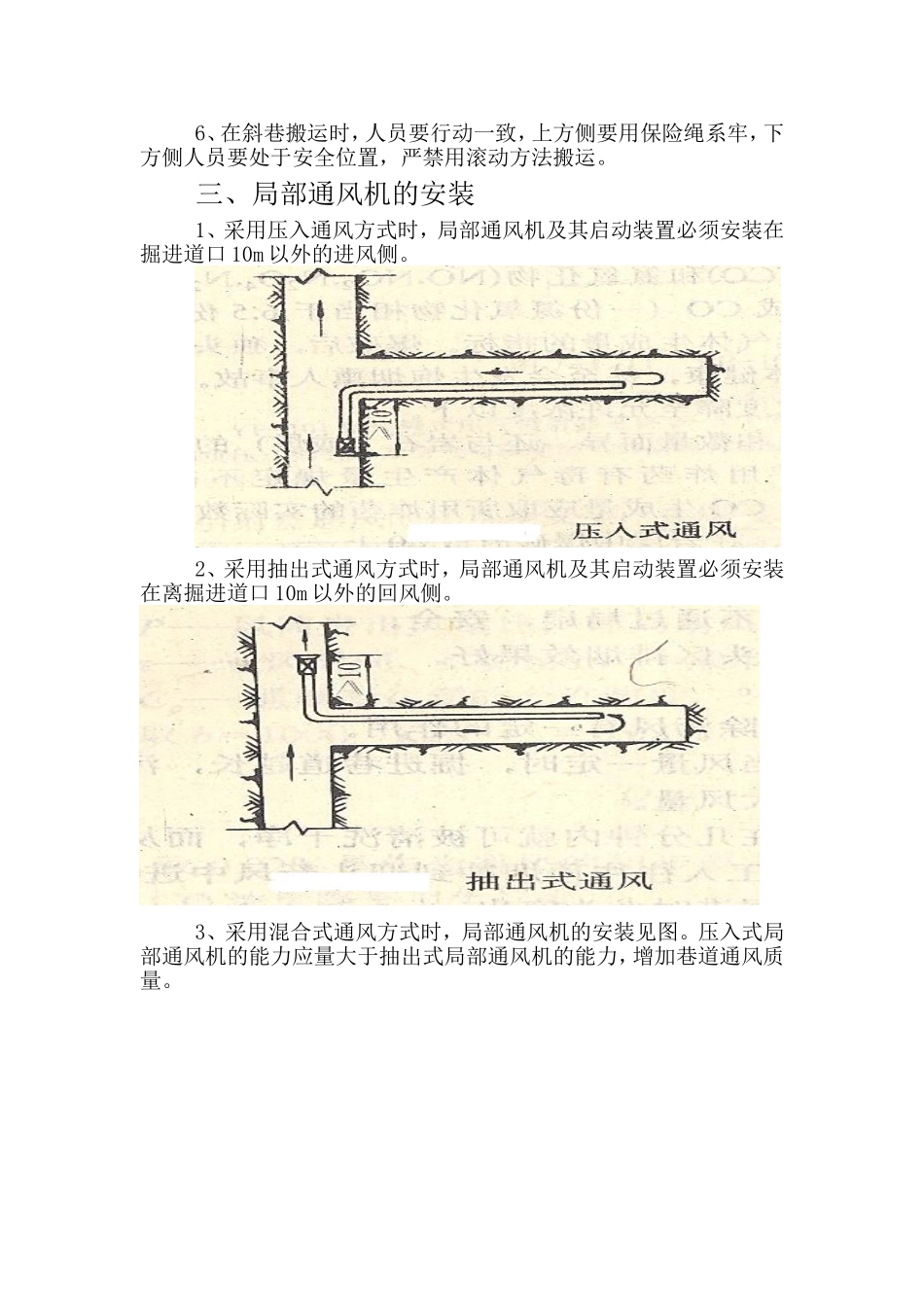

4、用平板车装运时,一定要固定牢固,两侧不得超
