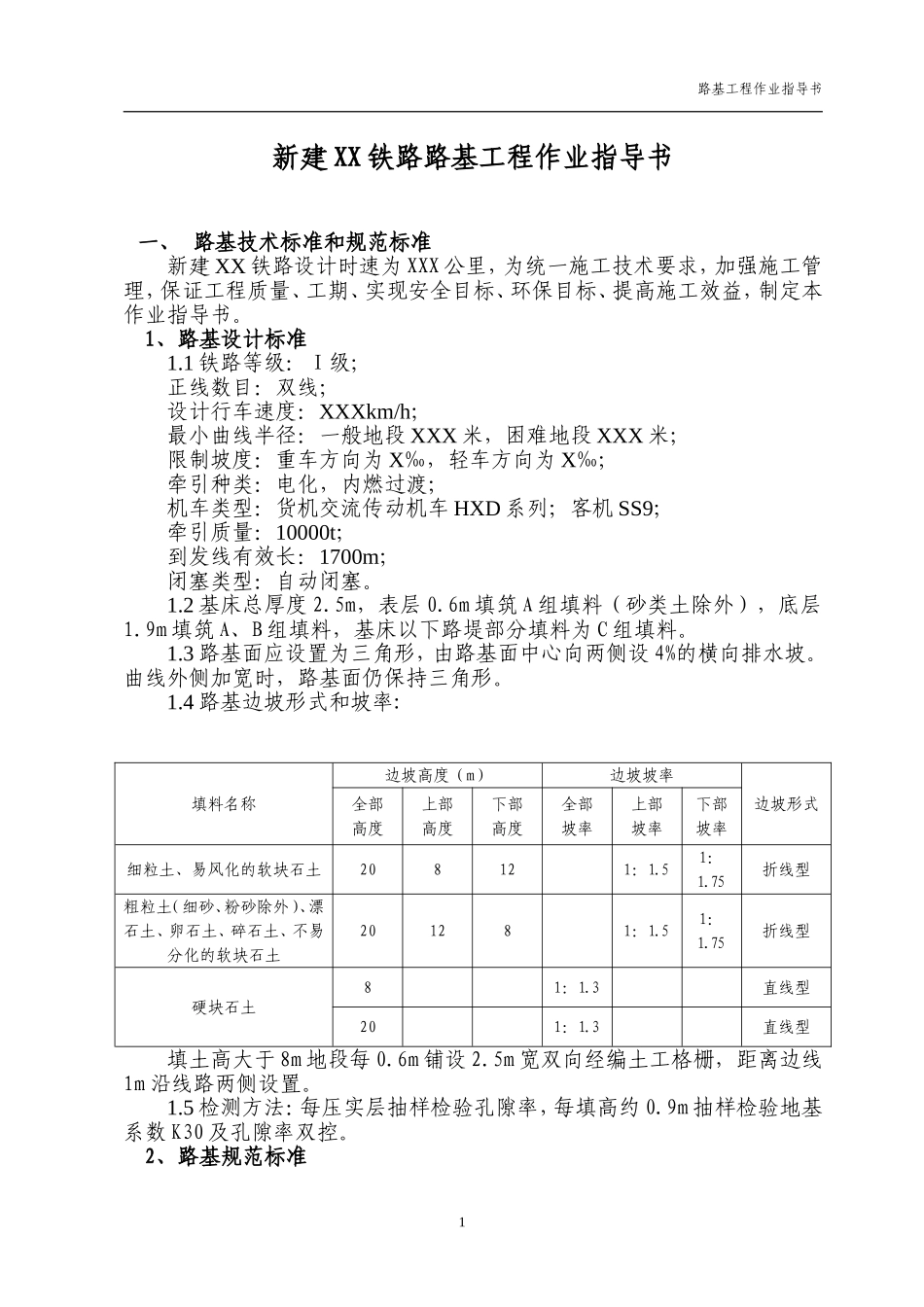

路基工程作业指导书新建XX铁路路基工程作业指导书一、路基技术标准和规范标准新建XX铁路设计时速为XXX公里,为统一施工技术要求,加强施工管理,保证工程质量、工期、实现安全目标、环保目标、提高施工效益,制定本作业指导书
1、路基设计标准1
1铁路等级:Ⅰ级;正线数目:双线;设计行车速度:XXXkm/h;最小曲线半径:一般地段XXX米,困难地段XXX米;限制坡度:重车方向为X‰,轻车方向为X‰;牵引种类:电化,内燃过渡;机车类型:货机交流传动机车HXD系列;客机SS9;牵引质量:10000t;到发线有效长:1700m;闭塞类型:自动闭塞
2基床总厚度2
5m,表层0
6m填筑A组填料(砂类土除外),底层1
9m填筑A、B组填料,基床以下路堤部分填料为C组填料
3路基面应设置为三角形,由路基面中心向两侧设4%的横向排水坡
曲线外侧加宽时,路基面仍保持三角形
4路基边坡形式和坡率:填料名称边坡高度(m)边坡坡率边坡形式全部高度上部高度下部高度全部坡率上部坡率下部坡率细粒土、易风化的软块石土208121:1
75折线型粗粒土(细砂、粉砂除外)、漂石土、卵石土、碎石土、不易分化的软块石土201281:1
75折线型硬块石土81:1
3直线型201:1
3直线型填土高大于8m地段每0
5m宽双向经编土工格栅,距离边线1m沿线路两侧设置
5检测方法:每压实层抽样检验孔隙率,每填高约0
9m抽样检验地基系数K30及孔隙率双控

2、路基规范标准1路基工程作业指导书2
1《客货共线铁路路基工程施工技术指南》TZ202-20082
2《铁路路基工程施工质量验收标准》TB10414-20052
3《铁路路基施工规范》TB10202-2002二、施工准备施工前对线路水准点、导线控制点及横断面进行复测,测量过程中采用“双检制”
根据工程情况,按工期要求编制
